ORDONANTA
URGENTA Nr. 95 din 29 noiembrie 2006
privind aprobarea Actului
aditional la Contractul de parteneriat public-privat pentru reconversia
functionala a amplasamentului „Centrul Dambovita" si de finalizare a
constructiilor existente si mandatarea Ministerului Transporturilor,
Constructiilor si Turismului pentru semnarea acestuia
ACT EMIS DE:
GUVERNUL ROMANIEI
ACT PUBLICAT IN:
MONITORUL OFICIAL NR. 987 din 11 decembrie 2006
Cazul excepţional prevăzut la art. 115 alin. (4) din
Constituţia României, republicată, constă în urgenţa aprobării de către Guvern
a contractului sus-menţionat în forma negociată cu noii investitori, în vederea
demarării de urgenţă a lucrărilor de finalizare a construcţiilor în perspectiva
transformării Bucureştiului în capitală europeană.
Cazul excepţional rezidă în însuşi interesul naţional
în realizarea acestui obiectiv, în condiţiile în care valoarea investiţiei de
130 milioane USD este suportată în întregime de investitori, fără ca bugetul
statului să fie grevat în vreun fel. Mai mult, investitorii s-au oferit să
construiască suplimentar pentru statul român o clădire cu o suprafaţă utilă de
11.000 m2 şi o
parcare subterană în suprafaţă de 2.000 m2, care vor fi predate statului român cu titlu gratuit, în bună
stare şi libere de orice sarcină imediat după finalizarea lucrărilor.
Având în vedere faptul că noii
investitori sunt dispuşi să investească imediat, precum şi faptul că
declanşarea unor noi proceduri de achiziţie în conformitate cu prevederile
Ordonanţei de urgenţă a Guvernului nr. 34/2006 privind atribuirea contractelor
de achiziţie publică, a contractelor de concesiune de lucrări publice şi a
contractelor de concesiune de servicii, aprobată cu modificări şi completări
prin Legea nr. 337/2006, durează o perioadă foarte îndelungată şi există riscul
ca investitorii să nu mai fie dispuşi să investească întreaga sumă, se impune
cu necesitate aprobarea actului adiţional menţionat mai jos şi nu rezilierea
actualului contract, cu declanşarea ulterioară a unor noi proceduri de
selecţie.
In plus, în cazul rezilierii actualului contract există
posibilitatea atacării deciziei de reziliere de către investitori la Curtea de
Arbitraj Internaţional şi obligării statului român la cheltuirea unor mari sume
de bani de la bugetul statului, cel puţin în ceea ce priveşte asigurarea
asistenţei juridice.
In temeiul art. 115 alin. (4)
din Constituţia României, republicată,
Guvernul României adoptă
prezenta ordonanţă de urgenţă.
Art. 1. - (1) Se aprobă Actul adiţional la Contractul
de parteneriat public-privat pentru reconversia funcţională a amplasamentului
„Centrul Dâmboviţa" şi de finalizare a construcţiilor existente - aprobat
în baza Ordonanţei Guvernului nr. 16/2002 privind contractele de parteneriat
public-privat, aprobată cu modificări şi completări prin Legea nr. 470/2002, cu
modificările şi completările ulterioare, şi aflat în curs de executare -, în
forma negociată între Ministerul Transporturilor, Construcţiilor şi Turismului
şi investitori, prevăzut în anexa nr. 1 care face parte integrantă din prezenta
ordonanţă de urgenţă.
(2) Forma consolidată a Contractului de parteneriat
public-privat pentru reconversia funcţională a amplasamentului „Centrul
Dâmboviţa" şi de finalizare a construcţiilor existente este prevăzută în
anexa nr. 2 care face parte integrantă din prezenta ordonanţă de urgenţă.
(3) Se mandatează
Ministerul Transporturilor, Construcţiilor şi Turismului, în numele statului
român, în cadrul competenţelor şi atribuţiilor ce îi revin în calitate de
autoritate publică, să semneze actul adiţional la contractul de parteneriat
public-privat cu investitorii.
(4) Se transmite dreptul de uzufruct asupra
construcţiilor nefinalizate, în suprafaţă construită de 35.597 m2 şi suprafaţă construită desfăşurată
de 114.947 m2,
situate în municipiul Bucureşti, str. Ştirbei Vodă nr. 174 - 176, sectorul 1,
proprietate privată a statului, precum şi asupra clădirilor şi construcţiilor viitoare,
asupra dotărilor, instalaţiilor şi echipamentelor aferente şi încorporate
clădirii existente şi
clădirilor viitoare, cu excepţia clădirii autorităţii publice, Companiei de
Proiect Societatea Comercială „Dâmboviţa Center" - S.R.L., pe o perioadă de
49 de ani.
Art. 2. - Dezvoltarea proiectului „Centrul
Dâmboviţa" se va realiza cu utilizarea cât mai eficientă a spaţiilor
existente prin eliminarea restricţiilor de înălţime prevăzute la alin. 4 al pct. I din anexa la Hotărârea
Guvernului nr. 492/2002 pentru schimbarea denumirii amplasamentului situat în
municipiul Bucureşti, str. Ştirbei Vodă, sectorul 1, din „Muzeul Naţional de
Istorie" în „Centrul Dâmboviţa" şi aprobarea programului prioritar de
reconversie funcţională a amplasamentului şi de finalizare a construcţiilor
existente, publicată în Monitorul Oficial al României, Partea I, nr. 366 din 31 mai 2002, cu modificările
ulterioare, acest alineat modificându-se în mod corespunzător.
Art. 3. - Pe data intrării în
vigoare a prezentei ordonanţe de urgenţă, perioada prevăzută la art. 1 alin.
(2) şi la art. 2 alin. (1) din Hotărârea Guvernului nr. 1.494/2004 privind
transmiterea unor construcţii aflate în proprietatea privată a statului pentru
execuţia proiectului de parteneriat public-privat „Centrul Dâmboviţa",
publicată în Monitorul Oficial al României, Partea I, nr. 883 din 28 septembrie 2004, se prelungeşte cu 2 ani.
Art. 4. - Actele adiţionale ulterioare la Contractul de
parteneriat public-privat pentru reconversia funcţională a amplasamentului
„Centrul Dâmboviţa" şi de finalizare a construcţiilor existente se vor
aproba prin hotărâre a Guvernului.
PRIM-MINISTRU
CĂLIN POPESCU-TĂRICEANU
Contrasemnează:
Ministrul transporturilor, construcţiilor şi turismului,
Radu Mircea Berceanu
Ministrul delegat pentru lucrări publice şi amenajarea teritoriului,
Laszlo Borbely
Ministrul finanţelor publice,
Sebastian Teodor Gheorghe Vlădescu
ANEXA Nr. 1*)
ACT ADIŢIONAL
la Contractul de parteneriat public-privat pentru reconversia funcţională a amplasamentului
„Centrul Dâmboviţa" şi de finalizare a construcţiilor existente
Intrucât:
A. Contractul de de parteneriat public-privat
pentru reconversia funcţionala a amplasamentului „Centrul Dambovita" si de
finalizare a construcţiilor existente încheiat între Ministerului
Transporturilor, Construcţiilor şi Turismului, în calitate de autoritate
publică, şi Mimel Insaat Sanayi Ve Ticaret A.S. şi Orb Estates Plc, în calitate
de investitori, a fost aprobat prin Hotărârea Guvernului nr. 304/2003 („Contractul aprobat prin HG nr. 304/2003");
B. In conformitate cu prevederile Contractului
aprobat prin HG nr. 304/2003, Compania de Proiect „Dâmboviţa Center" SRL a
fost înregistrată la Registrul Comerţului Bucureşti la data de 23 octombrie
2003 sub nr. J40/14134/2003 („Compania de
Proiect");'
C. In conformitate cu prevederile Contractului
aprobat prin HG nr. 304/2003, la data de 9 septembrie 2004, Guvernul României a
adoptat Hotărârea Guvernului nr. 1494/2004 privind transmiterea unor construcţii
aflate în proprietatea privată a statului pentru execuţia proiectului de
parteneriat public-privat „Centrul Dambovita", hotărâre publicată la data
de 28 septembrie 2004 prin care s-a aprobat transferul construcţiilor
nefinalizate, aflate în proprietatea privată a Statului, din administrarea
Ministerului Transporturilor, Construcţiilor şi Turismului în administrarea
Companiei Naţionale de Investiţii S.A. („CNI") şi, respectiv, a terenului
aflat în proprietatea privată a Statului, din administrarea Ministerului
Transporturilor, Construcţiilor şi Turismului în administrarea Companiei de
Proiect;
D. Autoritatea Publică a solicitat o renegociere
a clauzelor contractuale astfel încât drepturile şi obligaţiile părţilor să fie
mai clar prevăzute în Contract (Contractul aprobat prin HG nr. 304/2003 astfel
cum este modificat prin prezentul Act Adiţional reprezentând „Contractul") şi în acest scop, prin Ordinul nr. 1402/2006, a numit, o Comisie de
renegociere, iar Investitorii (conform definiţiei de mai jos) au susţinut
această iniţiativă;
E. In urma negocierii, părţile la prezentul au
stabilit, printre altele, să majoreze cota capitalului social deţinut de CNI în
Compania de Proiect de la 10% la 15% şi Compania de Proiect să construiască
Clădirea Autorităţii Publice (conform definiţiei de mai jos) şi să transfere
respectiva Clădire a Autorităţii Publice, împreună cu Amplasamentul
Suplimentar, Autorităţii Publice conform acestui Contract, ca parte integrantă
a Proiectului şi în scopul şi în cadrul Proiectului Dâmboviţa;
F. Ulterior încheierii Contractului aprobat prin
HG nr. 304/2003, Legea 528/2004 pentru modificarea şi completarea Ordonanţei
Guvernului nr. 16/2002 privind contractele de parteneriat public-privat, precum
şi a Legii nr. 219/1998 privind regimul concesiunilor, a modificat unele dintre
prevederile legale aplicabile contractelor de parteneriat public privat şi
părţile semnatare ale Contractului doresc ca aceste modificări să fie
reflectate în cadrul Contractului;
G. Elbit Group, Piaza Centers Europe şi Cenk
Demir Sanayi ve Ticaret A.S. şi-au exprimat intenţia de a participa la
dezvoltarea Proiectului Dâmboviţa, iar Autoritatea Publică a confirmat
participarea acestora la dezvoltarea Proiectului
conform adresei nr. 4322/RB/09.08.2006;
H. Cesionarea tuturor
drepturilor Orb Estates Plc (în calitate de investitor în baza Contractului
aprobat prin HG nr. 304/2003) către Mimel Insaat Sanayi Ve Ticaret A.S., în
baza contractului de cesiune şi transfer de drepturi din 25 aprilie 2003 este
luată la cunoştinţă şi aprobată de Autoritatea Publică;
I. In urma renegocierii,
prin adresa sa nr. 5232/RB/25.09.2006, Autoritatea Publică a confirmat îndeplinirea de către Investitori (aşa
cum sunt aceştia definiţi de mai jos) a condiţiilor suspensive prevăzute în
articolul 5.2.b din Contractul aprobat prin HG nr. 304/2003; conform art. 298 din Ordonanţa de Urgenţă
a Guvernului nr. 34/2006, coroborat cu prevederile Ordonanţei Guvernului nr.
16/2002 aprobată prin legea nr. 470/2002 cu modificările şi completările
ulterioare şi detaliată prin Normele aprobate prin Hotărârea Guvernului nr.
90/2006,
Părţile:
1. Ministerul Transporturilor, Construcţiilor şi
Turismului, cu sediul în Bd. Dinicu Golescu nr. 38, Bucureşti, România, reprezentat prin Dl. Radu Berceanu în calitate de Ministru
denumit în continuare „Autoritatea
Publică", pe de o parte
*) Anexa nr. 1 este reprodusă în facsimil.
si
2. MIMEL INSAAT SAN VE TIC. AS. ("MIMEL"),
nr. inregistrare 506/1992, sediul social in: Inonu
Cad. Miralay Sefik Bey Sokak, Ayse Muyesser Han Nr. 19, Taksim, 34437,
Istanbul, Turkey, capital social 5 milioane lire turceşti noi reprezentata de
dl. Cenk Kucuk in capacitatea sa de imputernicit, conform împuternicirii no: 00210/03.01.2006, autentificata de : Bakirkoy 24 Public Notary, Suat
Sevgili, Turkey. MIMEL, in nume propriu si in calitate de cesionar al
drepturilor Orb Estates Plc, mai poate fi denumit în continuare, in mod
generic, si, Investitorii Iniţiali", pe de altă parte
si
3. Elbit Medical Image Ltd. nr. înregistrare: 520043035, sediul social in 2 Weitzman Tel Aviv,
Israel, capital social 28,254,262 Shekels noi israelieni milioane ,reprezetata
de dl. Luc Rosmans in calitate de împuternicit,
4. Piaza Centers
Europe B.V. nr. înregistrare 33248324 , sediul social in Olanda, Amsterdam,
Keizergracht 241, EA 1016, capital social 18.151,21 EURl, reprezentata de dl
Luc Rosmans in calitate de împuternicit
5. Cenk Demir Sanayi
ve Ticaret A.S. ., nr. inregistrare. 219879/1985, sediul social in Inonu
Cad. Miralay Sefik Bey Sokak, Ayse Muyesser Han Nr. 19, Taksim, 34437,
Istanbul, Turkey capital social 5 milioane, Lire
Turceşti Noi reprezentata de dl. Ahmet Vefa Kucuk in calitate de Preşedinte al
Consiliului de Administraţie Elbit,
Plaza Centers şi Cenk mai pot fi denumiţi în continuare, in mod colectiv, „Noii Investitori", pe de altă
parte,
au hotărât semnarea prezentului
act adiţional („Actul Adiţional"), după cum urmează:
1. Prevederile art. Interpretare, secţiunea 1.1 a
Contractului aprobat prin HG 304/2003, vor fi modificate şi completate, atât
prin modificarea sau eliminarea unor definiţii iniţiale, cât şi prin inserarea
de noi definiţii, după cum urmează:
Amplasament Suplimentar înseamnă amplasamentul situat la intersecţia dintre
Splaiul Independenţei şi str.
Constantin Noica, identificat cu nr. cadastral 14399/1, cu o suprafaţă de 5.000 m2 , proprietate a
Statului Român, administrat de Autoritatea Publică, pe care va fi construită
Clădirea Autorităţii Publice.
Afiliat înseamnă, în
legătură cu oricare dintre Investitori, orice entitate (inclusiv dar fara a se
limita la societăţi nou create, societăţi vehicul) care este controlată de acel
Investitor sau de unul sau mai mulţi Investitori impreuna, şi, pentru scopul
prezentului Contract, "control" înseamnă (i) deţinerea a mai mult de 51% din drepturile de vot în
adunarea generală a acţionarilor/asociaţilor entităţii afiliate şi (ii)
capacitatea de a desemna majoritatea membrilor din consiliul de administraţie
al entităţii respective, cu menţiunea ca acest control se poate exercita direct
sau indirect prin intermediul a cel mult 3 (trei) nivele de entităţi afiliate
(aceasta limitare aplicandu-se in cazul structurilor de deţinere a controlului
care presupun deţinerea indirecta a controlului asupra unui unui Afiliat prin
intermediul altor Afiliaţi) care indeplinesc la rândul lor criteriile de la (i) si (ii).
Anexe inseamna Anexele 1
si 2.
Componenta A înseamnă
(i) reconversia Clădirii Existente, prin construirea deasupra şi în cadrul
Clădirii Existente, după efectuarea lucrărilor de demolare necesare, a unor
facilităţi multifuncţionale incluzând o combinaţie între toate sau o parte din
următoarele elemente: (a) spaţiu pentru birouri, (b) o construcţie de tip mall,
(c) un hotel, (d) un cazino, (e) un cinematograf sau complex de cinematografe, I MAX, (f) facilităţi pentru parcare; (g)
apartamente-hotel sau apartamente cu destinaţia de spatii rezidenţiale; (ii)
construirea unor clădiri suplimentare care să includă un centru de întruniri/conferinţe
şi facilităţi de parcare subterană şi supraterană (cu menţiunea că variaţii sau
combinaţii ale elementelor menţionate anterior sunt posibile) şi (iii)

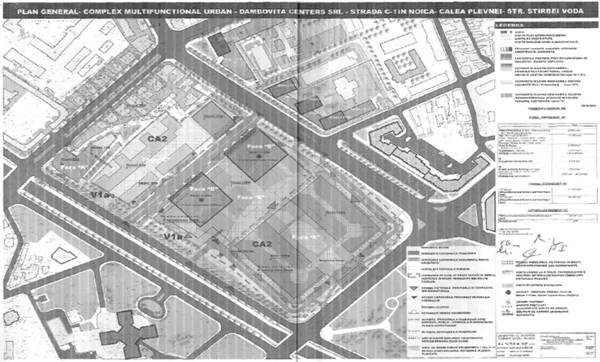

construirea Clădirii Autorităţii Publice, prezentată în detaliu în cadrul
Centrul Dâmboviţa Planul General.
Componenta B înseamnă
dezvoltarea a două clădiri (turnuri de înălţime mare), având drept destinaţie
scopuri multi-funcţionale (incluzând una sau combinaţii între toate sau o parte
dintre următoarele elemente: spaţii de locuit, spaţii pentru birouri, spaţii
pentru operaţiuni comerciale, spaţii pentru hotel şi/apartamente-hotel),
prezentată în detaliu în cadrul Centrul Dâmboviţa - Planul General.
Componenta C înseamnă
dezvoltarea unor clădiri cu scopuri multi-funcţionale, de înălţime mică şi
medie (incluzând una sau combinaţii între toate sau o parte dintre următoarele
elemente: spaţii de locuit, spaţii pentru birouri, spaţii pentru operaţiuni
comerciale, hotel şi/sau apartamente-hotel) prezentat în detaliu în Centrul
Dâmboviţa Planul General.
Act Constitutiv al Companiei de Proiect înseamnă actul constitutiv al societăţii comerciale Dâmbovita
Center S.R.L., astfel cum a fost modificat până la data prezentului şi
înregistrat la Registrul Comerţului Bucureşti, şi cum va fi modificat ulterior
astfel încât să reflecte prevederile Contractului, în condiţiile legii
române.
Durata şi Perioada Contractului sau Perioada Contractului va
fi „Durata Contractului" şi va însemna întreaga perioadă de 49 de
ani, începând de la data îndeplinirii condiţiilor prezentate în art. 5.1.1.
Clădire Existentă înseamnă
clădirea nefinalizată care se află situată în cadrul Amplasamentului Iniţial la
momentul semnării Actului Adiţional, identificată prin nr. cadastral 14399/2,
suprafaţă construită (la sol) de 35.597 m2, suprafaţă total construită de 114.947 m2, proprietate privată a Statului
Român şi în legătură cu care sunt constituite Drepturile asupra Amplasamentului
Iniţial ale Companiei de Proiect.
Clădiri Viitoare înseamnă
toate clădirile, structurile, îmbunătăţirile, construcţii auxiliare şi
extensiile care vor fi construite de către Compania de Proiect în legătură cu
implementarea Contractului în cadrul Amplasamentul Iniţial (sau oricăror părţi
ale acestuia care ar rezulta în urma unei dezmembrări a Terenului), care vor
deveni proprietatea Statului Român şi în legătură cu care sunt constituite
Drepturile asupra Amplasamentulului Iniţial ale Companiei de Proiect.
Garanţii înseamnă orice
tip de garanţie care poate fi creată, conform legii, de către Investitori sau
Compania de Proiect în scopul finanţării Proiectului Dâmbovita, inclusiv cele
menţionate la art. 24.3.
Investitori Iniţiali înseamnă MIMEL, care acţionează în nume propriu şi în calitate de
cesionar al drepturilor societăţii Orb Estates Plc
Definiţia „Amplasamentul" este inlocuita cu
„Amplasament Iniţial" si înseamnă
amplasamentul situat în Municipiul Bucureşti, delimitat de străzile Splaiul
Independenţei, Constantin Noica, Calea Plevnei şi Ştirbei Vodă, înscris în
Cartea Funciară nr. 33043 a Sectorului 1, Bucureşti, şi alcătuit din:
(a) Clădire Existentă (nr. cadastral 14399/2),
suprafaţă construită (la sol) de 35.597 m , suprafaţă totală construită de
114.947 m , proprietate privată a Statului Român şi în legătură cu care s-au
constituit Drepturile asupra Amplasamentului Iniţial ale Companiei de Proiect;
(b) Teren cu nr. cadastral 14399/3, cu o suprafaţă de 91.947 m2, proprietate
privată a Statului Român, aflat în administrarea Companiei de Proiect, în
legătură cu care s-au constituit Drepturile asupra Terenului ale Companiei de
Proiect.
Investitori înseamnă
Investitorii Iniţiali şi Noii Investitori.
Teren înseamnă partea de
teren aferentă Amplasamentului Iniţial.
Definiţia „Dreptul de administrare a Terenului"
va fi înlocuită cu „Drepturi asupra Terenului" care înseamnă drepturi de administrare şi exploatare a Terenului
care sunt acordate Companiei de Proiect, în condiţiile legii, şi care includ
dar fără a se limita la:
(i) dreptul de acces, dreptul de a amenaja Terenul şi
de a edifica construcţii pe Teren (inclusiv în subsolul acestuia);
(ii) dreptul de a încasa toate veniturile (fructele) şi
beneficiile provenite din amenajarea, utilizarea şi exploatarea Terenului;
(iii) dreptul de a folosi, administra şi de exploata
Terenul, în scopul dezvoltării şi exploatării Proiectului Dâmbovita, inclusiv
dreptul de a dezmembra Terenul conform prevederilor Contractului si dreptul de
a închiria sau de a transmite spre operare unor terţi anumite parti, în vederea
exploatării Proiectului Dâmbovita conform prezentului Contract şi legislaţiei
aplicabile (spre exemplu, în temeiul unor contracte de închiriere sau de
operare pe orice durată care nu va depăşi Durata Contractului, cu excepţia
cazurilor în care Părţile convin expres altfel);
(iv) dreptul de a institui Garanţii conform art.
24.3. drepturi acordate
Companiei de Proiect pentru întreaga Durată a Contractului.
Toate referirile care se fac în Contractul aprobat prin
HG 304/2003 la Dreptul de Administrare a Terenurilor vor fi considerate ca
fiind Drepturi asupra Terenului.
Centrul Dâmbovita -
construcţia existenta finalizata, inclusiv reconversia funcţionala a
Amplasamentului Iniţial si Amplasamentului Suplimentar, adaptate pentru o
funcţiune complexa urbana.
Centrul Dâmbovita - Plan General planul care detaliază etapele de dezvoltare a Proiectului Dâmbovita
anexat la prezentul ca Anexa 1, care va înlocui Anexa 1 la Contract. Partile inteleg ca toate referirile la tema proiectului din
Contractul aprobat prin HG 304/2003 vor fi înlocuite cu referiri la Centrul
Dâmbovita - Planul General.
Etapele Proiectului Dâmbovita - etapele specificate în Anexa 2.
Noi Investitori - Elbit, Piaza Centers Europe şi Cenk.
Clădirea Autorităţii Publice - clădirea cu o suprafaţă utila de 11.000 m2 (detaliile privind suprafaţa
construită urmează a fi stabilite prin proiectul tehnic) cu destinaţia de
spaţiu de birouri (din care o suprafaţă de 10.500 m2 va fi construită deasupra solului, în timp ce 500 m2 pot fi construiţi la subsol în
măsura în care prevederile legale referitoare la condiţiile tehnice de
construcţii permit acest lucru) plus o parcare subterană de 2.000 m2 , care va fi construită de Compania
de Proiect în beneficiul Autorităţii Publice pe Amplasamentul Suplimentar şi
care va fi proprietatea Statului Român.
Autoritate Publică -
Ministerul Transporturilor, Construcţiilor şi Turismului la data semnării
Actului Adiţional, sau entitatea guvernamentală care preia atribuţiile
Ministerului Transporturilor, Construcţiilor şi Turismului în orice moment,
indiferent de denumirea oficială a acesteia.
Definiţia „Dreptul de administrare şi exploatare a
Amplasamentului atribuit" va fi înlocuită cu „Drepturi asupra
Amplasamentului Iniţial", care înseamnă
drepturile de administrare şi exploatare, care includ dar nu se limitează la:
(i) dreptul de acces si dreptul de a amenaja
Amplasamentul Iniţial cu respectarea prevederilor art. 7.2 şi de a construi
Clădirea Existentă şi Clădirile Viitoare şi orice dependinţe aferente;
(ii) dreptul de a încasa toate veniturile (fructele) şi
beneficiile în legătură cu Amplasamentul Iniţial şi Clădirile Viitoare;
(iii) dreptul de a folosi, administra, exploata şi a
beneficia de Clădirea Existenta si Clădirile Viitoare în scopul dezvoltării şi
exploatării Proiectului Dâmbovita, inclusiv dreptul de a închiria sau transmite
spre operare Clădirea Existentă şi/sau Clădirile Viitoare unor terţi pentru
exploatarea Proiectului Dâmbovita (spre exemplu, în temeiul unor contracte de
închiriere sau de exploatare pe orice durată care nu va depăşi Durata
Contractului, cu excepţia cazurilor în care Părţile convin expres altfel);
(iv) dreptul de a institui garanţii conform
prevederilor art. 24.3 şi
(v) dreptul de uzufruct,
In toate cazurile de mai sus,
constituite asupra Clădirilor Existente şi asupra Clădirilor Viitoare, precum
şi asupra dotărilor, instalaţiilor şi echipamentelor aferente Amplasamentului
Iniţial, acordate Companiei de Proiect pe întreaga Durată a Contractului.
Toate referirile care se fac în Contractul aprobat prin
HG 304/2003 la Drepturile de Administrare şi Exploatare a Amplasamentului sau
la Drepturile de Administrare a Amplasamentului vor fi înlocuite cu referiri la
Drepturile asupra Amplasamentului Iniţial, iar Contractul va fi modificat şi
interpretat în mod corespunzător, inclusiv în ceea ce priveşte Dovada
Drepturilor de Administrare a Amplasamentului şi furnizarea de către
Autoritatea Publică a acestei dovezi.
Data Transferului înseamnă
ziua următoare după ultima zi a Duratei Contractului, pentru Amplasamentul Iniţial,
şi maxim 10 zile de la finalizarea Clădirii Autorităţii Publice pentru
Amplasamentul Suplimentar şi Clădirea Autorităţii Publice (data finalizării
fiind data semnării procesului verbal de recepţie la încheierea lucrărilor
pentru Clădirea Autorităţii Publice).
Data începerii construcţiei înseamnă data la care sunt îndeplinite condiţiile prevăzute la art.
5.1.2. respectiv 9.2. din Contract, în conformitate cu
Etapele Proiectului Dâmbovita.
Drepturi referitoare la Amplasamentul Suplimentar înseamnă dreptul de a amenaja şi a administra Amplasamentul
Suplimentar în vederea construirii Clădirii Autorităţii Publice şi de a
construi pe acesta Clădirea Autorităţii Publice cu precizarea că astfel de
drepturi sunt acordate Companiei de Proiect numai pentru perioada care începe
odată cu intrarea în vigoare a Hotărârii Guvernului la care se face referire în
art. 5.1.2. (i) până la finalizarea şi predarea Clădirii Autorităţii Publice în
conformitate cu prevederile Contractului.
Următoarele definiţii vor fi eliminate: Planşele
Specifice ale Proiectului Tehnic, Proiect Tehnic, Specificaţii Tehnice, Data
Finalizării, Facilităţi, Obligaţii Esenţiale, Aprobările de Proiect, Datele Etapelor Proiectului, Calendarul Proiectului.
2. Prevederile art. 1.3. din Contractul aprobat
prin HG 304/2003 vor fi modificate si vor avea următorul conţinut:
„Anexele includ anexele 1 si 2 si sunt parte a
prezentului Contract."
3. Prevederile art. 3.1.
din Contractul aprobat prin HG 304/2003 vor fi modificate prin adăugarea unui
paragraf suplimentar, care va avea următorul conţinut:
,,Pentru evitarea oricărei confuzii, Compania de
Proiect poate încheia contracte de orice natură pentru finanţarea, proiectarea,
construirea, operarea, întreţinerea şi exploatarea Proiectului Dâmboviţa cu
respectarea prezentului Contract si a legislaţiei aplicabile."
4. Prevederile art. 3.2 din Contractul aprobat
prin HG 304/2003 vor fi modificate prin eliminarea
sintagmei finale „incepand de la Data inceperii construcţiei pana la Data
Transferului."
5. Prevederile art. 3.3 din Contractul
aprobat prin HG 304/2003 vor fi modificate după cum urmează:
„3.3. Conform celor prevăzute
în prezentul Contract, toate costurile efectuate de către Compania de Proiect
în legătură cu Proiectul vor fi suportate de Compania de Proiect, care va fi
responsabilă, împreună cu Investitorii, de obţinerea tuturor finanţărilor
necesare, inclusiv a tuturor facilităţilor financiare, al căror total se ridică
la un nivel minim de 130 milioane dolari SUA."
6. Prevederile art. 3.9. din Contractul
aprobat prin HG 304/2003 vor fi modificate după cum urmează:
„3.9. La Data Transferului, Amplasamentul Iniţial, precum si toate bunurile create in cadrul
Proiectului vor fi transferate de drept Autorităţii Publice, cu titlu gratuit,
în stare bună, exploatabile şi libere de orice sarcini sau obligaţii."
7. Prevederile art. 3.13. Contractul aprobat prin HG 304/2003 vor fi modificate şi înlocuite cu
următoarele prevederi:
„3.13. Drepturile asupra Terenului şi Drepturile asupra
Amplasamentului Iniţial sunt acordate Companiei de Proiect pe întreaga Durată a
Contractului."
8. După art. 3.13 din Contractul aprobat
prin HG 304/2003, va fi introdus un nou articol cu următorul conţinut:
„3.14. Indiferent de modul în care Amplasamentul
Iniţial este în prezent înregistrat în cartea funciară, Amplasamentul Iniţial
poate fi dezmembrat în mai multe loturi, conform destinaţiei stabilite pentru
acestea în coformitate cu prevederile detaliate în cadrul Centrul Dâmboviţa
Planul General. Părţile convin că dezmembrarea Amplasamentului Iniţial în
cadrul Proiectului Dâmboviţa poate fi realizată de către Compania de Proiect,
iar Autoritatea Publică se obligă să sprijine Compania de Proiect în întocmirea
actelor necesare şi a formalităţilor de înregistrare necesare în acest sens, fără
a afecta dreptul de proprietate a statului. Dezmembrarea
nu va afecta drepturile aferente Drepturilor asupra
Amplasamentului Iniţial sau Drepturilor asupra Terenului sau regimul juridic al
loturilor, prin urmare orice înregistrare făcută în Cartea Funciară va fi
modificată ca urmare a operaţiunilor de dezmembrare efectuate pentru a reflecta
faptul că Drepturile asupra Amplasamentului Iniţial şi Drepturile asupra
Terenului aparţin Companiei de Proiect cu privire la fiecare parcelă care ar
rezulta din operaţiunea de dezmembrare."
9. După art. 3.14. din Contract va fi introdus
un nou articol 3.15 cu următorul conţinut:
„3.15. Dreptul de uzufruct asupra Clădirii Existente şi
a Clădirilor Viitoare, asupra dotărilor, instalaţiilor şi echipamentelor
aferente şi încorporate Clădirii Existente şi Clădirilor Viitoare este acordat
de către Autoritatea Publică în favoarea Companiei de Proiect, în condiţiile
legii."
10. După art. 3.15.din Contract va fi introdus un
nou articol 3.16 cu următorul conţinut:
„3.16. Amplasamentul Suplimentar va fi transferat cu
titlu gratuit şi pus la dispoziţia Companiei de Proiect în termenul care va fi
prevăzut de Hotărârea Guvernului la care se face referire în art. 5.1.2 (i) în
scopul construirii Clădirii Autorităţii Publice, iar Autoritatea Publică va
sprijini Compania de Proiect în legătură cu înregistrarea drepturilor sale în
cartea funciară. Autoritatea Publică va furniza Companiei de Proiect toate
documentele, informaţiile şi sprijinul necesar în vederea obţinerii aprobărilor
prevăzute prin lege în legătură cu construirea Clădirii Autorităţii Publice pe Amplasamentul Suplimentar."
11. Prevederile art. 4.3 din Contractul
aprobat prin HG 304/2003 vor fi modificate după cum urmează:
„4.3. Fără a afecta în vreun fel prevederile art. 4.7
de mai jos, Investitorii, direct sau indirect prin intermediul oricăruia dintre
Afiliaţii lor, vor deţine 85% din părţile sociale ale Companiei de Proiect, iar
Autoritatea Publică, direct prin intermediul CNI, va deţine 15% din părţile
sociale ale Companiei de
Proiect. Asociaţii Companiei de Proiect vor subscrie şi vărsa, conform legii,
capitalul social convenit de către părţi, proporţional cu părţile sociale pe
care le deţin.
In cazul Afiliaţilor asupra cărora Investitorii deţin
indirect controlul prin intermediul altor Afiliaţi, transferul de părţi sociale
în cadrul Companiei de Proiect către aceştia se realizează în condiţiile
legii şi va fi condiţionat de prezentarea către Autoritatea Publică a
următoarelor documente:
(a) cazier fiscal (sau documente similare
cazierului fiscal, în funcţie de jurisdicţia în cauză, in măsura în care astfel
de documente sunt prevăzute de legislaţia jurisdicţiei respective sau, in cazul
in care autorităţile din jurisdicţia în cauză nu emit astfel de documente, o
declaraţie din partea unor auditori financiari independenţi de reputaţie
internaţionala);
(b) certificate de înregistrare la registrul
comerţului (sau altă entitate similară, în funcţie de jurisdicţia în cauză);
(c) actele constitutive; şi
(d) scrisoare de bonitate din partea unei banei (care să ateste faptul că entitatea în cauză îşi desfăşoară
tranzacţiile comerciale prin intermediul unei bănci sau, dacă este o societate
nou înfiinţată, are un cont bancar deschis la aceasta),
documente care vor trebui prezentate pentru fiecare entitate prin intermediul căreia Investitorii exercită controlul indirect
asupra Afiliatului în cauza pentru a arata îndeplinirea criteriilor prevăzute
in definiţia Afiliaţilor.
Autoritatea Publică va comunica aprobarea sau refuzul
său justificat (în cazul în care condiţiile prevăzute de prezentul Contract
pentru a avea calitatea de Afiliat nu sunt îndeplinite) în termen de 15 zile de
la primirea solicitării Investitorului în cauză, însoţită de toate documentele
menţionate mai sus prin care se demonstrează existenta valabila a Afiliatului
si deţinerea controlului conform definiţiei Afiliaţilor.
La cererea Autorităţii Publice, Investitorii se obligă
să prezinte, în termen de cel mult 15 zile calendaristice de la o astfel de
solicitare, structura acţionarilor Afiliaţilor din care să rezulte că
Investitorii exercită controlul direct sau indirect asupra acestora."
12. Prevederile art. 4.4 din Contractul
aprobat prin HG 304/2003 vor fi modificate după cum urmează:
„4.4. Autoritatea Publică, prin Compania Naţională de
Investiţii - CNI, va participa la capitalul social cu aport în natură constând
în contravaloarea dreptului de exploatare asupra clădirilor existente pe o
perioadă de 49 de ani începând cu data intrării în vigoare a Actului
Adiţional."
13. Prevederile art. 4.5
din Contractul aprobat prin HG 304/2003 vor fi modificate după cum
urmează:
„4.5. Relaţiile dintre asociaţi vor fi reglementate de
Actul Constitutiv al Companiei de Proiect, aşa cum este acesta urmează a fi
modificat pentru a reflecta prevederile Contractului, în condiţiile legii."
14. Prevederile celei de-a doua teze a art. 4.6
din Contractul aprobat prin HG 304/2003 vor fi modificate după cum urmează:
„4.6 [...] Hotărârile Adunării Generale a Asociaţilor
Companiei de Proiect referitoare la majorarea sau reducerea capitalului social,
dizolvarea sau lichidarea Companiei de Proiect vor fi adoptate cu votul unanim
al tuturor asociaţilor, iar celelalte hotărâri ale Adunării Generale a
Asociaţilor Companiei de Proiect vor fi adoptate cu majoritate absolută din
părţile sociale ale Companiei de Proiect, indiferent de numărul de asociaţi, cu
respectarea legislaţiei în vigoare. "
15. După art. 4.6 din Contract, va fi introdus un
nou articol 4.7 cu următorul conţinut: „4.7. Transferul părţilor sociale.
Posibilitatea Investitorului de a ieşi din Contract
(a) Fiecare Investitor sau Afiliaţii acestuia vor
avea dreptul de a cesiona, în tot sau în parte, terţilor (pentru claritate,
Afiliaţii unui Investitor nu sunt terţi, această restricţie nefiind aplicabilă
Afiliaţilor) părţile sociale deţinute în cadrul Companiei de Proiect, direct
sau indirect, sau părţile sociale deţinute de către Investitori în Afiliaţii
lor care deţin direct sau indirect părţi sociale la Compania de Proiect, cu
consimţământul prealabil al Autorităţii Publice.
(b) In cazul în care un In vestitor/Afiliat al
acestuia intenţionează să cesioneze părţile sociale pe care le deţine în cadrul
Companiei de Proiect şi are nevoie de aprobarea Autorităţii Publice în
conformitate cu paragraful anterior, Autoritatea Publică va acţiona cu bună
credinţă în vederea aprobării substituirii, cu condiţia ca: (i) persoana sau
persoanele care achiziţionează părţile sociale respective („Entitatea
Substituentă") să îşi asume obligaţiile Investitorului prevăzute în prezentul Contract şi (ii)
persoana respectivă să fie constituită în mod legal şi valabil şi să aibă
capacitatea tehnică sau capacitatea de a mobiliza toate serviciile necesare
pentru îndeplinirea obligaţiilor din acest Contract şi posibilitatea de a
asigura fonduri suficiente pentru a îndeplini şi a-şi asuma obligaţiile
contractuale pe care Investitorul în cauză mai trebuie să le îndeplinească de
la acel moment conform prevederilor Contractului.
(c) Documentaţia care demonstrează îndeplinirea
condiţiei specificate mai sus la punctul (b)(ii) va consta din documente care
să ateste identitatea Entităţii/lor Substituenta/e, (acte constitutive),
documente care să evidenţieze profilul societăţii arătând domeniile de
activitate relevante, experienţa relevantă sau capacitatea de a mobiliza toate
serviciile necesare pentru îndeplinirea obligaţiilor din acest Contract,
rezultatele financiare (situaţiile finaciare), dovada existenţei unor resurse
financiare necesare pentru a asigura continuarea executării obligaţiilor
contractuale care au mai rămas de executat.
(d) Răspunsul Autorităţii Publice privind
aprobarea sau refuzul transferului va fi comunicat Investitorilor în termen de
maximum 30 de zile calendaristice de la data depunerii către Autoritatea
Publică a notificării scrise a Investitorilor prin care se solicită aprobarea,
însoţite de toate documentele relevante care justifica indeplinirea condiţiilor
prevăzute la punctul (b)(ii) de mai sus.
(e) In cazul în care Autoritatea
Publică nu răspunde în termenul specificat mai sus de 30 de zile
calendaristice, transferul va fi considerat acceptat de către Autoritatea
Publică.
(f) In cazul în care Autoritatea Publică nu
acceptă Entitatea Substituentă propusă, Autoritatea Publică îi va notifica în
scris pe Investitori, detaliind motivele pentru care refuză acordarea
aprobării.
(g) In cazul în care Autoritatea Publică consimte
la transfer sau nu se primeşte nici un răspuns din partea acesteia în termenul
specificat mai sus, transferul părţilor sociale va avea drept efect
participarea Entităţii/Entităţilor Substituent/e la prezentul Contract, având
toate drepturile şi obligaţiile prevăzute în acesta.
(h) In cazul în care, în conformitate cu prevederile de
mai sus, un Investitor transfera direct sau indirect
toate părţile sociale deţinute în cadrul Companiei de Proiect, începând de la
data transferului părţilor sociale, acel Investitor este eliberat în mod
automat de toate obligaţiile şi răspunderile contractuale către orice Parte, cu
excepţia răspunderilor care decurg din sau în legătură cu obligaţiile
contractuale sau îndeplinirea acestora de către Investitor înainte de data
transferului părţilor sociale.
(i) La solicitarea oricăreia dintre Părţi, Autoritatea
Publică, Investitorii şi Entitatea Substituentă (atât în cazul prevăzut la
punctul (g) cat şi la punctul (h) de mai sus) vor încheia toate documentele
necesare pentru a reflecta prevederile mai sus menţionate în 45 de zile de la
data depunerii la Autoritatea Publică a notificării scrise a Investitorului
prin care se solicită consimţământul."
16. Prevederile art. 5.1. din Contractul aprobat
prin HG 304/2003 vor fi modificate şi vor avea următorul conţinut:
5.1.1. „Prevederile Actului Adiţional vor
produce efecte de la momentul intrării în vigoare a actului normativ prin care
se aprobă actul adiţional şi semnarea acestuia de către părţi."
5.1.2. Lucrările de demolare la care se face
referire in punctul 8 al Anexei 2 - Etapele Proiectului Dâmboviţa, precum şi
lucrările de construcţie pentru fiecare Componentă a Proiectului vor începe, în
conformitate cu Etapele Proiectului Dâmboviţa cu condiţia îndeplinirii
următoarelor condiţii:
(i) acordarea dreptului de administrare asupra
Amplasamentului Suplimentar Companiei de Proiect prin Hotărâre a Guvernului în conformitate cu
art. 12 alin. (3) din Ordonanţa Guvernului nr.
16/2002, pentru a permite construirea Clădirii Autorităţii Publice;
(ii) Inscrierea în cartea funciară în numele Companiei
de Proiect şi în alte registre relevante a Drepturilor asupra Terenului, a
Drepturilor asupra Amplasamentului Iniţial şi a Drepturilor asupra
Amplasamentului Suplimentar, în măsura în care aceste drepturi sau părţi ale
acestora sunt susceptibile de a fi înscrise în cartea funciară;
Compania de Proiect va face toate demersurile necesare
în vederea realizării înscrierilor menţionate mai sus, iar Autoritatea Publică
va sprijini potrivit competenţelor sale şi obligaţiilor din prezentul Contract
Compania de Proiect în vederea realizării acestor înscrieri.
(iii) Predarea Amplasamentului Suplimentar pentru a da
posibilitatea Companiei de Proiect să construiască Clădirea Autorităţii
Publice;
(iv) Semnarea protocolului de predare-primire a
dreptului de administrare asupra Amplasamentului Suplimentar.
(v) Documentaţia de urbanism reprezentată de
PUZ/PUD aferentă Centrul Dâmboviţa Planul General transmisă autorităţii publice
competente a fost avizată şi aprobată;
(vi) Compania de Proiect obţine toate aprobările
iniţiale cerute prin lege pentru Componenta corespunzătoare a Proiectului,
conform reglementărilor aplicabile în vigoare, inclusiv, dar fără limitare la,
autorizaţii, permise, aprobări, precontracte etc. (inclusiv modificările
corespunzătoare ale documentaţiei de urbanism) necesare pentru dezvoltarea
Centrului Dâmboviţa;
(vii) Eliberarea autorizaţiilor de construire pentru
Componenta corespunzătoare a Proiectului.
5.1.3. Autoritatea Publică şi Investitorii
renunţă irevocabil la toate pretenţiile de orice natură care au legătură cu
Contractul, Investitorii sau Compania de Proiect, care se bazează pe o cauză
anterioară prezentului Act Adiţional.
5.1.4. Părţile recunosc că următoarele operaţiuni
trebuie îndeplinite în vederea implementării Proiectului Dâmboviţa:
(i) realizarea modificărilor
necesare în structura capitalului social al Companiei de Proiect sau cu privire
la asociaţii Companiei de Proiect astfel încât să reflecte participarea Noilor
Investitori la Compania de Proiect, inclusiv, dar fără a se limita la (i) adoptarea
hotărârii asociaţilor prin care se aprobă transferul părţilor sociale ale
Companiei de Proiect către Noii Investitori sau Afiliaţii acestora; (ii)
revocarea şi/sau desemnarea noilor membri ai Consiliului de Administraţie;
(iii) îndeplinirea formalităţilor de înregistrare în legătură cu aspectele
menţionate anterior;
(ii) modificarea Actului Constitutiv al Companiei de
Proiect pentru a reflecta prevederile Contractului şi îndeplinirea
formalităţilor la Registrul Comerţului, precum şi publicarea în Monitorul Oficial;
(iii) modificarea capitalului social al Companiei de
Proiect după cum urmează: capitalul social al Companiei de Proiect va fi suma
de 20.666.660 USD, suma de 9.196.661 USD urmând a fi subscrisă în numerar de
către Noii Investitori (sau Afiliaţii acestora), Investitorii urmând să deţină
împreună 85% din părţile sociale ale Companiei de Proiect, iar suma de
2.169.999 USD urmând a fi subscrisă ca aport în natură de către CNI prin
contribuirea la capitalul social al Companiei de Proiect a dreptului de
exploatare asupra Clădirii Existente pe întreaga Durată a Contractului, aceasta
urmând să deţină 15% din părţile sociale ale Companiei de Proiect; plata
capitalului social subscris şi îndeplinirea formalităţilor de înregistrare la
Registrul Comerţului a acelor hotărâri pentru care sunt prevăzute condiţii de
publicitate, astfel încât să se respecte întocmai prevederile cuprinse în
Contract;
(iv) Aprobarea de către organele de conducere sau
statutare corespunzătoare ale Companiei de Proiect a finanţării necesare
implementării Proiectului Dâmboviţa şi a garanţiilor aferente;
(v) Transmiterea notificării prevăzute de lege către
autorităţile de reglementare a raporturilor concurenţiale din România în
legătură cu participarea Noilor Investitori în cadrul Companiei de Proiect şi
obţinerea tuturor aprobărilor din partea Consiliului Concurenţei, în măsura în
care acestea sunt necesare.
şi
orice întârziere şi/sau refuz din partea CNI la
adoptarea hotărârilor organelor de conducere sau statutare ale Companiei de Proiect
sau contestarea hotărârilor organelor de conducere ale Companiei de Proiect şi
care au condus la împiedicarea sau întârzierea realizării acestor operaţiuni
vor prelungi în mod corespunzător termenele pentru implementarea Proiectului
Dâmboviţa, cu condiţia ca hotărârile organelor de conducere sau statutare să fi
respectat întocmai dispoziţiile legale precum şi prevederile
Contractului."
17. Articolul 5.2. - Condiţii a căror îndeplinire
cade în sarcina Investitorilor, Articolul 5.3. -Condiţiile a căror îndeplinire
cade în sarcina Autorităţii Publice şi Articolul 5.4 Neîndeplinirea condiţiilor
suspensive din Contractul aprobat prin HG 304/2003 se abrogă.
18. Prevederile art. 7 din Contractul aprobat prin
HG 304/2003 vor fi modificate şi vor avea următorul conţinut:
„7.1 Compania de
Proiect va reabilita şi va construi Amplasamentul Iniţial şi Amplasamentul
Suplimentar în conformitate cu Centrul Dâmboviţa - Planul General, ce
reprezintă Anexa 1 la Contract, şi în conformitate cu celelalte
prevederi ale prezentului Contract.
7.2 Compania de Proiect poate modifica
planurile şi poate efectua orice modificare la interiorul clădirilor, inclusiv
demolarea structurii interioare a Clădirii Existente, cu excepţia faţadei
acesteia, în condiţiile referitoare la modificarea planurilor prevăzute la
articolul 8.4.
7.3 Conform
Contractului, Compania de Proiect va construi Clădirea Autorităţii Publice ca
parte a Proiectului Dambovita, pe Amplasamentul
Suplimentar conform prezentului Contract şi
specificaţiilor Centrul Dâmboviţa Planul General în termen de cel mult 24 de
luni de la data începerii construcţiei, astfel cum acest termen poate fi
prelungit potrivit prezentului Contract. Autoritatea Publică va transfera către
Compania de Proiect Drepturile referitoare la Amplasamentul Suplimentar.
Clădirea Autorităţii Publice va avea drept destinaţie spaţii/birouri
administrative pentru autorităţile publice, proprietarul fiind Statul român -
prin Autoritatea Publică sau altă entitate desemnată în acest scop sau un
succesor al Autorităţii Publice.
Părţile convin că respectivul cost pentru construcţia
Clădirii Autorităţii Publice reprezintă un cost al Proiectului Dâmboviţa asumat
de Compania de Proiect, cu precizarea că acest cost este acceptat de către
Investitori şi Compania de Proiect ca un cost pentru dezvoltarea Proiectului
Dâmboviţa Center care urmează a fi recuperat din veniturile care urmează a fi
generate de Proiectul Dâmboviţa pe Durata Contractului.
Pentru dezvoltarea coerentă a Proiectului Dambovita,
lucrările de construcţie pentru Clădirea Autorităţii Publice vor începe numai
simultan cu lucrările de construcţie pentru celelalte părţi ale Componentei A
(şi nu înainte), după obţinerea tuturor autorizaţiilor şi aprobărilor necesare
pentru Componenta A. In cazul în care autorizaţia de construire sau alte
aprobări necesare pentru Clădirea Autorităţii Publice nu au fost obţinute până
la data respectivă şi toate celelalte autorizaţii şi aprobări pentru Componenta
A au fost obţinute, Compania de Proiect poate începe lucrările de construcţii
pentru celelalte părţi ale Componentei A. Compania de Proiect va fi obligată să
înceapă lucrările de construcţie pentru Clădirea Autorităţii Publice după
obţinerea autorizaţiei de construire pentru aceasta în conformitate cu
programul specificat în Etapele Proiectului Dâmboviţa (Anexa 2) care va fi
aplicat în consecinţă".
19. Prevederile art. 8 Proiectare din Contractul
aprobat prin HG 304/2003 vor fi modificate şi vor avea următorul conţinut:
"Art. 8: Etapele
procesului de proiectare, modificare a cerinţelor de urbanism şi procesul de
construcţie
8.1 Cerinţe de proiectare
Compania de Proiect va întocmi planurile pentru
Proiectul Dâmboviţa în conformitate cu Centrul Dâmboviţa Planul General, în
vederea dezvoltării unei funcţii urbane complexe, prestigioase, în conformitate
cu etapele proiectului convenite pentru dezvoltarea Proiectului Dâmboviţa.
8.2 Pregătirea şi prezentarea documentaţiei
de urbanism
(a) Modificarea regulamentelor de urbanism
Compania de Proiect va pregăti şi va depune pentru
aprobare (inclusiv pentru obţinerea avizelor şi/sau acordurilor
corespunzătoare) documentaţia de urbanism (PUZ sau PUD, după caz) necesară
pentru asigurarea dezvoltării Proiectului Dâmboviţa în conformitate cu Centrul
Dâmboviţa - Planul General, cu Etapele Proiectului Dâmboviţa şi cu prevederile
legale.
In cazul în care orice amendamente şi/sau restricţii
impuse de către autorităţile locale competente cu privire la documentaţia de
urbanism propusă sau documentaţia de urbanism propusă nu este aprobată, deşi
aceasta respectă întocmai reglementările legale aplicabile:
(i) Modificările relevante vor fi incluse în
Centrul Dâmboviţa Planul General iar Părţile convin că acesta va fi modificat
în consecinţă; sau
(ii) Executarea de către Investitori a
obligaţiilor legate de continuarea lucrărilor de construcţie, a căror
implementare depinde de soluţiile permise prin documentaţia de urbanism, va fi
suspendată până când documentaţia de urbanism propusă va fi aprobată de către
autoritatea competentă.
(b) Termene
Compania de Proiect va pregăti întreaga documentaţie de
urbanism necesară în conformitate cu Etapele Proiectului.
8.3 Pregătirea şi depunerea proiectelor şi
specificaţiilor tehnice pentru Proiect
(a)Intocmirea Documentaţiei Tehnice
Compania de Proiect va întocmi şi pune la dispoziţia
Autorităţii Publice în vederea analizei şi aprobării:
(i) Proiectul Tehnic;
(ii) Specificaţiile Tehnice
(iii) Fundamentarea financiara
pentru Clădirea Existenta, Clădirile Viitoare si Clădirea Autorităţii Publice
(„Documentaţia Tehnică")
în conformitate cu (i) standardele aplicabile pentru
întocmirea documentelor corespunzătoare şi (ii) Centrul Dâmboviţa - Planul
General (cu variantele care pot apărea în procesul de obţinere a
reglementarilor de urbanism corespunzătoare, inclusiv modificările impuse de
acestea).
Documentaţia Tehnică pentru Centrul Dâmboviţa va fi
întocmită pe baza expertizei comerciale şi tehnice a Companiei de Proiect, cu
menţiunea că numai în cazul Clădirii Autorităţii Publice, Documentaţia Tehnică
va include sugestiile Autorităţii Publice, respectiv, sugestiile organismelor
competente referitoare la organizarea spaţiilor de birouri în vederea
utilizării Clădirii Autorităţii Publice. Autoritatea Publică va furniza
sugestiile în termen de 14 zile de la data la care a fost prezentată pentru
revizuire prima Documentaţie Tehnică pentru Clădirea Autorităţii Publice.
Pentru evitarea neînţelegerilor, Părţile convin că
orice element al Documentaţiei Tehnice poate conţine soluţii alternative şi/sau
flexibile a căror implementare finală (respectiv selectarea unei soluţii în
locul alteia prezentate în cadrul Documentaţiei Tehnice) este decisă şi aleasă
de Investitori şi/sau de Compania de Proiect, cu excepţia Clădirii Autorităţii
Publice, când implementarea soluţiilor tehnice alternative presupune acordul
din partea Autorităţii Publice.
(b) Aprobarea Documentaţiei Tehnice
Autoritatea Publică va analiza în cel mai scurt
timp/prompt Documentaţia Tehnică trimisă din perspectiva respectării
prevederilor din Centrul Dâmboviţa - Planul General (cu modificările care pot
apărea în procesul de modificare a indicatorilor de urbanism relevanţi) şi
cerinţelor tehnice de construcţie. Autoritatea Publică poate solicita
clarificări sau poate trimite notificări referitoare la lipsa de conformitate
cu standardele specificate şi/sau prevederile legale, cu condiţia ca aceste
solicitări de clarificări/notificări:
(i) Să fie făcute în scris şi, în cazul unei notificări
privind lipsa de conformitate, să fie prezentate pe larg cauzele lipsei de
conformitate precum şi sugestiile Autorităţii Publice pentru ca elementul
respectiv să devină conform;
(ii) Să cuprindă oricare şi toate aspectele
neclare/neconforme care sunt prezente în cadrul Documentaţiei Tehnice transmise
spre revizuire;
(iii) Să ţină cont de explicaţiile şi/sau comentariile
şi motivele prezentate de Investitori şi/sau Compania de Proiect pe parcursul
pregătirii Documentaţiei Tehnice; şi
(iv) Să fie trimise în maximum
20 de zile calendaristice de la primirea Documentaţiei Tehnice.
In cazul în care o notificare privind clarificările
şi/sau lipsa de conformitate nu este transmisă Companiei de Proiect în termenul
de mai sus, Documentaţia Tehnică este considerată din toate punctele de vedere
aprobată de către Autoritatea Publică.
In cazul în care Compania de Proiect a primit o
notificare din partea Autorităţii de Proiect în conformitate cu punctele (i) -
(iv) de mai sus:
(i) Va furniza clarificarea corespunzătoare
(sau va reformula clarificările deja furnizate);
(ii) Va modifica elementul corespunzător al
Documentaţiei Tehnice (sau îşi va reformula punctul de vedere cu privire la
conformitatea elementului respectiv din Documentaţia Tehnică, prezentând
argumente Autorităţii Publice) şi îl va furniza Autorităţii Publice, cu menţiunea că respectivele clarificări
şi/sau modificări vor fi realizate pe cheltuiala Companiei de Proiect.
(c) Termene
Compania de Proiect va pregăti întreaga Documentaţie
Tehnică în conformitate cu Etapele Proiectului
Dambovita.
8.4 Dreptul Companiei de Proiect de a modifica
Documentaţia Tehnică
Compania de Proiect va avea dreptul să modifice
Documentaţia Tehnică aprobată fie înainte de începerea construcţiei, fie, dacă
este cazul, pe parcurs, pe baza expertizei sale comerciale şi/sau funcţionale,
cu condiţia ca modificările Documentaţiei Tehnice referitoare la structura sau
faţada clădirilor să fie trimise spre aprobare Autorităţii Publice cu cel puţin
15 zile calendaristice înainte de implementarea modificării respective.
In cazul în care Autoritatea Publică nu se opune
modificării structurii sau faţadei în termen de 15 zile calendaristice de la
primirea propunerii, modificarea va fi considerată aprobată din toate punctele
de vedere.
8.5 Responsabilitatea Companiei de Proiect
Investitorii şi Autoritatea Publică convin şi consimt
că executarea Proiectului Dâmboviţa (incluzând fezabilitatea tehnică,
capacitatea operaţională şi siguranţa în exploatare) este încredinţată Companiei de Proiect."
20. Prevederile art. 9 din Contractul aprobat prin
HG 304/2003, art. 9.1 - 9.4 vor fi modificate şi înlocuite cu următoarele
prevederi:
"Art 9. Lucrările de
construcţie
9.1 Responsabilitatea pentru construcţie
Compania de Proiect va efectua
toate lucrările de construcţie a Centrului Dâmboviţa asumându-şi cheltuielile
şi riscurile. Aceste lucrări vor fi efectuate conform Centrul Dâmboviţa -
Planul General şi Etapele Proiectului Dâmboviţa.
9.2 începerea lucrărilor de construcţie
Compania de Proiect va începe lucrările de construcţie
pentru Componenta A a Proiectului Dâmboviţa, cu respectarea condiţiilor
prezentate în art. 5.1., în conformitate cu Etapele Proiectului Dâmboviţa.
Cu toate acestea, Compania de Proiect va începe lucrările legate de dezvoltarea Centrului Dâmboviţa conform
următorului program general:
(a) Pregătirea şi depunerea spre aprobare (în
vederea emiterii autorizaţiei relevante) a documentaţiei necesare pentru
realizarea lucrărilor de organizare a şantierului - în termen de 21 de zile
calendaristice de la intrarea în vigoare a actului normativ pentru aprobarea
Actului Adiţional, lucrări care vor fi începute în termen de 5 zile
calendaristice de la data la care este obţinută o autorizaţie de organizare de
şantier valabilă;
(b) Pregătirea şi depunerea spre aprobare (în
vederea emiterii autorizaţiei relevante) a documentaţiei pentru lucrările de
demolare exterioare - în termen de 60 de zile calendaristice de la intrarea în
vigoare a actului normativ pentru aprobarea Actului Adiţional, lucrări care vor
fi începute în termen de 14 zile calendaristice de la data la care este
obţinută o autorizaţie de desfiinţare valabilă;
(c) Pregătirea şi depunerea spre aprobare (în
vederea emiterii autorizaţiei relevante) pentru demolarea structurii interioare
în termen de 90 de zile calendaristice de la intrarea în vigoare a actului
normativ pentru aprobarea Actului Adiţional, lucrări care vor fi începute în
termene de 14 zile calendaristice de la data la care este obţinută o
autorizaţie de desfiinţare valabilă;
(d) Pregătirea şi depunerea spre aprobare (în vederea
emiterii autorizaţiei relevante) a documentaţiei aferente lucrărilor de
construcţie legate de excavare, realizarea pereţilor de consolidare a
subsolului şi lucrările de fundaţie în termen de 180 de zile calendaristice de
la intrarea în vigoare a actului normativ pentru aprobarea Actului Adiţional,
lucrări care vor fi începute în termen de 30 zile calendaristice de la data la
care este obţinută o autorizaţie de construire valabilă.
Pentru clarificare în legătură cu interpretarea acestor
obligaţii:
(a) Operaţiunile şi termenele marcate cu
„0" in Anexa privind Etapele Proiectului Dâmboviţa vor fi calculate
începând cu data la care Actul Adiţional intră în vigoare. Părţile convin ca in
cazul nepredării amplasamentului la care se face referire la art. 5.1.2 (iii)
sau neaprobarii PUZ/PUD, Părţile vor conveni cu buna-credinta paşii ce trebuie
intreprinsi in continuare.
(b) Operaţiunile şi termenele care depind de
obţinerea de către Compania de Proiect a permiselor, autorizaţiilor,
aprobărilor (inclusiv, dar fără limitare la PUZ, PUD sau orice autorizaţie de
demolare sau de construire, precum şi aprobarea sau aprobarea implicită a
Documentaţiei Tehnice) vor fi calculate de la data obţinerii autorizaţiei
corespunzătoare. întârzierea în obţinerea autorizaţiilor corespunzătoare din
cauze ce ţin de autorităţile competente va prelungi toate termenele
corespunzătoare specificate în prezenta, întârziere care nu se datorează culpei
Companiei de Proiect sau Investitorilor, caz în care nu se vor datora
penalităţi.
9.3 Programul de Construcţie
(a) Etapele Proiectului Dambovita
Programul şi planificarea construcţiei pentru Proiectul
Dâmboviţa, cuprinzând activităţile, ordinea şi durata acestora, planificate
pentru realizarea fiecărei Etape, sunt prezentate in Anexa 2 - Etapele
Proiectului pentru Proiectul Dâmboviţa.
(b) Modificări
Compania de Proiect poate în orice moment să propună Autorităţii
Publice modificarea Etapelor Proiectului pentru aprobare, respectând graficele
şi condiţiile temporale referitoare la modificările stipulate în articolul 8
din Contract.
9.4 Intârzieri anticipate ale construcţiei
Dacă în orice moment Compania de Proiect estimează în
mod rezonabil că Lucrările de Construcţie nu vor reuşi sa respecte oricare
dintre Etapele Proiectului Dâmboviţa la Data specificată pentru Etapa
respectivă a Proiectului, Compania de Proiect va informa imediat Autoritatea Publică
printr-o notificare scrisă, care să descrie următoarele aspecte suficient de
detaliat:
(i) Etapa Proiectului care nu a fost finalizată sau
care se estimează să nu fie finalizată;
(ii) Cauzele întârzierii sau întârzierii estimate;
(iii) întârzierea estimată
(exprimată în zile) pentru finalizarea Etapei Proiectului şi orice alt impact
negativ asupra Lucrărilor de Construcţie, care poate fi prevăzut în mod
rezonabil."
21. Prevederile art. 10.2 din Contractul aprobat
prin HG 304/2003 vor fi modificate şi înlocuite cu
următoarele prevederi:
"10.2 Inspecţia după Finalizare
Finalizarea unui obiectiv, parte a unei Componente a
Proiectului Dâmboviţa, este considerata a fi realizata la momentul la care
Compania de Proiect încheie procesul-verbal de recepţie la terminarea
lucrărilor de construcţie conform Hotărârii Guvernului nr. 273/1994 privind
aprobarea Regulamentului de recepţie a lucrărilor de construcţii şi instalaţii
aferente acestora, cu modificările şi completările ulterioare, sau orice alta reglementare aplicabila la
acel moment cu privire la terminarea lucrărilor de construcţie. Autoritatea Publică va organiza imediat ce este
posibil şi în orice moment în termenul de treizeci (30) de zile calendaristice
după ce o Notificare de Finalizare este transmisă de către Compania de Proiect
Autorităţii Publice, o inspecţie a obiectivului/părţii finalizate a Componentei
corespunzătoare a Proiectului Dâmboviţa pentru a confirma dacă Lucrările de
Construcţie pentru Componenta respectivă (sau parte a Componentei) au fost
finalizate în mod substanţial în conformitate cu Documentaţia Tehnică, cu
menţiunea că, în cazul în care Autoritatea Publică, din culpa sa, amână sau
întârzie realizarea inspecţiei respective cu mai mult de 30 de zile de la data
primirii Notificării de Finalizare, atestarea la care se face referire în art.
10.3 va fi considerat emis. O Notificare de Finalizare va fi transmisă după
finalizarea Componentei respective sau a unui obiectiv/a unei părţi a unei
Componente a Proiectului. Părţile vor coopera pentru înscrierea în mod prompt
în cartea funciară şi în orice alte registre relevante a drepturilor Părţilor
asupra fiecărui obiectiv finalizat."
22. Prevederile art. 11.1 din Contractul aprobat
prin HG 304/2003 vor fi modificate şi înlocuite cu prevederile următoare:
"11.1 Prelungirea termenului
Compania de Proiect va avea dreptul la o prelungire a
termenelor de îndeplinire a obligaţiilor fixate ca urmare a unei întârzieri
cauzate de unul dintre următoarele evenimente, care
va fi notificat Autorităţii Publice:
(i) O încălcare a Contractului de către
Autoritatea Publică care a dus la o astfel de întârziere (inclusiv exercitarea abuzivă a drepturilor sale asumate
în baza prezentului Contract sau amânarea nerezonabilă a aprobărilor sau avizelor necesare); sau
(ii) O modificare
a Documentaţiei Tehnice făcute ca urmare a unei sugestii corespunzătoare a Autorităţii Publice şi
care este de aşa natură încât va conduce la prelungirea termenelor de pregătire
a PUZ/PUD relevante (în cazul în care modificările solicitate de Autoritatea
Publică vor influenţa procedurile de pregătire a PUZ/PUD) sau în cazul în care
PUZ/PUD aprobat impune modificări ale Documentaţiei Tehnice; sau
(iii) O Modificare a Legilor, aşa cum e definita in art. 1.1, care afectează executarea la timp şi în mod corespunzător a
obligaţiilor din prezentul Contract; sau
(iv) Orice întârziere şi/sau refuz al unei
autorităţi publice competente în emiterea unei aprobări, aviz sau permis necesar pentru implementarea legală
a Lucrărilor de Construcţie sau care are legătură cu Compania de Proiect, cu
condiţia ca documentaţia depusă pentru obţinerea acelei aprobări, aviz sau
permis să fi respectat întocmai toate dispoziţiile legale aplicabile la data
întocmirii acestei documentaţii;
si
pentru evitarea oricărei neclarităţi (şi indiferent de
estimarea de bună credinţă că procedurile de modificare a regulamentelor de
urbanism se vor încadra în orarul prezentat în Etapele Proiectului Dambovita),
Investitorii şi/sau Compania de Proiect nu vor fi răspunzători pentru
întârzierea începerii construcţiei şi a finalizării Proiectului Dâmboviţa dacă
întârzierea respectivă este cauzată de întârzierea autorităţii competente în aprobarea
documentaţiei de urbanism necesare (inclusiv emiterea avizelor corespunzătoare
pentru aprobare), cu condiţia ca această documentaţie să fi respectat întocmai
toate dispoziţiile legale aplicabile la data întocmirii acestei documentaţii;
(v) Orice întârziere şi/sau refuz din partea
CNI la adoptarea hotărârilor organelor de conducere sau statutare ale Companiei de Proiect sau contestarea
hotărârilor organelor de conducere sau statutare ale Companiei de Proiect şi
care au condus la impiedicarea sau intarzierea începerii, continuării sau
finalizării lucrărilor, cu condiţia ca hotărârile organelor de conducere sau
statutare să fi respectat întocmai dispoziţiile legale precum şi prevederile
Contractului;
(vi) Acţiuni in justiţie formulate de orice
terţ în legătură cu Amplasamentul Iniţial sau Amplasamentul Suplimentar care conform dispoziţiilor legale pot
conduce la impiedicarea sau supendarea lucrărilor de construcţie, precum şi
orice acţiuni în justiţie in legătura cu Contractul, cu menţiunea ca Părţile
convin ca de buna credinţa sa analizeze aceste acţiuni si in funcţie de
consecinţele acestor acţiuni asupra realizării Proiectului, să decidă de comun
acord asupra suspendării sau continuării lucrărilor de construcţie in măsura in
care continuarea este posibila; sau
(vii) Identificarea oricărui impediment în
legătură cu Amplasamentul Iniţial sau Amplasamentul Suplimentar, spre exemplu reţele tehnice sau alte
reţele de utilităţi şi facilităţi, identificarea descoperirilor arheologice
şi/sau a problemelor de mediu legate de Amplasamentul Iniţial sau Amplasamentul
Suplimentar, precum şi orice impediment în obţinerea accesului la utilităţi în
parametri necesari pentru dezvoltarea şi operarea a Centrului Dâmboviţa, care
au determinat împiedicarea sau suspendarea lucrărilor de construcţie;
(viii) Apariţia unui eveniment de Forţă Majoră;
(ix) Orice alte evenimente care nu se
datorează Investitorilor sau Companiei de Proiect şi nu au fost determinate în nici un fel de culpa Investitorilor
sau a Companiei de Proiect.
Prelungirea datei de îndeplinire a obligaţiilor fixate
se va stabili de către Părţi de comun acord."
23. Art. 11.2(a) din Contractul aprobat prin HG
304/2003 va fi modificat si va avea următorul cuprins:
„In termen de 15 zile de la primirea notificării Companiei de Proiect conform art. 11.1, Părţile se
vor intalni pentru a stabili prelungirea duratei care sa fie justificata având
in vedere împrejurările respective. "
24. Articolul 15 Asigurări din Contractul aprobat
prin HG 304/2003 va fi modificat şi va avea următorul cuprins:
„Compania de Proiect, pe cheltuiala sa, va încheia şi va menţine în vigoare poliţele de asigurare necesare în legătură
cu construirea, operarea, întreţinerea, menţinerea şi administrarea Centrului
Dâmboviţa pe Durata Contractului. Poliţele de asigurare:
(a) pentru întreaga perioadă a acestui Contract
vor desemna Compania de Proiect ca prim beneficiar al poliţelor;
In scop de clarificare, după
expirarea acestui Contract, poliţele de asigurare vor desemna Autoritatea
Publică ca prim beneficiar al poliţelor; şi
(b) vor putea fi cesionate, cu titlu de garanţie,
în totalitate către orice instituţie financiară care finanţează Proiectul
Dâmboviţa. "
25. Prevederile Articolului 16.2 (a) din Contractul aprobat prin HG 304/2003 vor fi modificate şi înlocuite după cum
urmează:
„(a) va acorda Companiei de Proiect, potrivit
competenţelor jurisdicţiei sale, aprobările necesare pentru construcţia,
operarea, întreţinerea şi administrarea Centrului Dâmboviţa;"
26. Prevederile Articolului 16.3 (a) Contractul
aprobat prin HG 304/2003 vor fi modificate şi înlocuite după cum urmează:
"Cu excepţia cazurilor prevăzute în prezentul
Contract sau în legislaţia în vigoare, Autoritatea Publică nu va interveni în
construcţia, operarea, întreţinerea şi administrarea Proiectului
Dâmboviţa."
27. In legătură cu facilităţile convenite anterior
în Anexa 11 la Contractul aprobat prin HG 304/2003, după art. 16.3 din
Contractul aprobat prin HG 304/2003, va fi introdus un nou articol 16.4, după
cum urmează:
"16.4. Facilităţi
La cererea Investitorilor, Autoritatea Publică, în
limitele competenţei sale, cu respectarea prevederilor legale din domeniul ajutorului
de stat, va depune diligente astfel încât Compania de Proiect să obţină şi să
beneficieze de toate facilităţile permise de legislaţia în vigoare în legătură
cu Proiectul.
28. După art. 17.7 din Contractul aprobat prin HG
304/2003 va fi introdus un nou articol, care va avea următorul conţinut:
"17.8. Construire şi returnarea/transferul
Clădirii Autorităţii Publice
Compania de Proiect va construi Clădirea Autorităţii
Publice pe Amplasamentul Suplimentar şi va transfera Clădirea Autorităţii Publice
şi Amplasamentul Suplimentar Autorităţii Publice în
termen de 10 zile de la finalizarea lucrărilor de
construcţie, respectând Etapele Proiectului Dâmboviţa. Nepredarea la termen a Clădirii Autorităţii
Publice din culpa Companiei de Proiect va genera obligaţia de plată a
penalităţilor în conformitate cu prevederile pct. 20 din Anexa nr. 2 la
prezentul Contract. In situaţii justificate, Părţile pot conveni prelungirea
termenului respectiv cu 6 luni, situaţie în care penalizările vor fi aplicate
numai după expirarea termenului de 6 luni."
29. Al doilea alineat al art. 19.1 Forţă Majoră din Contractul aprobat prin HG 304/2003 va fi
modificat după cum urmează:
"In cazul în care intervine un eveniment de Forţă
Majoră, Partea care consideră necesară suspendarea executării obligaţiilor
afectate de evenimentul de Forţă Majoră va notifica cealaltă parte în termen de
zece (10) zile de la producerea evenimentului, prezentând documentele care
dovedesc Forţa Majoră şi furnizând detalii suficiente în notificarea sa cu
privire la natura şi efectele posibile ale evenimentului de Forţă Majoră.
Notificarea respectivă va include de asemenea şi perioada estimată de
suspendare şi natura suspendării executării obligaţiilor în urma producerii
evenimentului şi efectele acestuia asupra Proiectului Dâmboviţa."
30. Alineatul al treilea al art. 19.1 din
Contractul aprobat prin HG 304/2003 va fi eliminat.
31. Articolul 19.2 din Contractul aprobat prin HG
304-2003 va fi modificat după cum urmează:
„19.2. In sensul prezentului contract, termenul forţa
majora inseamna un eveniment imprevizibil si insurmontabil, în afara
controlului pârtii implicate si care generează imposibilitatea temporara sau
definitiva de executare parţiala ori totala a obligaţiilor si care constituie sau
este de natura unuia sau mai multora dintre evenimentele care urmează:
a) catastrofe naturale, incendii, inundaţii, erupţii
vulcanice, dereglări atmosferice, explozii, fulgere, fenomene meteorologice
sezoniere mai grave decât cele normale, taifun, penurie de apa, seceta,
tornade, cutremure, alunecări de teren, eroziunea solului sau prăbuşirea
terenului, spălarea solului de ploile torenţiale, epidemii, contaminare,
inclusiv chimică şi embargou; sau
b) război, război civil, blocade, insurecţii, sabotaj,
acte de terorism, tulburări civile, stare de necesitate, stare de urgenta."
32. Articolul 19.3 din Contractul aprobat prin HG
304/2003 va fi modificat după cum urmează:
"19.3 Părţile vor depune toată diligenta ca să
asigure executarea în parametri normali a prezentului Contract şi în cazul
evenimentelor de Forţă Majoră şi în acest sens:
(a) Inainte de revenirea la normal a situaţiei,
obligaţiile Părţilor vor fi executate în măsură maxim posibilă;
(b) Dacă evenimentul de Forţă Majoră subzistă mai
mult de 6 luni, Părţile vor începe negocieri de bună-credinţă pentru a modifica
prezentul Contract astfel încât Forţa Majoră să afecteze cât mai puţin posibil
efectele juridice şi economice iniţial preconizate în legătură cu prezentul
Contract sau să decidă încetarea acestui Contract şi efectele implicite; şi
(c) Părţile vor reveni la normala executare a
obligaţiilor care decurg din prezentul Contract (astfel modificat în caz de
Forţă Majoră) după incetarea unui eveniment de Forţă Majoră."
33. Prevederile art. 20 din Contractul
aprobat prin HG 304/2003 se vor modifica şi vor
avea următorul conţinut:
„20.1. Incetare prin ajungerea la termen
Efectele prezentului contract încetează la expirarea
Duratei Contractului, cu excepţia cazurilor de prelungire sau încetare înainte
de termen a acelei perioade ca urmare a prevederilor
acestui Contract.
20.2. Cazuri de
încetare din iniţiativa Autorităţii Publice
20.2.1 In cazul în care:
(a) lucrările de construcţie pentru clădirile aferente
Componentei A nu sunt începute la termenul prevăzut în prezentul Contract
(punctul 16 din Anexa 2), astfel cum acest termen poate fi modificat în
conformitate cu prevederile Contractului, din motive imputabile Companiei de
Proiect, şi aceste lucrări nu sunt începute nici după trecerea unei perioade
suplimentare de 6 luni justificate de către Compania de Proiect (pentru
eliminarea oricărei neclarităţi, Părţile convin ca dovada respectării
termenului de incepere a lucrărilor de construcţie se face cu înştiinţarea de
incepere a lucrărilor, conform Normei Metodologice din data de 26.08.2005,
aprobata prin Ordinul nr. 1430/2005 al Ministerului Transporturilor,
Construcţiilor si Turismului, data începerii lucrărilor fiind data la care
Compania de Proiect a comunicat inceperea lucrărilor Inspectoratului de Stat in
Construcţii al Municipiului Bucureşti);
(b) din motive imputabile Companiei de Proiect,
Amplasamentul Suplimentar şi Clădirea Autorităţii Publice nu au fost predate
către Autoritatea Publică libere de orice sarcini sau obligaţii, cu Clădirea
Autorităţii Publice in stare funcţionala. Pentru eliminarea oricărei
neclarităţi, Părţile convin ca recepţia Clădirii Autorităţii Publice se va face
potrivit celor prevăzute in art. 10.4.1 si respectiv 10.4.2 din Contract si in
conformitate cu prevederile Regulamentului de recepţie a lucrărilor de
construcţii si instalaţii aferente acestora, astfel cum acesta a fost aprobat
prin Hotarirea Guvernului nr. 273/1994 („Regulamentul"),
in condiţiile specificate in cele ce urmează.
Comisia de recepţie va fi desemnata conform art. 7 alin. 1 din Regulament.
Autoritatea Publica declara si confirma ca in cazul in care comisia de recepţie
procedează conform art. 16 din Regulament si recomanda admiterea recepţiei,
Clădirea Autorităţii Publice va fi in mod automat considerata ca fiind
funcţionala iar Autoritatea Publica nu se va putea prevala sub nici o forma de
acest caz de incetare. In situaţia in care comisia de recepţie procedează
conform art 18 din Regulament si recomanda respingerea recepţiei, Părţile
convin sa numească un expert neutru care sa determine indeplinirea condiţiei de
funcţionalitate a Clădirii Autorităţii Publice. Daca Părţile nu convin asupra
numirii acestui expert, numirea o va face preşedintele Curţii Internationale de
Arbitraj de la Londra. Indiferent de modalitatea de desemnare a expertului,
numai in cazul in care expertul recomandă respingerea recepţiei se va considera
ca nefiind îndeplinita condiţia de funcţionalitate a Clădirii Autorităţii
Publice;
(c) au fost constituite de către Investitori
şi/sau Compania de Proiect garanţii asupra Amplasamentului Suplimentar sau
asupra Clădirii Autorităţii Publice;
şi
Compania de Proiect nu remediază o astfel de încălcare
în termen de 30 de zile calendaristice de la primirea unei notificări scrise
din partea Autorităţii Publice, adresate, sub sancţiunea lipsirii acesteia de
orice eficienta juridica, atit Companiei de Proiect cit si fiecărui Investitor
in parte, în care se arată această încălcare, atunci Autoritatea Publică va
avea dreptul să considere reziliat de plin drept prezentul contract fără a mai
fi necesară punerea în întârziere sau îndeplinirea vreunei formalităţi
prealabile.
20.2.2 In cazul în care Investitorii şi/sau Compania
de Proiect nu-şi îndeplinesc sau îndeplinesc cu întârziere sau necorespunzător
obligaţiile asumate şi Compania de Proiect şi/sau Investitorii nu remediază o
astfel de încălcare în termen de 30 de zile calendaristice sau in orice alt
termen convenit de către Parti in funcţie de natura obligaţiei încălcate, de la
primirea unei notificări scrise din partea Autorităţii Publice, adresate, sub
sancţiunea lipsirii acesteia de orice eficienta juridica, atât Companiei de
Proiect cat si fiecărui Investitor in parte, în care se arată această
încălcare, atunci Autoritatea Publică are dreptul să solicite rezilierea prezentului Contract potrivit art. 25.
20.2.3 In cazul în care numai unul sau unii dintre
Investitori şi/sau Afiliaţi încalcă obligaţiile prevăzute la art. 4.3. şi 4.7.
din Contract, atunci acel Investitor şi/sau Afiliat este înlocuit în mod
automat atât în Contract cât şi în Compania de Proiect de către ceilalţi
Investitori care nu au încălcat aceste obligaţii.
20.3. Relaţia între
diverse prevederi referitoare la neîndeplinirea obligaţiilor de către
Investitori
Ori de câte ori, pentru neîndeplinirea, îndeplinirea cu întârziere sau necorespunzătoare a unei
obligaţii de către Investitori, există o sancţiune specială prevăzută în
prezentul Contract urmează a se aplica cu prioritate acea sancţiune. Cu toate
acestea, sancţiunea rezilierii de plin drept urmează a se aplica ori de câte ori a survenit unul dintre cazurile
de neexecutare a obligaţiilor contractuale prevăzute în cadrul art. 20.2.1.
20.4. Incetarea din
iniţiativa Investitorilor
Dacă Autoritatea Publică nu-şi îndeplineşte sau îşi
îndeplineşte cu întârziere sau necorespunzător obligaţiile care îi revin în
temeiul acestui Contract şi nu remediază o astfel de încălcare în termen de 30
de zile de la primirea unei notificări scrise din partea Investitorilor în care
se arată această încălcare, Investitorii pot solicita
rezilierea prezentului Contract potrivit art. 25.
20.5. Relaţia între
diverse prevederi referitoare la neîndeplinirea obligaţiilor de către
Autoritatea Publică
Ori de câte ori, pentru neîndeplinirea, îndeplinirea cu
întârziere sau necorespunzătoare a unei obligaţii de
către Autoritatea Publică, există o sancţiune specială prevăzută în prezentul
Contract urmează a se aplica cu prioritate acea sancţiune.
20.6. Incetarea în caz
de forţă majoră
In cazuri de forţă majoră, in măsura in care Părţile nu
reuşesc sa ajungă la o înţelegere conform art. 19.3 (b), oricare dintre Părţi
are dreptul să solicite încetarea prezentului Contract în conformitate cu
prevederile art. 25.
20.7. Neîncetare
(a) Autoritatea Publica nu îşi va exercita dreptul de
a înceta prezentul Contract ca urmare a unui caz de forţa majora in
conformitate cu art. 19, daca acesta se datorează oricărei acţiuni sau omisiuni
a Autorităţii publice in contradicţie cu obligaţiile care ii revin in baza
prezentului Contract.
(b) Investitorii nu îşi vor exercita dreptul de a
înceta prezentul Contract ca urmare a unui caz de forţa majora in conformitate
cu art. 19, daca acesta se datorează oricărei acţiuni sau omisiuni a Companiei
de Proiect sau a Investitorilor in contradicţie cu obligaţiile care ii revin in
baza prezentului contract.
20.8. Efectele
încetării prezentului Contract
Incetarea din orice cauză a efectelor prezentului
Contract are drept principală consecinţă reîntoarcerea de drept a bunurilor ce
compun Centrul Dâmboviţa în patrimoniul Autorităţii Publice în starea în care
se găsesc la momentul încetării contractului, cu excepţia cazului de încetare
prin ajungere la termen, când bunurile se întorc cu titlu gratuit, în bună
stare, exploatabile şi libere de orice sarcină sau obligaţie. Modalitatea
de reglementare a raporturilor dintre Parti si a compensaţiei dintre Parti în
cazul încetării Contractului, cu excepţia încetării contractului prin expirarea
duratei sale, va fi stabilita de către instanţa arbitrala competenta, potrivit
legii aplicabile şi prezentului Contract."
34. Prevederile art. 21 Declaraţii şi garanţii,
art. 21.1 preambulul alineatului (a), art. 21.1, alin. (c) din Contractul
aprobat prin HG 304/2003 vor avea următorul conţinut:
"21.1 Autoritatea
Publică
(a) Autoritatea Publică declară şi garantează
Investitorilor şi Companiei de Proiect următoarele:
[...]
(c) Autoritatea Publică declară şi garantează în mod
irevocabil că Amplasamentul Iniţial şi Amplasamentul Suplimentar sunt în
proprietatea Statului Român şi că, la data semnării prezentului Act Adiţional,
nu există nici o cerere de restituire nesoluţionată sau în curs de soluţionare
şi/sau dispută şi/sau litigii de orice natură în legătură cu Amplasamentul
Iniţial sau Amplasamentul Suplimentar şi că nu există nici sarcini sau drepturi
ale vreunui terţ şi obligaţii legate de Amplasamentul Iniţial sau Amplasamentul
Suplimentar, care ar putea afecta într-un fel drepturile Companiei de
Proiect."
35. Prevederile art. 21 Declaraţii
şi garanţii, art. 21.1 din Contract vor fi completate prin punctele
suplimentare (d), (e) şi (f), după cum urmează:
(d) Autoritatea Publică declară şi garantează de
asemenea că în cazul apariţiei uneia sau unora dintre situaţiile de mai sus va
întreprinde toate demersurile legale în vederea soluţionării în mod favorabil a
acelei situaţii litigioase. Despăgubiri pentru eventuale daune suportate de
Investitori/Compania de Proiect în legătură cu astfel de situaţii vor fi
stabilite de instanţa arbitrala competentă
(e) Autoritatea Publică declară şi garantează si
este obligată să asigure Companiei de Proiect folosinţa liniştita si utila a
Terenului pe toată Durata Contractului. Autoritatea Publica va asigura
Companiei de Proiect Drepturile asupra Terenului si Drepturile asupra
Amplasamentului Iniţial pe toata Durata Contractului si va sprijini Compania de
Proiect pentru a reînnoi si a păstra valabile orice înregistrări in cartea
funciara sau orice alte registre relevante ale acestor drepturi, în condiţiile legii.
(f) Autoritatea Publică declară şi garantează în
mod irevocabil că, la data semnării prezentului act adiţional, nu există dispute
şi/sau litigii în curs de soluţionare sau nesoluţionate şi nici pretenţii de
orice natură în legătură cu Contractul a căror cauză ar fi anterioara Actului
Adiţional. In ipoteza in care apare o situaţie de potenţial litigiu sau
pretenţie in legătura cu Contractul, Părţile se vor informa reciproc si se vor
intalni pentru a stabili cu buna-credinta cum vor proceda
in continuare."
36. Prevederile art. 22.1 si 22.3 din Contractul
aprobat prin HG 304/2003 se elimină.
37. Prevederile art. 22.2 din Contractul aprobat
prin HG 304/2003 vor fi modificate după cum urmează:
"22.2. Daune provocate mediului înconjurător
Compania de Proiect va fi răspunzătoare, va apăra şi
despăgubi Autoritatea Publică pentru obligaţii, daune, pierderi sau reclamaţii
suferite în legătură cu contaminarea mediului înconjurător în cazul în care contaminarea respectivă
este rezultatul unei acţiuni, omisiuni sau neglijenţe ale Companiei de Proiect
în dezvoltarea Proiectului Dâmboviţa. Va fi efectuat un audit de mediu în legătură
cu Amplasamentul Iniţial şi Amplasamentul Suplimentar de către Compania de
Proiect. Cu toate acestea, în cazul în care contaminarea Amplasamentului
iniţial şi/sau a Amplasamentului suplimentar a fost cauzată de poluarea
istorică, iar această contaminare este atât de importantă încât poate afecta
realizarea Proiectului, atunci Părţile vor stabili, de comun acord, cum vor
proceda in continuare. Prin poluare istorică se înţelege orice tip de poluare
produsă până la data preluării Amplasamentului iniţial şi/sau a Amplasamentului
suplimentar de către Compania de proiect."
38. Prevederile art. 23.1 din Contractul aprobat prin HG 304/2003 vor fi modificate după cum
urmează:
"23.1 Data
finalizării
Lucrările de construcţie pentru fiecare Componentă vor
fi finalizate în conformitate cu Etapele Proiectului."
39. Prevederile art. 23.2.1 din Contractul aprobat prin HG 304/2003 se completează cu un nou alineat, care va
avea următorul conţinut:
„Compania de Proiect va transfera Autorităţii Publice
Clădirea Autorităţii Publice în bună stare, exploatabilă şi liberă de orice
sarcini şi obligaţii, în conformitate cu art. 11 din Ordonanţa nr. 16/2002
privind contractele de parteneriat public-privat, în 10 de zile de la
finalizarea Clădirii Autorităţii Publice."
40. Prevederile art. 23.2.2. din Contractul
aprobat prin HG 304/2003 vor fi modificate după cum urmează:
"23.2.2 Următoarele drepturi vor fi acordate
Investitorilor şi Companiei de Proiect:
(a) In cazul în care legislaţia în vigoare din
România va permite acest lucru şi cu excepţia cazului în care drepturile de mai
jos urmează a fi transmise unei alte autorităţi a statului, la Data
Transferului Centrului Dâmboviţa către Autoritatea Publică, Companiei de
Proiect i se va acorda drept de preferinţă (în condiţii egale) pentru
administrarea şi exploatarea Centrului Dâmboviţa, cu excepţia Clădirii
Autorităţii Publice, pentru o perioadă determinată de timp;
(b) Dacă Autoritatea Publică, sau succesoarea
acesteia în drepturi va decide să transfere drepturile asupra
i. bunurilor din Amplasamentul Iniţial,
inclusiv şi nelimitat dreptul asupra unor echipamente şi instalaţii şi dreptul de proprietate asupra
Terenului sau Clădirilor Existente şi Clădirilor Viitoare;
sau
ii. părţilor sociale deţinute în Compania de
Proiect în măsura permisă de
legea aplicabilă în acel moment, Investitorii şi/sau Compania de Proiect au un
drept de preferinţă în dobândirea drepturilor respective, cu excepţia cazului
în care drepturile de mai sus urmează a fi transmise cu titlu gratuit unei alte
autorităţi publice.
La data expirării Duratei Contractului, dacă legile în
vigoare permit acest lucru, Autoritatea Publică şi Investitorii vor putea
negocia cu bună credinţă prelungirea Duratei Contractului şi condiţiile acestei
prelungiri."
41. Prevederile art. 24.1 din Contract vor fi
modificate după cum urmează:
„24.1 Este convenit că transferul drepturilor şi
obligaţiilor din Contract este permis numai după aprobarea prealabilă şi în scris
a Autorităţii Publice, în conformitate cu termenii şi conform procedurii
menţionate la art. 4.7 b-i, cu menţiunea ca, în ceea ce priveşte garanţia care
va fi creată în favoarea entităţilor finanţatoare, aprobarea Autorităţi Publice
să nu fie necesară."
42. Prevederile art. 24.2 din Contract vor fi
modificate şi completate după cum urmează: „24.2 Cesionarea
de către Autoritatea Publică
(a) Autoritatea Publică nu poate cesiona sau
transfera prezentul Contract sau drepturile sau obligaţiile sale în baza
prezentului Contract unei entităţi private.
(b) Autoritatea Publică
va putea să fuzioneze sau să se consolideze cu,
sau să transfere drepturile şi obligaţiile oricărei alte Autorităţi, minister,
departament, autoritate sau agenţie a Statului român sau altei subdiviziuni
administrative a Statului român sau oricărei corporaţii sau entităţi deţinută
integral de către Statul român sau orice subdiviziune administrativă a
Statului român. In acest caz, cesionarul respectiv sau entitatea supravieţuitoare vor asuma şi vor deveni
pe deplin răspunzători de îndeplinirea obligaţiilor Autorităţii Publice în baza prezentului Contract.
(c) Pentru evitarea confuziilor, în cazul în care
Autoritatea Publică sau Statul român încetează sau se prevede să înceteze să
fie, direct sau indirect, unicul acţionar în CNI, Autoritatea Publică se va
asigura că părţile sociale deţinute de CNI în Compania de Proiect sunt
transferate unei alte entităţi controlate de Statul român sau unei entităţi private
acceptată de către Investitori, cu respectarea prevederilor (i) legii
aplicabile şi (ii) Actului Constitutiv al Companiei de Proiect, sau, în măsura
în care este permisa de legislaţia in vigoare la acel moment, Investitorii vor
avea dreptul de a achiziţiona de la CNI părţile sociale deţinute in Compania de
Proiect.
(d) In cazul în care fie CNI, fie acţionarii CNI
care deţin, singuri sau împreună, cel puţin 50% din capitalul social al CNI,
vor fi privatizaţi, CNI va pierde dreptul (prevăzut contractual şi prin actul
constitutiv) de a avea o persoana desemnată în consiliul de administraţie al
Companiei de Proiect, Autoritatea Publică preluând direct capacitatea de a
desemna un membru în consiliul de administraţie al Companiei de Proiect până
când părţile sociale reprezentând 15% din capitalul Companiei de Proiect
deţinute de CNI vor fi transferate la altă entitate sub controlul deplin al
Autorităţii Publice."
43. Prevederile art. 24.3 din Contract vor fi
modificate după cum urmează:
,,24.3.1 Autoritatea Publică convine prin prezenta că
Investitorii şi/sau Compania de Proiect, după caz, pot stabili, în conformitate
cu prevederile legale, Garanţiile, în scopul finanţării Proiectului Dâmboviţa,
inclusiv, dar fără limitare la:
(a) Garanţii asupra tuturor drepturilor şi
intereselor Companiei de Proiect şi /sau ale Investitorilor în temeiul
Contractului;
(b) Orice garanţie
(inclusiv, dar fără a se limita la ipotecă) asupra dreptului de uzufruct pentru
clădiri (fie Clădiri Existente, fie Viitoare) construite pe Amplasamentul
Iniţial. Pentru a înregistra garanţia asupra dreptului de uzufruct, Autoritatea
Publică va lua toate măsurile necesare pentru a susţine Investitorii în
îndeplinirea formalităţilor de înscriere în Cartea Funciară;
(c) Dreptul Companiei de Proiect de a cesiona, ca
garanţie / garanţie suplimentară, Drepturile asupra Terenului şi Drepturile
asupra Amplasamentului Iniţial;
(d) Garanţie asupra bunurilor mobile proprietatea
Companiei de Proiect;
(e) Gaj sau cesiune a sumelor care urmează a fi
încasate, a drepturilor, beneficiilor sau creanţelor Companiei de Proiect care
decurg din contractele şi precontractele la care Compania de Proiect este
parte, precum şi a garanţiilor aferente (ex. contracte de vânzare-cumpărare,
închiriere şi leasing, contracte de exploatare, de administrare, de
antreprenoriat etc);
(f) Gaj/cesiune asupra/a conturilor bancare ale
Companiei de Proiect;
(g) Cesionarea poliţelor de asigurare;
(h) Gaj asupra părţilor sociale ale Companiei de
Proiect deţinute direct sau indirect de către Investitori;
(i) orice alte garanţii, în măsura permisă de
legislaţia romana aplicabila;
iar Autoritatea Publică va lua toate măsurile necesare
pentru a susţine Compania de Proiect în îndeplinirea formalităţilor de
înscriere în Cartea Funciară şi în Arhiva Electronică a Valorilor Mobiliare,
precum şi în alte registre, în conformitate cu legislaţia în vigoare şi fără a afecta dreptul de
proprietate a statului.
24.3.2 Compania de Proiect sau Investitorii nu pot
crea în nici un mod nici o garanţie de orice natură, asupra Amplasamentului
Suplimentar sau asupra Clădirii Autorităţii Publice.
24.3.3 Părţile convin că executarea uneia dintre
garanţiile specificate la art. 24.3.1 punctele (a), (b) şi (c) şi (h), şi,
pentru evitarea oricăror neînţelegeri, doar executarea acestora şi nu şi a
altor garanţii dintre cele menţionate în cadrul art. 24.3.1, va implica
înlocuirea automată a Investitorilor atât in Contract cât şi in Compania de
Proiect la care participă direct sau indirect prin/cu persoanele cărora le sunt
acordate respectivele Garanţii sau către care Garanţiile s-au adjudecat ca
urmare a procedurii de executare şi prin asumarea de către persoanele
respective a obligaţiilor care derivă din prezentul Contract. Această clauză va
fi cuprinsă în mod obligatoriu în contractul/contractele prin care se acordă
Garanţiile.
24.3.4 Părţile se obligă şi garantează că, în toate
cazurile în care există o punere în executare a Garanţiilor, administrarea
bunurilor Centrului Dâmboviţa (Teren, Clădirea Existentă, Clădiri Viitoare) nu
se va putea face decât de către Compania de Proiect sau societăţi succesoare convenite cu Autoritatea Publică, cu
menţiunea că această clauză nu limitează în nici un fel producerea efectelor
executării Garanţiilor prin încasarea veniturilor rezultate din proiect de
către entităţile finanţatoare în vederea satisfacerii creanţelor acestora până
la concurenţa sumelor datorate conform contractelor de finanţare, fără a
afecta drepturile Autorităţii Publice rezultate din contract. Nu se vor
încheia acte şi nu se vor agrea clauze în contractele încheiate de Compania de Proiect care ar putea aduce atingere acestor obligaţii.
24.3.5 Investitorii şi Compania de Proiect se obligă să
nu constituie nici un fel de garanţii asupra bunurilor şi drepturilor Companiei
de Proiect, inclusiv garanţiile prevăzute în cadrul art. 24.3 în scopul
finanţării altor proiecte."
44. Un nou articol 24.4 Drepturi
de intervenţie va fi adăugat la Contract, după cum
urmează:
(a) Părţile admit că pentru Proiectul Dâmboviţa
este nevoie de finanţare, pe care Investitorii şi Compania de Proiect o vor
asigura (inclusiv prin împrumuturi ale asociaţilor sau finanţarea de către alte
entităţi), iar părţilor finanţatoare li se vor acorda Garanţii, în
conformitate cu legislaţia în vigoare.
(b) Părţile admit de asemenea şi convin ca în
cazul unei încălcări a contractelor de împrumut sau a prezentului Contract şi
în situaţia în cazul în care Compania de Proiect nu remediază situaţia în
termenul specificat printr-o notificare scrisă transmisă de Autoritatea Publică
sau, dacă este cazul, de către entităţile finanţatoare ale Companiei de
Proiect, entităţile finanţatoare vor avea dreptul să facă o cerere către
Autoritatea Publică
i. prin care să propună Autorităţii Publice o
entitate care să se substituie din acel moment
Investitorilor atât în Contract cât şi în Compania de
Proiect („Entitatea Substituentă"); şi, în acelaşi timp,
ii. furnizând Autorităţii Publice toate informaţiile şi
documentaţiile necesare care atestă că sunt îndeplinite condiţiile prevăzute în
clauza (c) de mai jos.
(c) Entitatea Substituentă
numită de către entităţile finanţatoare va avea dreptul de a substitui din acel
moment Investitorii în Contract cât şi în Compania de Proiect dacă entitatea
respectivă:
i. este constituită în mod legal şi valabil;
ii. are capacitatea tehnică sau
capacitatea de a mobiliza toate serviciile necesare pentru îndeplinirea
obligaţiilor din acest Contract şi posibilitatea de a asigura o finanţare
suficientă pentru îndeplinirea şi asumarea obligaţiilor contractuale rămase ale
Investitorului care decurg din Contract; iar
iii. Autoritatea Publică este de acord cu entitatea
propusă, ca urmare a verificării documentaţiei prevăzute la litera (d) de mai
jos.
(d) Documentaţia care demonstrează îndeplinirea
condiţiei stipulate la punctul (ii) de mai sus va fi compusă din documente din
care rezultă identitatea Entităţii/lor Substituite (acte constitutive),
profilul societăţii arătând domeniile de activitate relevante, experienţa
relevantă sau capacitatea de a mobiliza toate serviciile necesare pentru
îndeplinirea obligaţiilor din acest Contract, rezultatele financiare
(declaraţii financiare), dovada existenţei unor resurse financiare pentru
continuarea executării obligaţiilor contractuale rămase din prezentul Contract.
(e) In termen de 30 de
zile calendaristice de la data primirii unei solicitări din partea entităţilor
finanţatoare în conformitate cu acest articol şi de la punerea la dispoziţie a
documentaţiei menţionate la punctul (d) de mai sus, Autoritatea Publică le va
informa asupra deciziei sale de a consimţi sau nu la substituirea respectivă.
Autoritatea Publica nu va putea decât in mod justificat sa refuze substituirea,
iar decizia sa, motivând refuzul, va fi comunicata in scris entităţilor
finanţatoare care au propus Entitatea Substituentă.
(f) In cazul în care Autoritatea Publică nu
răspunde în termenul specificat mai sus, transferul va fi considerat acceptat
de către Autoritatea Publică.
(g) In cazul în care Autoritatea Publică aprobă
substituirea sau în cazul în care nu este primit nici un răspuns din partea
Autorităţii Publice în termenul sus-menţionat, cesiunea (directă sau indirectă
a) părţilor sociale va avea drept consecinţă înlocuirea din Contract şi din
Compania de Proiect a Investitorilor cu Entitatea/Entităţile Substituente.
Intrând în vigoare la data transferării părţilor sociale, Entitatea/Entităţile
Substituente vor prelua în mod automat toate drepturile şi obligaţiile
Investitorului asumate în temeiul Contractului.
Incepând cu data transferării
părţilor sociale, Investitorul este eliberat în mod automat de orice obligaţie
şi răspundere în temeiul Contractului (cu excepţia datoriilor care decurg din sau care au legătură cu obligaţiile sau
îndeplinirea acestora de către Investitor anterioare datei transferării
părţilor sociale, dacă există şi dacă datoria respectivă nu este anulată în mod
expres).
(h) La solicitarea oricărei Parti sau a entităţilor
finanţatoare, Autoritatea Publică, Investitorii şi Entitatea Substituenta vor
încheia toate documentele necesare, în condiţiile legii, pentru a reflecta
prevederile mai sus menţionate în 45 de zile de la data depunerii la Autoritatea
Publică a notificării scrise prin care se solicită consimţământul."
45. Articolul 25 Soluţionarea Conflictelor din
Contractul aprobat prin HG 304/2003 va fi modificat, având următorul conţinut:
Art. 25 Soluţionarea
conflictelor
25.1. Orice conflict sau neintelegere intre Parti în
legătură cu prezentul Contract, inclusiv orice chestiune referitoare la
existenţa, valabilitatea, interpretarea, executarea sau încetarea prezentului
Contract, va fi soluţionata in măsura posibilului prin înţelegere intre Parti,
iar Părţile sunt de acord sa facă toate eforturile cu buna-credinta pentru a
ajunge la o astfel de intelegere.
25.2. In cazul în care in urma
unor eforturi rezonabile făcute cu buna-credinta de Parti nu se ajunge la o
soluţionare pe cale amiabilă în termen de 2 luni de la apariţia respectivului
conflict, acesta va fi supus soluţionării definitive prin arbitraj în baza
regulilor Curţii de Arbitraj Internaţional de la Londra, reguli care sunt
incorporate prezentei clauze prin referirea care este făcută la acestea.
25.3. Numărul de arbitri va fi trei si aceştia vor fi
numiţi in conformitate cu regulile Curţii de Arbitraj Internaţional de la
Londra. Locul arbitrajului va fi Londra. Limba folosită va fi limba engleză. In
măsura in care procedura arbitrajului nu este acoperita de regulile menţionate
sau încorporate în prezentul articol, ea va fi decisa de arbitri.
25.4. Cheltuielile de arbitraj vor fi suportate de
Partea care va fi stabilita de arbitri.
25.5. Indiferent daca procedura de arbitraj stabilita
in baza prezentului Contract este in curs, Compania de Proiect va continua sa
isi exercite drepturile si obligaţiile in legătura cu Centrul
Dambovita."
46. Un nou articol 28.7 va fi introdus în
Contract, având următorul conţinut:
47. „Art. 28.7 Penalităţi
28.7.1. Nerespectarea culpabilă de către Compania de
Proiect a obligaţiilor contractuale care cauzează nerespectarea termenelor
prevăzute în cadrul Etapelor Proiectului va determina plata de către Compania
de Proiect către Autoritatea Publică a penalităţilor prevăzute în cadrul
Etapelor Proiectului.
28.7.2 Părţile convin ca in ipoteza in care
nerealizarea unei operaţiuni in perioada menţionata in Anexa 2 - Etapele
Proiectului Dambovita nu atrage interzieri in demararea unei operaţiuni
ulterioare de care este legata (de exemplu nefinalizarea lucrărilor de demolare
nu atrage întârzierea in iniţierea lucrărilor de construire), penalităţile
aferente unei întârzieri in realizarea primei operaţiuni nu vor fi exigibile
pana la termenul stabilit pentru demararea fazei ulterioare de care este legata
si nu vor fi datorate daca faza ulterioara este demarata la termenul stabilit.
48. Un nou articol 28.8 va
fi introdus în Contract, având următorul conţinut:
„ 28.8. Autoritatea Publică şi Investitorii se obligă:
(a) Să analizeze structura oportună necesară
pentru funcţionarea Companiei de Proiect şi să consimtă la modificarea formei
juridice a Companiei de Proiect (respectiv să schimbe forma din societate
comercială cu răspundere limitată în societate comercială pe acţiuni) în măsura
în care această structură a Companiei de Proiect ar facilita implementarea
Proiectului Dambovita şi îndeplinirea de către Părţi a obligaţiilor care le
revin în baza Contractului.
(b) Să negocieze cu bună-credinţă restructurarea
Proiectului, în funcţie de circumstanţele economice, sociale sau ale cadrului
legislativ, în vederea implementării optime a Proiectului cu respectarea
intereselor Partilor. In acest sens, oricare dintre Părţi poate iniţia negocieri
în legătură cu restructurarea Proiectului prin adaptarea acestuia la cerinţele
economice de dezvoltare şi operare a Proiectului, inclusiv reorganizarea
Companiei de Proiect prin diverse modalităţi cum ar fi prin restructurarea
actionariatului acesteia sau, având in vedere autonomia obiectivelor ce urmează
a fi dezvoltate si operate, divizarea Companiei de Proiect si organizarea
separată a anumitor operaţiuni sau componente ale Proiectului in legătura cu
care Drepturile asupra Terenului şi Drepturile asupra Amplasamentului Iniţial
se vor aplica in mod corespunzător.
(c) Noii Investitori sunt responsabili pentru
obligaţiile asumate in temeiul acestui Act Adiţional pentru perioada care
începe la data la care devin părţi ale Contractului (după semnarea şi intrarea
in vigoare conform art. 5.1.1. a acestui Act Adiţional) şi nu au nici un fel de
responsabilitate pentru perioada precedentă datei la care devin părţi la
Contract.
(d) Toate modificările legislative ulterioare
referitoare la cadrul legal aplicabil contractelor de parteneriat public privat
sau a altor structuri juridice care combină iniţiativele publice şi private, în
măsura în care acestea sunt favorabile Investitorilor, pot
fi integrate în totalitate în Contract prin modificarea prevederilor
relevante ale Contractului, în conformitate cu
legea română;
(e) Investitorii, in calitate de asociaţi
majoritari, direcţi sau indirecţi, ai Companiei de Proiect, se obliga sa
determine Compania de proiect sa execute obligaţiile prevăzute in prezentul in
sarcina sa."
49. Anexele nr. 1-10 ale Contractului, se înlocuiesc cu
Anexa nr. 1 Centrul Dâmbovita - Planul General şi Anexa nr. 2 Etapele
Proiectului Dâmbovita, care fac parte integranta din prezentul act adiţional.
ANEXA Nr. 1*) la actul adiţional la contract
Centrul Dâmboviţa - Planul general
*) Anexa nr. 1 este reprodusă în facsimil.
ANEXA Nr. 2*) la actul adiţional la contract
Etapele Proiectului
Dâmboviţa
Descrierea operaţiunii
|
Termen
|
Unitate1
|
Penalităţi pe zi de întârziere
|
1. Termenul iniţial de la care se
calculează termenul pentru o anumită operaţiune. Termenele vor fi calculate
în conformitate cu prevederile art. 9.2 alin. 3 lit
(a) de la intrarea în vigoare a Actului Adiţional
(din momentul intrării în vigoare a Hotărârii de Guvern prin care se aprobă
chestiunile detaliate în cadrul art. 5.1.1 A-D).
|
02
|
|
|
2. Intocmirea şi supunerea spre
aprobare a documentaţiei pentru obţinerea autorizaţiei de organizare
de şantier pentru Proiect.
|
0+21
|
Zile
|
10,000 EUR
|
3. începerea operaţiunilor de organizare de şantier.
|
Data obţinerii autorizaţiei de
organizare de şantier+5
|
Zile
|
10,000 EUR
|
4. Pregătirea şi supunerea spre
aprobare a documentaţiei pentru obţinerea autorizaţiei de demolare
pentru curtea interioară (blocurile A5 şi A4) şi structurile
nefinalizate din exterior (blocul D).
|
0+60
|
Zile
|
10,000 EUR
|
5. începerea lucrărilor de demolare (pentru blocurile A5 şi A4
din curtea interioară şi blocul D a structurilor nefinalizate din
exterior ) după obţinerea autorizaţiei.
|
Data obţinerii autorizaţiei de
desfiinţare+14
|
Zile
|
10,000 EUR
|
6. Finalizarea lucrărilor de demolare (pentru blocurile A5 şi
A4 din curtea interioară şi blocul D a structurilor nefinalizate din
exterior).
|
Data obţinerii autorizaţiei de desfiinţare+210
|
Zile
|
5,000 EUR
|
7. Intocmirea şi supunerea
spre aprobare a documentaţiei pentru obţinerea autorizaţiei de
demolare pentru pereţii şi structurile interne ale Clădirii
Existente.
|
0+90
|
Zile
|
5,000 EUR
|
1 Toate referirile la
zile sunt referiri la zile calendaristice.
2 Operaţiunile şi
termenele aflate sub controlul rezonabil al Investitorilor şi/sau a Companiei
de Proiect vor fi calculate începând de la această dată, denumită 0+.
*) Anexa nr. 2 este reprodusă în facsimil.
Descrierea operaţiunii
|
Termen
|
Unitate1
|
Penalităţi pe zi de întârziere
|
8. Inceperea lucrărilor de demolare
|
Obţinerea autorizaţiei de
desfiinţare+14
|
Zile
|
10,000 EUR
|
9. Finalizarea lucrărilor de demolare
|
începerea lucrărilor de demolare+210
|
Zile
|
5,000 EUR
|
10. Intocmirea şi supunerea spre
aprobare a documentaţiei pentru obţinerea autorizaţiei de construire
pentru amenajările externe (în legătură cu fostul bloc D), inclusiv lucrări
de săpături, pereţi de consolidare a subsolului , lucrări de fundaţie.
|
0+180
|
Zile
|
10,000 EUR
|
11. Inceperea lucrărilor de construire de la data obţinerii
autorizaţiei de construire.
|
Obţinerea autorizaţiei de
construire+30
|
Zile
|
10,000 EUR
|
12. Finalizarea lucrărilor de construire (săpături,
pereţi de consolidare a subsolului, lucrări de fundaţie.)
|
Inceperea lucrărilor de
constructie+540
|
Zile
|
5,000 EUR
|
13. Intocmirea
documentaţiei PUZ/PUD necesară pentru modificarea
reglementărilor de urbanism astfel încât să permită dezvoltarea Proiectului
Dâmboviţa în conformitate cu noul proiect şi supunerea spre aprobare a
acestei documentaţii (respectiv, depunerea documentaţiei în vederea obţinerii
oricăror avize, aprobări prealabile etc).
|
0+150
|
Zile
|
10,000 EUR
|
14. Intocmirea şi depunerea
la Autoritatea Publică a proiectului tehnic, a specificaţiilor
tehnice, a proiectelor precum şi fundamentarea financiară pentru Componenta A
(inclusiv pentru Clădirea Autorităţii Publice).
|
0+2403
|
Zile
|
10,000 EUR
|
15. Intocmirea şi supunerea spre aprobare a documentaţiei
necesare pentru obţinerea autorizaţiilor de construire pentru Componenta A a
Proiectului Dâmboviţa (şi anume (i) finalizarea Clădirii Existente în
conformitate cu noul proiect, (ii) finalizarea spaţiilor de parcare şi (iii)
finalizarea Clădiri Autorităţii Publice) (după aprobarea documentaţiei
PUZ/PUD, în măsura în care aceste lucrări nu sunt acoperite de autorizaţiile
de construire existente).
|
Aprobarea PUZ/PUD + 604
|
Zile
|
10,000 EUR
|
3 Termenul respectiv
poate fi prelungit dacă documentaţia PUZ/PUD aprobată impune re-întocmirea
anumitor documente.
4 Termenul respectiv
poate fi prelungit dacă documentaţia PUZ/PUD aprobată
impune re-întocmirea anumitor documente.
Descrierea operaţiunii
|
Termen
|
Unitate1
|
Penalităţi pe zi de întârziere
|
16. începerea lucrărilor pentru obiectivele din componenta A (cu
precizarea că lucrările de construcţii nu vor începe pentru
toate obiectivele din Componenta A în acelaşi timp).
|
Obţinerea Autorizaţiei de construire
pentru un anumit obiectiv +60
|
Zile
|
10,000 EUR
|
17.Intocmirea şi depunerea la
Autoritatea Publică a proiectului tehnic, a specificaţiilor
tehnice, a proiectelor precum şi fundamentarea financiară pentru Componenta
C.
|
0+300
|
Zile
|
|
18. Intocmirea şi depunerea la Autoritatea Publică a proiectului
tehnic, a specificaţiilor tehnice, a proiectelor precum şi fundamentarea
financiară pentru Componenta B.
|
0+600
|
Zile
|
|
19. Inceperea lucrărilor pentru Clădirea
Autorităţii Publice.
|
Obţinerea Autorizaţiei de construire +
60
|
Zile
|
0,075% din valoarea de deviz a
Clădirii Autorităţii Publice
|
20. Finalizarea Clădirii Autorităţii Publice.
|
începerea lucrărilor de construcţii
+730
|
Zile
|
0,075% din valoarea de deviz a
Clădirii Autorităţii Publice
|
|
21. Finalizarea întregii componente A (conform noului
proiect).
|
Inceperea lucrărilor de
construţii+1440
|
Zile
|
5,000 EUR
|
22. Pregătirea şi depunerea
documentaţiei pentru eliberarea autorizaţiei de construire în
legătură cu Componenta C
|
0+730
|
Zile
|
|
23. Finalizarea Componentei C.
|
0+2.660
|
Zile
|
5,000 Euro
|
24. Pregătirea şi depunerea
documentaţiei pentru eliberarea autorizaţiei de construire în
legătură cu Componenta B.
|
0+1.620
|
Zile
|
|
25. Finalizarea Componentei B.
|
0+3.000
|
Zile
|
5,000 Euro
|
Termenele de mai sus vor fi prelungite în cazul în care
nerespectarea lor nu se datorează culpei Companiei de Proiect. întârzierea în
obţinerea unor autorizaţii din motive care nu depind de voinţa Investitorilor şi/sau
a Companiei de Proiect va prelungi toate termenele corespunzătoare din Etapele
Proiectului.
ANEXA Nr. 2*)
CONTRACT
de parteneriat public-privat pentru reconversia funcţională a amplasamentului „Centrul
Dâmboviţa" şi de finalizare a construcţiilor existente
In conformitate cu Ordonanţa Guvernului nr. 16/2002
privind contractele de parteneriat public-privat, aprobata cu modificări si
completări prin Legea nr. 470/2002, cu modificările si completările ulterioare,
Prezentul contract este incheiat la data
de________________
Intre:
1. Ministerul
Transporturilor, Construcţiilor şi Turismului, cu
sediul în Bd. Dinicu Golescu nr. 38, Bucureşti, România,
reprezentat prin Dl. Radu Berceanu în calitate de Ministru denumit
în continuare ,,autoritatea Publică", pe de o parte
si
2. MIMEL INSAAT SAN VE TIC. A.S.
("MIMEL"), nr. inregistrare 506/1992, sediul social in: Inonu Cad.
Miralay Sefik Bey Sokak, Ayse Muyesser Han Nr.19,
Taksim, 34437, Istanbul, Turkey, capital social 5 milioane lire turceşti noi
reprezentata de dl. Cenk Kucuk in capacitatea sa de imputernicit, conform
împuternicirii no: 00210/03.01.2006, autentificata de : Bakirkoy 24 Public
Notary, Suat Sevgili,Turkey. MIMEL, in nume propriu si
in calitate de cesionar al drepturilor Orb Estates Plc, mai poate fi denumit în
continuare, in mod generic, si „Investitorii
Iniţiali", pe de altă parte
si
3. Elbit Medical Image Ltd. nr. înregistrare: 520043035, sediul social in 2 Weitzman Tel Aviv,
Israel, capital social 28,254,262 Shekels noi israelieni milioane ,reprezetata
de dl. Luc Rosmans in calitate de împuternicit,
4. Piaza Centers Europe B.V. nr. înregistrare
33248324 , sediul social in Olanda, Amsterdam, Keizergracht 241, EA 1016,
capital social 18.151,21 EUR1, reprezentata de dl Luc Rosmans in calitate de
împuternicit
5. Cenk Demir Sanavi ve Ticaret A.S., nr.
inregistrare. 219879/1985, sediul social in Inonu Cad. Miralay Sefik Bey Sokak,
Ayse Muyesser Han Nr.19, Taksim, 34437, Istanbul,
Turkey capital social 5 milioane, Lire Turceşti Noi reprezentata de dl. Ahmet
Vefa Kucuk in calitate de Preşedinte al Consiliului de Administraţie
Elbit, Piaza Centers şi Cenk mai pot fi denumiţi în
continuare, in mod colectiv, „Noii
Investitori", pe de altă parte,
Având in vedere ca Autoritatea publica este hotărâta sa
realizeze proiectul de reconversie funcţionala a amplasamentului "Muzeul
National de Istorie", redefinit ca "Centrul Dambovita", si
finalizarea construcţiilor existente,
având in vedere ca Autoritatea publica doreşte ca
Proiectul sa fie realizat pe baza unui contract de parteneriat public-privat in
conformitate cu prevederile Ordonanţei Guvernului nr. 16/2002 privind
contractele de parteneriat public-privat, aprobata cu modificări si completări
prin Legea nr. 470/2002, cu modificările si completările ulterioare, si in
acest scop a selectat Investitorii care au făcut dovada cu documentele
furnizate si potrivit scrisorii de intenţie ca sunt capabili sa realizeze Proiectul,
având in vedere ca Investitorii, in numele oricăruia
din si al tuturor sucursalelor, partenerilor si subcontractantilor lor si al
altor parteneri sau subcontractanti care pot fi atraşi la realizarea
Proiectului si asumandu-si răspunderea in solidar cu aceştia, sunt pregătiţi sa
procure sursele financiare si tehnice pentru realizarea Proiectului si
având in vedere ca părţile au convenit, in considerarea
premiselor si obligaţiilor expuse mai jos, sa incheie acest contract,
*) Anexa nr. 2 este reprodusă
în facsimil.
Părţile au convenit pe aceasta cale si declara următoarele:
ARTICOLUL 1: Interpretare
1.1. In prezentul contract, cu excepţia cazurilor in
care contextul cere altfel, expresiile care urmează vor avea următoarele
sensuri:
- Amplasament Suplimentar înseamnă amplasamentul situat la intersecţia dintre Splaiul
Independentei şi str. Constantin Noica, identificat cu nr. cadastral 14399/1,
cu o suprafaţă de 5.000 m , proprietate a Statului Român, administrat de
Autoritatea Publică, pe care va fi construită Clădirea Autorităţii Publice.
- Afiliat înseamnă, în
legătură cu oricare dintre Investitori, orice entitate (inclusiv dar fara a se
limita la societăţi nou create, societăţi vehicul) care este controlată de acel
Investitor sau de unul sau mai mulţi Investitori împreuna, şi, pentru scopul
prezentului Contract, "control" înseamnă (i) deţinerea a mai mult de 51% din drepturile de vot în
adunarea generală a acţionarilor/asociaţilor entităţii afiliate şi (ii)
capacitatea de a desemna majoritatea membrilor din consiliul de administraţie
al entităţii respective, cu menţiunea ca acest control se poate exercita direct
sau indirect prin intermediul a cel mult 3 (trei) nivele de entităţi afiliate
(aceasta limitare aplicandu-se in cazul structurilor de deţinere a controlului
care presupun deţinerea indirecta a controlului asupra unui unui Afiliat prin
intermediul altor Afiliaţi) care indeplinesc la rândul lor criteriile de la (i) si (ii).
- Componenta A înseamnă
(i) reconversia Clădirii Existente, prin construirea deasupra şi în cadrul
Clădirii Existente, după efectuarea lucrărilor de demolare necesare, a unor
facilităţi multi-funcţionale incluzând o combinaţie între toate sau o parte din
următoarele elemente: (a) spaţiu pentru birouri, (b) o construcţie de tip mall,
(c) un hotel, (d) un cazino, (e) un cinematograf sau complex de cinematografe, I MAX, (f) facilităţi pentru parcare; (g)
apartamente-hotel sau apartamente cu destinaţia de spatii rezidenţiale; (ii)
construirea unor clădiri suplimentare care să includă un centru de
întruniri/conferinţe şi facilităţi de parcare subterană şi supraterană (cu
menţiunea că variaţii sau combinaţii ale elementelor menţionate anterior sunt
posibile) şi (iii) construirea Clădirii Autorităţii Publice, prezentată în
detaliu în cadrul Centrul Dâmboviţa Planul General.
- Componenta B înseamnă
dezvoltarea a două clădiri (turnuri de înălţime mare), având drept destinaţie
scopuri multi-funcţionale (incluzând una sau combinaţii între toate sau o parte
dintre următoarele elemente: spaţii de locuit, spaţii pentru birouri, spaţii
pentru operaţiuni comerciale, spaţii pentru hotel şi/apartamente-hotel),
prezentată în detaliu în cadrul Centrul Dâmboviţa Planul General.
- Componenta C înseamnă
dezvoltarea unor clădiri cu scopuri multi-funcţionale, de înălţime mică şi
medie (incluzând una sau combinaţii între toate sau o parte dintre următoarele
elemente: spaţii de locuit, spaţii pentru birouri, spaţii pentru operaţiuni
comerciale, hotel şi/sau apartamente-hotel) prezentat în detaliu în Centrul
Dâmboviţa Planul General.
- Act Constitutiv al Companiei de Proiect înseamnă actul constitutiv al societăţii comerciale Dâmboviţa
Center S.R.L., astfel cum a fost modificat până la data prezentului şi
înregistrat la Registrul Comerţului Bucureşti, şi cum va fi modificat ulterior
astfel încât să reflecte prevederile Contractului, în condiţiile legii
române.
- Drepturi
asupra Amplasamentului Iniţial", care înseamnă drepturile de administrare şi exploatare, care
includ dar nu se limitează la:
(i) dreptul de acces si dreptul de a amenaja
Amplasamentul Iniţial cu respectarea prevederilor art. 7.2 şi de a construi
Clădirea Existentă şi Clădirile Viitoare şi orice dependinţe aferente;
(ii) dreptul de a încasa toate veniturile (fructele) şi
beneficiile în legătură cu Amplasamentul Iniţial şi Clădirile Viitoare;
(iii) dreptul de a folosi, administra, exploata şi a
beneficia de Clădirea Existenta si Clădirile Viitoare în scopul dezvoltării şi
exploatării Proiectului Dâmboviţa, inclusiv dreptul de a închiria sau transmite
spre operare Clădirea Existentă şi/sau Clădirile Viitoare unor terţi pentru
exploatarea Proiectului Dâmboviţa (spre exemplu, în temeiul unor contracte de
închiriere sau de exploatare pe orice durată care nu va depăşi Durata
Contractului, cu excepţia cazurilor în care Părţile convin expres altfel);
(iv) dreptul de a institui garanţii conform
prevederilor art. 24.3 şi
(v) dreptul de uzufruct, în
toate cazurile de mai sus, constituite asupra Clădirilor Existente şi asupra
Clădirilor Viitoare, precum şi asupra dotărilor, instalaţiilor şi
echipamentelor aferente Amplasamentului Iniţial, acordate Companiei de Proiect
pe întreaga Durată a Contractului.
Toate referirile care se fac în Contractul aprobat prin
HG 304/2003 la Drepturile de Administrare şi Exploatare a Amplasamentului sau
la Drepturile de Administrare a Amplasamentului vor fi înlocuite cu referiri la
Drepturile asupra Amplasamentului Iniţial, iar Contractul va fi modificat şi
interpretat în mod corespunzător, inclusiv în ceea ce priveşte Dovada
Drepturilor de Administrare a Amplasamentului şi furnizarea de către
Autoritatea Publică a acestei dovezi.
- Drepturi asupra Terenului" care înseamnă drepturi de administrare şi exploatare a Terenului
care sunt acordate Companiei de Proiect, în condiţiile legii, şi care
includ dar fără a se limita la:
(i) dreptul de acces, dreptul de a amenaja Terenul şi
de a edifica construcţii pe Teren (inclusiv în subsolul
acestuia);
(ii) dreptul de a încasa toate veniturile (fructele) şi
beneficiile provenite din amenajarea, utilizarea şi exploatarea Terenului;
(iii) dreptul de a folosi, administra şi de exploata
Terenul, în scopul dezvoltării şi exploatării Proiectului Dâmboviţa, inclusiv
dreptul de a dezmembra Terenul conform prevederilor Contractului si dreptul de
a închiria sau de a transmite spre operare unor terţi anumite parti, în vederea
exploatării Proiectului Dâmboviţa conform prezentului Contract şi legislaţiei
aplicabile (spre exemplu, în temeiul unor contracte de închiriere sau de
operare pe orice durată care nu va depăşi Durata Contractului, cu excepţia
cazurilor în care Părţile convin expres altfel);
(iv) dreptul de a institui Garanţii conform art. 24.3.
drepturi acordate Companiei de Proiect pentru întreaga
Durată a Contractului.
Toate referirile care se fac în Contractul aprobat prin
HG 304/2003 la Dreptul de Administrare a Terenurilor vor fi considerate ca
fiind Drepturi asupra Terenului.
- Clădire Existentă înseamnă clădirea nefinalizată care se află situată în cadrul
Amplasamentului Iniţial la momentul semnării Actului Adiţional, identificată
prin nr. cadastral 14399/2, suprafaţă construită (la sol) de 35.597 m ,
suprafaţă total construită de 114.947 m , proprietate privată a Statului Român
şi în legătură cu care sunt constituite Drepturile asupra Amplasamentului
Iniţial ale Companiei de Proiect.
- Clădiri Viitoare înseamnă toate clădirile, structurile, îmbunătăţirile, construcţii
auxiliare şi extensiile care vor fi construite de către Compania de Proiect în
legătură cu implementarea Contractului în cadrul Amplasamentul Iniţial (sau
oricăror părţi ale acestuia care ar rezulta în urma unei dezmembrări a
Terenului), care vor deveni proprietatea Statului Român şi în legătură cu care
sunt constituite Drepturile asupra Amplasamentulului Iniţial ale Companiei de
Proiect.
- Garanţii înseamnă orice tip de garanţie care poate fi creată, conform legii,
de către Investitori sau Compania de Proiect în scopul finanţării Proiectului
Dâmboviţa, inclusiv cele menţionate la art. 24.3.
- Investitori Iniţiali înseamnă MTMEL, care acţionează în nume propriu şi în calitate de
cesionar al drepturilor societăţii Orb Estates Plc
- Teren înseamnă partea
de teren aferentă Amplasamentului Iniţial.
- Drepturi referitoare la Amplasamentul Suplimentar înseamnă dreptul de a amenaja şi a administra Amplasamentul
Suplimentar în vederea construirii Clădirii Autorităţii Publice şi de a
construi pe acesta Clădirea Autorităţii Publice cu precizarea că astfel de
drepturi sunt acordate Companiei de Proiect numai pentru perioada care începe
odată cu intrarea în vigoare a Hotărârii Guvernului la care se face referire în
art. 5.1.2. (i) până la finalizarea şi predarea Clădirii Autorităţii Publice în
conformitate cu prevederile Contractului.
- Autoritate înseamnă
autorităţile României, orice subdiviziune a acestora, orice conducere locala
sau judeţeană si orice parte a acestora si orice departament, autoritate,
agenţie, organism juridic sau tribunal al României ori autoritate judeţeană sau
locala care are jurisdicţie
asupra Companiei de Proiect, asupra Proiectului sau asupra oricărei parti a
acestuia;
- Activităţi de afaceri inseamna orice fel de afaceri care respecta legile romaneşti corespunzătoare, inclusiv, dar fara a se limita la
ele, inchirierea/subinchirierea, operarea, transferul permanent sau temporar al
drepturilor, parteneriatele in care ar putea fi implicata Compania de Proiect;
- Modificarea legilor inseamna:
a) adoptarea, promulgarea,
modificarea sau republicarea după data incheierii acestui contract de către
orice autoritate a oricăror legi ori reglementari ale României; sau
b) impunerea de către o autoritate a oricăror condiţii
materiale in legătura cu emiterea, reînnoirea sau modificarea oricărei aprobări
de proiect;
- Notificarea finalizării inseamna notificarea ce urmează a fi trimisa Autorităţii publice de
către Compania de Proiect, prin care se notifica finalizarea lucrărilor de
construcţie;
- Persoane asociate inseamna:
a) conducerea, salariaţii, grupuri de firme, agenţi si
consilieri ai unei parti;
b) conducerea, salariaţii, agenţii si consilierii unui
grup de firme al unei parti; si
c) conducerea, salariaţii si partenerii oricărui astfel
de agent sau consilier ori ai oricărui grup de firme al unui astfel de agent
sau consilier;
- Data începerii
construcţiei înseamnă data la care sunt
îndeplinite condiţiile prevăzute la art. 5.1.2. respectiv 9.2. din Contract, în
conformitate cu Etapele Proiectului Dâmbovita.
- Contract inseamna
acest contract de parteneriat public-privat "Centrul Dâmbovita" si
anexele ataşate la prezentul document;
- Durata Contractului va
însemna întreaga perioadă de 49 de ani, începând de la data îndeplinirii
condiţiilor prezentate în art. 5.1.1.
- Forţa majora inseamna condiţiile menţionate in art. 19;
- Confidenţialitate inseamna păstrarea confidenţialităţii asupra tuturor informaţiilor
si documentelor referitoare la Proiect conform art. 18.2;
- Investitori înseamnă
Investitorii Iniţiali şi Noii Investitori.
- Compania de Proiect inseamna
o societate comerciala rezidenta in România, constituita de Investitori si
Autoritatea publica, care urmează sa fie înfiinţata in baza legilor romaneşti,
cu sediul in Bucureşti, având drept unic scop proiectarea, finanţarea,
construcţia, exploatarea, intretinerea si transferul Centrului Dâmbovita;
- Noi Investitori -
Elbit, Piaza Centers Europe şi Cenk.
- Drepturile si obligaţiile
Companiei de Proiect inseamna toate drepturile si
obligaţiile conferite Companiei de Proiect ca urmare a
prezentului contract;
- Contractele de proiect inseamna orice contract incheiat de Compania de Proiect cu terţi
pentru realizarea acestui contract;
- Centrul Dâmbovita -
construcţia existenta finalizata, inclusiv reconversia funcţionala a
Amplasamentului Iniţial si Amplasamentului Suplimentar, adaptate pentru o
funcţiune complexa urbana.
- Centrul Dâmbovita - Plan General - planul care detaliază etapele de dezvoltare a Proiectului
Dâmbovita anexat la prezentul ca Anexa 1, care va înlocui Anexa 1 la Contract.
Părţile inteleg ca toate referirile la tema proiectului din Contractul aprobat
prin HG 304/2003 vor fi înlocuite cu referiri la Centrul Dâmbovita Planul
General.
- Clădirea Autorităţii
Publice - clădirea cu o suprafaţă utila de 11.000
m (detaliile privind suprafaţa construită urmează a fi stabilite prin proiectul
tehnic) cu destinaţia de spaţiu de birouri (din care o suprafaţă de 10.500 m va
fi construită deasupra solului, în timp ce 500 m pot fi construiţi la subsol în
măsura în care prevederile legale referitoare la condiţiile tehnice de
construcţii permit acest lucru) plus o parcare subterană de 2.000 m , care va
fi construită de Compania de Proiect în beneficiul Autorităţii Publice pe
Amplasamentul Suplimentar şi care va fi proprietatea Statului Român.
- Amplasament Iniţial înseamnă amplasamentul situat în Municipiul Bucureşti, delimitat de
străzile Splaiul Independenţei, Constantin Noica, Calea Plevnei şi Ştirbei
Vodă, înscris în Cartea Funciară nr. 33043 a Sectorului 1, Bucureşti, şi
alcătuit din:
(a) Clădire Existentă (nr. cadastral 14399/2) suprafaţă
construită (la sol) de 35.597 m , suprafaţă totală construită de 114.947 m ,
proprietate privată a Statului Român şi în legătură cu care s-au constituit Drepturile
asupra Amplasamentului Iniţial ale Companiei de Proiect;
(b) Teren cu nr. cadastral 14399/3, cu o suprafaţă de
91.947 m , proprietate privată a Statului Român, aflat în administrarea
Companiei de Proiect, în legătură cu care s-au constituit Drepturile asupra
Terenului ale Companiei de Proiect. - Proiectul Dambovita inseamna executarea
lucrărilor de construire, reconstruire, consolidare, modificare, extindere,
schimbare de destinaţie sau de reparare a construcţiilor de orice fel, precum
si a instalaţiilor aferente acestora;
- Etapele Proiectului
Dâmboviţa etapele specificate în Anexa 2.
- Proiectul Dambovita inseamna
executarea lucrărilor de construire, reconstruire, consolidare, modificare,
extindere, schimbare de destinaţie sau de reparare a construcţiilor de orice
fel, precum si a instalaţiilor aferente acestora;
- Dovada drepturilor de administrare a
amplasamentului inseamna hotărârea autorităţii
competente, ce va fi acordata in favoarea Companiei de Proiect in scris si care
va atesta drepturile de administrare a amplasamentului;
- Autoritate Publică -
Ministerul Transporturilor, Construcţiilor şi Turismului la data semnării
Actului Adiţional, sau entitatea guvernamentală care preia atribuţiile
Ministerului Transporturilor, Construcţiilor şi Turismului în orice moment,
indiferent de denumirea oficială a acesteia.
- Active majore inseamna
toate clădirile, utilajele, echipamentele, inventarul si instalaţiile auxiliare
construcţiei, necesare operării si întreţinerii acesteia, impreuna cu intreaga
proprietate necorporala, terenul si drepturile de administrare a terenului in
legătura cu aceasta;
- Anexe inseamna Anexele 1 si 2*).
- Data Transferului înseamnă
ziua următoare după ultima zi a Duratei Contractului, pentru Amplasamentul
Iniţial, şi maxim 10 zile de la finalizarea Clădirii Autorităţii Publice pentru
Amplasamentul Suplimentar şi Clădirea Autorităţii Publice (data finalizării
fiind data semnării procesului verbal de recepţie la încheierea lucrărilor
pentru Clădirea Autorităţii Publice).
- Utilităţi inseamna facilităţile legate de reţeaua tehnico-edilitara, precum
apa, gazele, electricitatea, instalaţiile de evacuare, canalizarea si
comunicaţiile, inclusiv telecomunicaţiile, indiferent daca sunt proprietate
publica, privata sau de alta natura;
- Reţele tehnico-edilitare inseamna orice cablu electric, cablu telefonic sau orice cablu
folosit in comunicaţii, orice aparat de telecomunicaţii, orice conducta
folosita pentru aprovizionarea cu apa, gaz sau petrol ori pentru evacuare sau
canalizare, impreuna cu orice ţeava pentru asemenea cabluri sau conducte ori
orice aparat sau lucrare auxiliara unor asemenea cabluri, aparate, conducte sau
ţevi;
- TVA inseamna taxa pe
valoarea adăugata conform legislaţiei romane;
- An inseamna anul calendaristic.
1.2. In prezentul contract, in afara de cazul in care
contextul impune altfel:
a) referirile la persoane vor include persoane
individuale, societăţi (indiferent unde sunt inmatriculate), asociaţii si
parteneriate neinmatriculate;
b) titlurile sunt incluse numai din motive de
simplificare si nu vor afecta interpretarea contractului;
c) referirile la un gen includ toate genurile;
d) orice referire la o lege sau o prevedere statutara
inseamna o referire la aceasta, asa cum a fost sau cum poate fi periodic
amendata, modificata sau republicata;
e) orice referire la un document in forma acceptata
se face la acea forma a documentului care este acceptata de parti, in vederea
identificării iniţiate de fiecare dintre ele sau in numele lor.
1.3. Anexele includ anexele 1 si 2 si sunt parte a
prezentului Contract.
ARTICOLUL 2: Scopul si obiectul contractului
Contractul are drept unic scop proiectarea, finanţarea,
construcţia, exploatarea, intretinerea si transferul Centrului Dambovita.
Părţile la prezentul contract sunt de acord sa autorizeze Compania de Proiect
sa realizeze lucrările de construcţie necesare pe amplasament, conform
termenelor si condiţiilor prevăzute in anexa 1. Compania de Proiect are toate
drepturile sa folosească, sa opereze, sa beneficieze si sa administreze
intregul Proiect Dambovita in vederea realizării activităţilor de afaceri pe
perioada contractului.
*) Anexele nr. 1 şi 2 sunt anexele nr. 1 şi 2 la actul
adiţional la contract, reproduse la pag. 26 şi 27-29.
ARTICOLUL 3: Drepturi de administrare si exploatare a
amplasamentului
3.1. Compania de Proiect, după preluarea
amplasamentului, va intreprinde activităţi de proiectare, reabilitare,
construire, operare si exploatare a Centrului Dambovita.
Pentru evitarea oricărei confuzii, Compania de Proiect
poate încheia contracte de orice natură pentru finanţarea, proiectarea,
construirea, operarea, întreţinerea şi exploatarea Proiectului Dâmboviţa cu
respectarea prezentului Contract si a legislaţiei aplicabile.
3.2. Autoritatea publica va pune amplasamentul la dispoziţia Companiei de Proiect in vederea reabilitării
si realizării construcţiilor relevante, fara plata vreunei sume de către
Compania de Proiect, pe perioada contractului.
3.3. Conform celor prevăzute în prezentul Contract,
toate costurile efectuate de către Compania de Proiect în legătură cu Proiectul
vor fi suportate de Compania de Proiect, care va fi responsabilă, împreună cu
Investitorii, de obţinerea tuturor finanţărilor necesare, inclusiv a tuturor
facilităţilor financiare, al căror total se ridică la un nivel minim de 130
milioane dolari SUA.
3.4. Autoritatea publica va asigura transferul
drepturilor de administrare a amplasamentului Companiei de Proiect, conform
legislaţiei aplicabile si condiţiilor prevăzute in prezentul contract, inclusiv
inscrierea la biroul de carte funciara corespunzător si acordarea dovezii
drepturilor de administrare a amplasamentului.
3.5. Autoritatea publica se va asigura ca întregul
acces necesar către si de la amplasament sa fie pus la dispoziţia Companiei de
Proiect, a persoanelor asociate, salariaţilor, contractanţilor,
subcontractantilor si consilierilor sai si ca toate utilităţile necesare sa fie
disponibile pe amplasament, in măsura in care sunt necesare pentru reabilitarea,
construcţia si dezvoltarea Proiectului.
3.6. Compania de Proiect va fi răspunzătoare de
importul si transportul echipamentului la amplasament, in timp ce Autoritatea
publica va sprijini Compania de Proiect sa obtina permisele si autorizaţiile,
agrementele tehnice, certificatul de urbanism si autorizaţiile de construire,
referitoare la facilitaţi, construcţie, funcţionare, si alte permise, aprobări
si autorizaţii pentru Proiect, precum si vizele si permisele de munca pentru
personalul străin, recrutarea forţei de munca locale, cu respectarea tuturor reglementarilor locale, si altele, in
conformitate cu competentele sale.
3.7. Toate cheltuielile efectuate de Autoritatea
publica, fara insa a se limita la ele, privind taxele de transfer al dreptului
de administrare asupra terenului vor fi suportate de Autoritatea publica.
3.8. Cu începere de la data prezentului contract si
pana la data transferului, Compania de Proiect va avea, in mod direct sau
indirect, in administrare amplasamentul, precum si toate instalaţiile,
echipamentele fixe, maşinile si utilajele aflate pe amplasament sau folosite in
legătura cu amplasamentul si care au fost furnizate de ea sau pe cheltuiala sa
si va avea dreptul de a folosi, de a opera si de a administra amplasamentul in scopul
desfăşurării activităţii de afaceri.
3.9. La Data Transferului, Amplasamentul Iniţial,
precum si toate bunurile create in cadrul Proiectului vor fi transferate de
drept Autorităţii Publice, cu titlu gratuit, în stare bună, exploatabile şi
libere de orice sarcini sau obligaţii.
3.10. Părţile la prezentul
contract vor colabora in vederea realizării obiectivelor prezentului contract
si a indeplinirii de către fiecare dintre părţile la acest contract a
obligaţiilor respective care le revin in baza acestuia.
3.11. Toate drepturile atribuite Companiei de Proiect
ca urmare a acestui contract sunt exclusiv ale Companiei de Proiect pe perioada
contractului. Autoritatea publica va lua masuri ca nici unul dintre drepturi sa
nu fie atribuit vreunei alte persoane.
3.12. Autoritatea publica garantează
in mod irevocabil ca nu va emite acte normative, potrivit competentei sale,
care ar determina invalidarea parţiala sau totala a prezentului contract si pot
da naştere oricărui fel de obstrucţii temporare sau permanente in legătura cu
activităţile de afaceri.
3.13. Drepturile asupra Terenului şi Drepturile asupra
Amplasamentului Iniţial sunt acordate Companiei de Proiect pe întreaga Durată a
Contractului.
3.14. Indiferent de modul în care Amplasamentul Iniţial
este în prezent înregistrat în cartea funciară, Amplasamentul Iniţial poate fi
dezmembrat în mai multe loturi, conform destinaţiei stabilite pentru acestea în
conformitate cu prevederile detaliate în cadrul Centrul Dâmboviţa - Planul
General. Părţile convin că dezmembrarea Amplasamentului Iniţial în cadrul
Proiectului Dâmboviţa poate fi realizată de către Compania de Proiect, iar Autoritatea Publică se obligă să sprijine
Compania de Proiect în întocmirea actelor necesare şi a formalităţilor de înregistrare
necesare în acest sens, fără a afecta dreptul de proprietate a statului.
Dezmembrarea nu va afecta drepturile aferente Drepturilor asupra
Amplasamentului Iniţial sau Drepturilor asupra Terenului sau regimul juridic al
loturilor, prin urmare orice înregistrare făcută în Cartea Funciară va fi
modificată ca urmare a operaţiunilor de dezmembrare efectuate pentru a reflecta
faptul că Drepturile asupra Amplasamentului Iniţial şi Drepturile asupra
Terenului aparţin Companiei de Proiect cu privire la fiecare parcelă care ar
rezulta din operaţiunea de dezmembrare.
3.15. Dreptul de uzufruct asupra Clădirii Existente şi
a Clădirilor Viitoare, asupra dotărilor, instalaţiilor şi echipamentelor
aferente şi încorporate Clădirii Existente şi Clădirilor Viitoare este acordat
de către Autoritatea Publică în favoarea Companiei de Proiect, în condiţiile
legii.
3.16. Amplasamentul Suplimentar va fi transferat cu
titlu gratuit şi pus la dispoziţia Companiei de Proiect în termenul care va fi
prevăzut de Hotărârea Guvernului la care se face referire în art. 5.1.2 (i) în
scopul construirii Clădirii Autorităţii Publice, iar Autoritatea Publică va
sprijini Compania de Proiect în legătură cu înregistrarea drepturilor sale în
cartea funciară. Autoritatea Publică va furniza Companiei de Proiect toate
documentele, informaţiile şi sprijinul necesar în vederea obţinerii aprobărilor
prevăzute prin lege în legătură cu construirea Clădirii Autorităţii Publice pe
Amplasamentul Suplimentar
ARTICOLUL 4: Compania de Proiect
4.1. Compania de Proiect va fi infiintata ca o societate comerciala rezidenta in România, constituita de Investitori si
Autoritatea publica, in baza legilor romaneşti, cu sediul in Bucureşti.
4.2. Obiectul de activitate si actul constitutiv ale
companiei vor fi in conformitate cu prevederile prezentului contract.
4.3. Fără a afecta în vreun fel prevederile art. 4.7
de mai jos, Investitorii, direct sau indirect prin intermediul oricăruia dintre
Afiliaţii lor, vor deţine 85% din părţile sociale ale Companiei de Proiect, iar
Autoritatea Publică, direct prin intermediul CNI, va deţine 15% din părţile
sociale ale Companiei de Proiect. Asociaţii Companiei de Proiect vor subscrie
şi vărsa, conform legii, capitalul social convenit de către părţi, proporţional
cu părţile sociale pe care le deţin.
In cazul Afiliaţilor asupra cărora Investitorii deţin
indirect controlul prin intermediul altor Afiliaţi, transferul de părţi sociale
în cadrul Companiei de Proiect către aceştia se realizează în condiţiile legii şi
va fi condiţionat de prezentarea către Autoritatea Publică a următoarelor
documente:
(a) cazier fiscal (sau documente similare
cazierului fiscal, în funcţie de jurisdicţia în cauză, in măsura în care astfel
de documente sunt prevăzute de legislaţia jurisdicţiei respective sau, in cazul
in care autorităţile din jurisdicţia în cauză nu emit astfel de documente, o
declaraţie din partea unor auditori financiari independenţi de reputaţie
internaţionala);
(b) certificate de înregistrare la registrul
comerţului (sau altă entitate similară, în funcţie de jurisdicţia în cauză);
(c) actele constitutive; şi
(d) scrisoare de bonitate din partea unei banci
(care să ateste faptul că entitatea în cauză îşi desfăşoară tranzacţiile
comerciale prin intermediul unei bănci sau, dacă este o societate nou
înfiinţată, are un cont bancar deschis la aceasta), documente care vor trebui prezentate pentru fiecare entitate prin
intermediul căreia Investitorii exercită controlul indirect asupra Afiliatului
în cauza pentru a arata indeplinirea criteriilor prevăzute in definiţia
Afiliaţilor.
Autoritatea Publică va comunica aprobarea sau refuzul
său justificat (în cazul în care condiţiile prevăzute de prezentul Contract
pentru a avea calitatea de Afiliat nu sunt îndeplinite) în termen de 15 zile de
la primirea solicitării Investitorului în cauză, însoţită de toate documentele
menţionate mai sus prin care se demonstrează existenta valabila a Afiliatului
si deţinerea controlului conform definiţiei Afiliaţilor.
La cererea Autorităţii Publice, Investitorii se obligă
să prezinte, în termen de cel mult 15 zile calendaristice de la o astfel de
solicitare, structura acţionarilor Afiliaţilor din care să rezulte că
Investitorii exercită controlul direct sau indirect asupra acestora.
4.4. Autoritatea Publică, prin Compania Naţională de
Investiţii - CNI, va participa la capitalul social cu aport în natură constând
în contravaloarea dreptului de exploatare asupra clădirilor existente pe o
perioadă de 49 de ani începând cu data intrării în vigoare a Actului Adiţional
4.5. Relaţiile dintre asociaţi vor fi reglementate de
Actul Constitutiv al Companiei de Proiect, aşa cum este acesta urmează a fi
modificat pentru a reflecta prevederile Contractului, în condiţiile legii.
4.6. Autoritatea publica accepta si garantează in mod
irevocabil ca va numi un singur (1) membru din minimum 5 (cinci) membri ai
consiliului de administraţie. Hotărârile Adunării Generale a Asociaţilor
Companiei de Proiect referitoare la majorarea sau reducerea capitalului social,
dizolvarea sau lichidarea Companiei de Proiect vor fi adoptate cu votul unanim
al tuturor asociaţilor, iar celelalte hotărâri ale Adunării Generale a
Asociaţilor Companiei de Proiect vor fi adoptate cu majoritate absolută din
părţile sociale ale Companiei de Proiect, indiferent de numărul de asociaţi, cu
respectarea legislaţiei în vigoare.
4.7. Transferul părţilor sociale. Posibilitatea
Investitorului de a ieşi din Contract
(a) Fiecare Investitor sau Afiliaţii acestuia vor
avea dreptul de a cesiona, în tot sau în parte, terţilor (pentru claritate,
Afiliaţii unui Investitor nu sunt terţi, această restricţie nefiind aplicabilă
Afiliaţilor) părţile sociale deţinute în cadrul Companiei de Proiect, direct
sau indirect, sau părţile sociale deţinute de către Investitori în Afiliaţii
lor care deţin direct sau indirect părţi sociale la Compania de Proiect, cu
consimţământul prealabil al Autorităţii Publice.
(b) In cazul în care un Investitor/Afiliat al
acestuia intenţionează să cesioneze părţile sociale pe care le deţine în cadrul
Companiei de Proiect şi are nevoie de aprobarea Autorităţii Publice în
conformitate cu paragraful anterior, Autoritatea Publică va acţiona cu bună
credinţă în vederea aprobării substituirii, cu condiţia ca: (i) persoana sau
persoanele care achiziţionează părţile sociale respective („Entitatea Substituentă") să îşi asume obligaţiile Investitorului prevăzute în prezentul
Contract şi (ii) persoana respectivă să fie constituită în mod legal şi valabil
şi să aibă capacitatea tehnică sau capacitatea de a mobiliza toate serviciile
necesare pentru îndeplinirea obligaţiilor din acest Contract şi posibilitatea
de a asigura fonduri suficiente pentru a îndeplini şi a-şi asuma obligaţiile
contractuale pe care Investitorul în cauză mai trebuie să le îndeplinească de
la acel moment conform prevederilor Contractului.
(c) Documentaţia care demonstrează îndeplinirea
condiţiei specificate mai sus la punctul (b)(ii) va consta din documente care
să ateste identitatea Entităţii/lor Substituenta/e, (acte constitutive),
documente care să evidenţieze profilul societăţii arătând domeniile de
activitate relevante, experienţa relevantă sau capacitatea de a mobiliza toate
serviciile necesare pentru îndeplinirea obligaţiilor din acest Contract,
rezultatele financiare (situaţiile financiare), dovada existenţei unor resurse
financiare necesare pentru a asigura continuarea executării obligaţiilor
contractuale care au mai rămas de executat.
(d) Răspunsul Autorităţii Publice privind aprobarea
sau refuzul transferului va fi comunicat Investitorilor în termen de maximum 30
de zile calendaristice de la data depunerii către Autoritatea Publică a
notificării scrise a Investitorilor prin care se solicită aprobarea, însoţite
de toate documentele relevante care justifica îndeplinirea condiţiilor
prevăzute la punctul (b)(ii) de mai sus.
(e) In cazul în care Autoritatea Publică nu
răspunde în termenul specificat mai sus de 30 de zile calendaristice,
transferul va fi considerat acceptat de către Autoritatea Publică.
(f) In cazul în care Autoritatea Publică nu
acceptă Entitatea Substituentă propusă, Autoritatea Publică îi va notifica în
scris pe Investitori, detaliind motivele pentru care refuză acordarea
aprobării.
(g) In cazul în care Autoritatea Publică consimte la
transfer sau nu se primeşte nici un răspuns din partea acesteia în termenul
specificat mai sus, transferul părţilor sociale va avea drept efect
participarea Entităţii/Entităţilor Substituent/e la prezentul Contract, având
toate drepturile şi obligaţiile prevăzute în acesta.
(h) In cazul în care, în conformitate cu prevederile de mai sus, un Investitor transfera direct sau
indirect toate părţile sociale deţinute în cadrul Companiei de Proiect,
începând de la data transferului părţilor sociale, acel Investitor este
eliberat în mod automat de toate obligaţiile şi răspunderile contractuale către
orice Parte, cu excepţia răspunderilor care decurg din sau în legătură cu
obligaţiile contractuale sau îndeplinirea acestora de către Investitor înainte
de data transferului părţilor sociale.
(i) La solicitarea oricăreia dintre Părţi, Autoritatea
Publică, Investitorii şi Entitatea Substituentă (atât în cazul prevăzut la
punctul (g) cat şi la punctul (h) de mai sus) vor încheia toate documentele
necesare pentru a reflecta prevederile mai sus menţionate în 45 de zile de la
data depunerii la Autoritatea Publică a notificării scrise a Investitorului
prin care se solicită consimţământul.
ARTICOLUL 5: Condiţii precedente/data preinceperii
construcţiei si intrarea in vigoare
5.1. Condiţiile intrării in vigoare; data inceperii
construcţiei
5.1.1. „Prevederile Actului Adiţional vor produce
efecte de la momentul intrării în vigoare a actului normativ prin care se
aprobă actul adiţional şi semnarea acestuia de către părţi."
5.1.2. Lucrările de demolare la care se face
referire in punctul 8 al Anexei 2 - Etapele Proiectului Dâmbovita, precum şi
lucrările de construcţie pentru fiecare Componentă a Proiectului vor începe, în
conformitate cu Etapele Proiectului Dâmbovita cu condiţia îndeplinirii
următoarelor condiţii:
(i) acordarea dreptului de
administrare asupra Amplasamentului Suplimentar Companiei de Proiect prin
Hotărâre a Guvernului în conformitate cu art. 12 alin. (3) din Ordonanţa
Guvernului nr. 16/2002, pentru a permite construirea Clădirii Autorităţii
Publice;
(ii) Inscrierea în cartea
funciară în numele Companiei de Proiect şi în alte registre relevante a
Drepturilor asupra Terenului, a Drepturilor asupra Amplasamentului Iniţial şi a
Drepturilor asupra Amplasamentului Suplimentar, în măsura în care aceste
drepturi sau părţi ale acestora sunt susceptibile de a fi înscrise în cartea
funciară;
Compania de Proiect va face toate demersurile necesare
în vederea realizării înscrierilor menţionate mai sus, iar Autoritatea Publică
va sprijini potrivit competenţelor sale şi obligaţiilor din prezentul Contract
Compania de Proiect în vederea realizării acestor înscrieri.
(iii) Predarea Amplasamentului Suplimentar pentru a da
posibilitatea Companiei de Proiect să construiască Clădirea Autorităţii
Publice;
(iv) Semnarea protocolului de predare-primire a
dreptului de administrare asupra Amplasamentului Suplimentar.
(v) Documentaţia de urbanism reprezentată de PUZ/PUD
aferentă Centrul Dâmbovita - Planul General transmisă autorităţii publice
competente a fost avizată şi aprobată;
(vi) Compania de Proiect obţine
toate aprobările iniţiale cerute prin lege pentru Componenta corespunzătoare a
Proiectului, conform reglementărilor aplicabile în vigoare, inclusiv, dar fără
limitare la, autorizaţii, permise, aprobări, precontracte etc. (inclusiv
modificările corespunzătoare ale documentaţiei de urbanism) necesare pentru
dezvoltarea Centrului Dâmbovita;
(vii) Eliberarea autorizaţiilor de construire pentru
Componenta corespunzătoare a Proiectului.
5.1.3. Autoritatea Publică şi Investitorii renunţă
irevocabil la toate pretenţiile de orice natură care au legătură cu Contractul,
Investitorii sau Compania de Proiect, care se bazează pe o cauză anterioară
prezentului Act Adiţional.
5.1.4. Părţile recunosc că următoarele operaţiuni
trebuie îndeplinite în vederea implementării Proiectului Dâmboviţa:
(i) realizarea modificărilor necesare în structura
capitalului social al Companiei de Proiect sau cu privire la asociaţii
Companiei de Proiect astfel încât să reflecte participarea Noilor Investitori
la Compania de Proiect, inclusiv, dar fără a se limita la (i) adoptarea
hotărârii asociaţilor prin care se aprobă transferul părţilor sociale ale
Companiei de Proiect către Noii Investitori sau Afiliaţii acestora; (ii)
revocarea şi/sau desemnarea noilor membri ai Consiliului de Administraţie;
(iii) îndeplinirea formalităţilor de înregistrare în legătură cu aspectele
menţionate anterior;
(ii) modificarea Actului Constitutiv al Companiei de
Proiect pentru a reflecta prevederile Contractului şi îndeplinirea
formalităţilor la Registrul Comerţului, precum şi publicarea în Monitorul
Oficial;
(iii) modificarea capitalului social al Companiei de
Proiect după cum urmează: capitalul social al Companiei de Proiect va fi suma
de 20.666.660 USD, suma de 9.196.661 USD urmând a fi subscrisă în numerar de
către Noii Investitori (sau Afiliaţii acestora), Investitorii urmând să deţină
împreună 85% din părţile sociale ale Companiei de Proiect, iar suma de
2.169.999 USD urmând a fi subscrisă ca aport în natură de către CNI prin
contribuirea la capitalul social al Companiei de Proiect a dreptului de
exploatare asupra Clădirii Existente pe întreaga Durată a Contractului, aceasta
urmând să deţină 15% din părţile sociale ale Companiei de Proiect; plata
capitalului social subscris şi îndeplinirea formalităţilor de înregistrare la
Registrul Comerţului a acelor hotărâri pentru care sunt prevăzute condiţii de
publicitate, astfel încât să se respecte întocmai prevederile cuprinse în
Contract;
(iv) Aprobarea de către organele de conducere sau
statutare corespunzătoare ale Companiei de Proiect a finanţării necesare
implementării Proiectului Dâmboviţa şi a garanţiilor aferente;
(v) Transmiterea notificării prevăzute de lege către
autorităţile de reglementare a raporturilor concurenţiale din România în
legătură cu participarea Noilor Investitori în cadrul Companiei de Proiect şi
obţinerea tuturor aprobărilor din partea Consiliului Concurenţei, în măsura în
care acestea sunt necesare.
şi orice întârziere şi/sau refuz din partea CNI la
adoptarea hotărârilor organelor de conducere sau statutare ale Companiei de
Proiect sau contestarea hotărârilor organelor de conducere ale Companiei de
Proiect şi care au condus la împiedicarea sau întârzierea realizării acestor
operaţiuni vor prelungi în mod corespunzător termenele pentru implementarea
Proiectului Dâmboviţa, cu condiţia ca hotărârile organelor de conducere sau
statutare să fi respectat întocmai dispoziţiile legale precum şi prevederile
Contractului.
ARTICOLUL 6: Dobândirea amplasamentului si utilizarea
sa
6.1. Obţinerea drepturilor de
administrare a amplasamentului atribuit
Autoritatea publica va asigura transmiterea Companiei
de Proiect a drepturilor de administrare a amplasamentului atribuit, in condiţiile
legii. Autoritatea publica va permite Companiei de Proiect accesul la
amplasament din momentul semnării prezentului contract.
6.2. Alte drepturi imobiliare
Autoritatea publica va sprijini Investitorii sa obtina
acordarea către Compania de Proiect a drepturilor Companiei de Proiect pentru
Proiectul Dambovita (de exemplu, drepturile temporare si permanente de a
instala utilităţi, accesul la materiale de construcţie si dreptul de a le
extrage etc).
6.3. Obligaţii in sarcina Autorităţii publice si a Companiei
de Proiect
a) Autoritatea publica va sprijini racordarea la reţelele tehnico-edilitare, respectiv accesul la drumurile
către amplasament, precum si alte asemenea lucrări care sunt necesare pentru
realizarea si finalizarea Proiectului.
b) Autoritatea publica are obligaţia:
(i) sa ia masuri ca toate utilităţile existente pentru
Proiect sa fie puse la dispoziţia Companiei de Proiect la un tarif echitabil si
in condiţii care sa nu fie mai puţin favorabile Companiei de Proiect decât
condiţiile de care beneficiază clienţii comerciali pentru utilităţi
asemănătoare;
(ii) sa sprijine conectarea la utilităţi pentru
Compania de Proiect;
(iii) sa facă toate eforturile rezonabile pentru a
ajuta Compania de Proiect sa faciliteze reamplasarea sau adaptarea utilităţilor.
c) In conformitate cu lit. a) si b), Compania de Proiect are obligaţia:
(i) sa obtina pe propria cheltuiala racordarea la toate
utilităţile de care are nevoie pentru indeplinirea obligaţiilor care ii revin
in baza prezentului contract;
(ii) sa plătească toate utilităţile care au legătura cu
Proiectul;
(iii) sa reamplaseze sau sa
adapteze utilităţile pe propria cheltuiala, după cum o impune Proiectul.
ARTICOLUL 7: Conţinutul
construcţiei Centrului Dambovita
7.1 Compania de Proiect va reabilita şi va construi
Amplasamentul Iniţial şi Amplasamentul Suplimentar în conformitate cu Centrul
Dambovita Planul General, ce reprezintă Anexa 1 la Contract, şi în conformitate
cu celelalte prevederi ale prezentului Contract.
7.2 Compania de Proiect poate modifica planurile
şi poate efectua orice modificare la interiorul clădirilor, inclusiv demolarea
structurii interioare a Clădirii Existente, cu excepţia faţadei acesteia, în
condiţiile referitoare la modificarea planurilor prevăzute la articolul 8.4.
7.3 Conform Contractului, Compania de Proiect va
construi Clădirea Autorităţii Publice ca parte a Proiectului Dambovita, pe
Amplasamentul Suplimentar conform prezentului Contract şi specificaţiilor
Centrul Dambovita - Planul General în termen de cel mult 24 de luni de la data
începerii construcţiei, astfel cum acest termen poate fi prelungit potrivit
prezentului Contract. Autoritatea Publică va transfera către Compania de
Proiect Drepturile referitoare la Amplasamentul Suplimentar. Clădirea
Autorităţii Publice va avea drept destinaţie spaţii/birouri administrative
pentru autorităţile publice, proprietarul fiind Statul român - prin Autoritatea
Publică sau altă entitate desemnată în acest scop sau un succesor al
Autorităţii Publice.
Părţile convin că respectivul cost pentru construcţia
Clădirii Autorităţii Publice reprezintă un cost al Proiectului Dambovita asumat
de Compania de Proiect, cu precizarea că acest cost este acceptat de către
Investitori şi Compania de Proiect ca un cost pentru dezvoltarea Proiectului
Dambovita Center care urmează a fi recuperat din veniturile care urmează a fi
generate de Proiectul Dambovita pe Durata Contractului.
Pentru dezvoltarea coerentă a Proiectului Dambovita,
lucrările de construcţie pentru Clădirea Autorităţii Publice vor începe numai
simultan cu lucrările de construcţie pentru celelalte părţi ale Componentei A
(şi nu înainte), după obţinerea tuturor autorizaţiilor şi aprobărilor necesare
pentru Componenta A. In cazul în care autorizaţia de construire sau alte
aprobări necesare pentru Clădirea Autorităţii Publice nu au fost obţinute până
la data respectivă şi toate celelalte autorizaţii şi aprobări pentru Componenta
A au fost obţinute, Compania de Proiect poate începe lucrările de construcţii
pentru celelalte părţi ale Componentei A. Compania de Proiect va fi obligată să
înceapă lucrările de construcţie pentru Clădirea Autorităţii Publice după
obţinerea autorizaţiei de construire pentru aceasta în conformitate cu programul specificat în Etapele
Proiectului Dâmboviţa (Anexa 2) care va fi aplicat în consecinţă".
ARTICOLUL 8: Proiectare
8. Etapele procesului de proiectare, modificare a
cerinţelor de urbanism şi procesul de construcţie
8.1. Cerinţe de proiectare
Compania de Proiect va întocmi planurile pentru
Proiectul Dâmboviţa în conformitate cu Centrul Dâmboviţa - Planul General, în
vederea dezvoltării unei funcţii urbane complexe, prestigioase, în conformitate
cu etapele proiectului convenite pentru dezvoltarea Proiectului Dâmboviţa.
8.2.Pregătirea şi prezentarea documentaţiei de urbanism
a) Modificarea regulamentelor de urbanism
Compania de Proiect va pregăti
şi va depune pentru aprobare (inclusiv pentru obţinerea avizelor şi/sau
acordurilor corespunzătoare) documentaţia de urbanism (PUZ sau PUD, după caz)
necesară pentru asigurarea dezvoltării Proiectului Dâmboviţa în conformitate cu
Centrul Dâmboviţa Planul General, cu Etapele Proiectului Dâmboviţa şi cu
prevederile legale.
In cazul în care orice amendamente şi/sau restricţii
impuse de către autorităţile locale competente cu privire la documentaţia de
urbanism propusă sau documentaţia de urbanism propusă nu este aprobată, deşi
aceasta respectă întocmai reglementările legale aplicabile:
(i) Modificările relevante vor fi incluse în Centrul
Dâmboviţa Planul General iar Părţile convin că acesta va fi modificat în
consecinţă; sau
(ii) Executarea de către
Investitori a obligaţiilor legate de continuarea lucrărilor de construcţie, a
căror implementare depinde de soluţiile permise prin documentaţia de urbanism,
va fi suspendată până când documentaţia de urbanism propusă va fi aprobată de
către autoritatea competentă.
b) Termene
Compania de Proiect va pregăti întreaga documentaţie de
urbanism necesară în conformitate cu Etapele Proiectului.
8.3. Pregătirea şi depunerea proiectelor şi
specificaţiilor tehnice pentru Proiect
(a) Intocmirea Documentaţiei
Tehnice
Compania de Proiect va întocmi şi pune la dispoziţia
Autorităţii Publice în vederea analizei şi aprobării:
(i) Proiectul Tehnic;
(ii) Specificaţiile Tehnice
(iii) Fundamentarea financiara pentru Clădirea
Existenta, Clădirile Viitoare si Clădirea Autorităţii Publice
(„Documentaţia Tehnică")
în conformitate cu (i) standardele aplicabile pentru
întocmirea documentelor corespunzătoare şi (ii) Centrul Dâmboviţa - Planul
General (cu variantele care pot apărea în procesul de obţinere a
reglementarilor de urbanism corespunzătoare, inclusiv modificările impuse de
acestea).
Documentaţia Tehnică pentru Centrul Dâmboviţa va fi
întocmită pe baza expertizei comerciale şi tehnice a Companiei de Proiect, cu
menţiunea că numai în cazul Clădirii Autorităţii Publice, Documentaţia Tehnică
va include sugestiile Autorităţii Publice, respectiv, sugestiile organismelor
competente referitoare la organizarea spaţiilor de birouri în vederea
utilizării Clădirii Autorităţii Publice. Autoritatea Publică va furniza
sugestiile în termen de 14 zile de la data la care a fost prezentată pentru
revizuire prima Documentaţie Tehnică pentru Clădirea Autorităţii Publice.
Pentru evitarea neînţelegerilor, Părţile convin că
orice element al Documentaţiei Tehnice poate conţine soluţii alternative şi/sau
flexibile a căror implementare finală (respectiv selectarea unei soluţii în
locul alteia prezentate în cadrul Documentaţiei Tehnice) este decisă şi aleasă
de Investitori şi/sau de Compania de Proiect, cu excepţia Clădirii Autorităţii
Publice, când implementarea soluţiilor tehnice alternative presupune acordul
din partea Autorităţii Publice.
(b) Aprobarea Documentaţiei Tehnice
Autoritatea Publică va analiza în cel mai scurt
timp/prompt Documentaţia Tehnică trimisă din perspectiva respectării
prevederilor din Centrul Dâmboviţa - Planul General (cu modificările care pot
apărea în procesul de modificare a indicatorilor de urbanism relevanţi) şi
cerinţelor tehnice de construcţie. Autoritatea Publică poate solicita
clarificări sau poate trimite notificări referitoare la lipsa de conformitate
cu standardele specificate şi/sau prevederile legale, cu condiţia ca aceste
solicitări de clarificări/notificări:
(i) Să fie făcute în scris şi, în cazul unei
notificări privind lipsa de conformitate, să fie prezentate pe larg cauzele lipsei de conformitate
precum şi sugestiile Autorităţii Publice pentru ca elementul respectiv să
devină conform;
(ii) Să cuprindă oricare şi toate aspectele
neclare/neconforme care sunt prezente în cadrul Documentaţiei Tehnice transmise
spre revizuire;
(iii) Să ţină cont de explicaţiile şi/sau comentariile
şi motivele prezentate de Investitori şi/sau Compania de Proiect pe parcursul
pregătirii Documentaţiei Tehnice; şi
(iv) Să fie trimise în maximum 20 de zile
calendaristice de la primirea Documentaţiei Tehnice.
In cazul în care o notificare privind clarificările
şi/sau lipsa de conformitate nu este transmisă Companiei de Proiect în termenul
de mai sus, Documentaţia Tehnică este considerată din toate punctele de vedere
aprobată de către Autoritatea Publică.
In cazul în care Compania de Proiect a primit o
notificare din partea Autorităţii de Proiect în conformitate cu punctele (i) - (iv) de mai sus:
(i) Va furniza clarificarea corespunzătoare (sau va
reformula clarificările deja furnizate);
(ii) Va modifica elementul corespunzător al
Documentaţiei Tehnice (sau îşi va reformula punctul de vedere cu privire la
conformitatea elementului respectiv din Documentaţia Tehnică, prezentând
argumente Autorităţii Publice) şi îl va furniza Autorităţii Publice, cu menţiunea că respectivele clarificări
şi/sau modificări vor fi realizate pe cheltuiala Companiei de Proiect.
(c) Termene
Compania de Proiect va pregăti întreaga Documentaţie
Tehnică în conformitate cu Etapele Proiectului Dâmboviţa.
8.4. Dreptul Companiei de Proiect de a modifica
Documentaţia Tehnică
Compania de Proiect va avea dreptul să modifice
Documentaţia Tehnică aprobată fie înainte de începerea construcţiei, fie, dacă
este cazul, pe parcurs, pe baza expertizei sale comerciale şi/sau funcţionale,
cu condiţia ca modificările Documentaţiei Tehnice referitoare la structura sau
faţada clădirilor să fie trimise spre aprobare Autorităţii Publice cu cel puţin
15 zile calendaristice înainte de implementarea modificării respective.
In cazul în care Autoritatea Publică nu se opune
modificării structurii sau faţadei în termen de 15 zile calendaristice de la
primirea propunerii, modificarea va fi considerată aprobată din toate punctele
de vedere.
8.5. Responsabilitatea Companiei de Proiect
Investitorii şi Autoritatea Publică convin şi consimt
că executarea Proiectului Dâmbovita (incluzând fezabilitatea tehnică,
capacitatea operaţională şi siguranţa în exploatare) este încredinţată
Companiei de Proiect.
ARTICOLUL 9: Lucrări de construcţie
9.1 Responsabilitatea pentru construcţie
Compania de Proiect va efectua toate lucrările de
construcţie a Centrului Dâmbovita asumându-şi cheltuielile şi riscurile. Aceste
lucrări vor fi efectuate conform Centrul Dâmbovita - Planul General şi Etapele Proiectului Dâmbovita.
9.2 Inceperea lucrărilor de construcţie
Compania de Proiect va începe lucrările de construcţie
pentru Componenta A a Proiectului Dâmbovita, cu respectarea condiţiilor
prezentate în art. 5.1., în conformitate cu Etapele
Proiectului Dâmbovita.
Cu toate acestea, Compania de Proiect va începe
lucrările legate de dezvoltarea Centrului Dâmbovita conform următorului program
general:
(a) Pregătirea şi depunerea spre aprobare (în
vederea emiterii autorizaţiei relevante) a documentaţiei necesare pentru
realizarea lucrărilor de organizare a şantierului - în termen de 21 de zile
calendaristice de la intrarea în vigoare a actului normativ pentru aprobarea
Actului Adiţional, lucrări care vor fi începute în termen de 5 zile
calendaristice de la data la care este obţinută o autorizaţie de organizare de
şantier valabilă;
(b) Pregătirea şi depunerea spre aprobare (în
vederea emiterii autorizaţiei relevante) a documentaţiei pentru lucrările de
demolare exterioare - în termen de 60 de zile calendaristice de la intrarea în
vigoare a actului normativ pentru aprobarea Actului Adiţional, lucrări care vor
fi începute în termen de 14 zile calendaristice de la data la care este
obţinută o autorizaţie de desfiinţare valabilă;
(c) Pregătirea şi
depunerea spre aprobare (în vederea emiterii autorizaţiei relevante) pentru
demolarea structurii interioare - în termen de 90 de zile calendaristice de la
intrarea în vigoare a actului normativ pentru aprobarea Actului Adiţional,
lucrări care vor fi începute în termene de 14 zile calendaristice de la data la
care este obţinută o autorizaţie de desfiinţare valabilă;
(d) Pregătirea şi depunerea spre aprobare (în
vederea emiterii autorizaţiei relevante) a documentaţiei aferente lucrărilor de
construcţie legate de excavare, realizarea pereţilor de consolidare a
subsolului şi lucrările de fundaţie - în termen de 180 de zile calendaristice
de la intrarea în vigoare a actului normativ pentru aprobarea Actului
Adiţional, lucrări care vor fi începute în termen de 30 zile calendaristice de
la data la care este obţinută o autorizaţie de construire valabilă.
Pentru clarificare în legătură cu interpretarea acestor
obligaţii:
(a) Operaţiunile şi termenele marcate cu „0"
in Anexa privind Etapele Proiectului Dâmbovita vor fi calculate începând cu
data la care Actul Adiţional intră în vigoare. Părţile convin ca in cazul nepredării
amplasamentului la care se face referire la art. 5.1.2 (iii) sau neaprobarii
PUZ/PUD, Părţile vor conveni cu buna-credinta paşii ce trebuie întreprinsi in
continuare.
(b) Operaţiunile şi termenele care depind de
obţinerea de către Compania de Proiect a permiselor, autorizaţiilor,
aprobărilor (inclusiv, dar fără limitare la PUZ, PUD sau orice autorizaţie de
demolare sau de construire, precum şi aprobarea sau aprobarea implicită a Documentaţiei Tehnice) vor fi calculate
de la data obţinerii autorizaţiei corespunzătoare. Intârzierea în obţinerea
autorizaţiilor corespunzătoare din cauze ce ţin de autorităţile competente va
prelungi toate termenele corespunzătoare specificate în prezenta, întârziere
care nu se datorează culpei Companiei de Proiect sau Investitorilor, caz în
care nu se vor datora penalităţi.
9.3 Programul de Construcţie
(a) Etapele Proiectului Dâmbovita
Programul şi planificarea construcţiei pentru Proiectul
Dâmbovita, cuprinzând activităţile, ordinea şi durata acestora, planificate
pentru realizarea fiecărei Etape, sunt prezentate in Anexa 2 - Etapele
Proiectului pentru Proiectul Dâmbovita.
(b) Modificări
Compania de Proiect poate în orice moment să propună
Autorităţii Publice modificarea Etapelor Proiectului pentru aprobare,
respectând graficele şi condiţiile temporale referitoare la modificările
stipulate în articolul 8 din Contract.
9.4 Intârzieri anticipate ale
construcţiei
Dacă în orice moment Compania de Proiect estimează în
mod rezonabil că Lucrările de Construcţie nu vor reuşi sa respecte oricare
dintre Etapele Proiectului Dâmbovita la Data specificată pentru Etapa
respectivă a Proiectului, Compania de Proiect va informa imediat Autoritatea
Publică printr-o notificare scrisă, care să descrie următoarele aspecte suficient
de detaliat:
(i) Etapa Proiectului care nu a fost finalizată sau
care se estimează să nu fie finalizată;
(ii) Cauzele întârzierii sau întârzierii estimate;
(iii) Intârzierea estimată (exprimată în zile) pentru
finalizarea Etapei Proiectului şi orice alt impact negativ asupra Lucrărilor de
Construcţie, care poate fi prevăzut în mod rezonabil.
9.5. Obligaţii de raportare
a) Pana la data finalizării, Compania de Proiect va
prezenta Autorităţii publice un raport trimestrial (la sfârşitul lunii care
urmează după trimestrul respectiv) asupra evoluţiei proiectării si construcţiei
Proiectului Dâmbovita. Acest raport va descrie in amănunt lucrările de
construcţie realizate sau in curs de realizare, comparativ cu calendarul
Proiectului, si acele probleme pe care Autoritatea publica le poate cere in mod
rezonabil.
b) Imediat după data finalizării, Compania de Proiect
va furniza Autorităţii publice cartea tehnica a construcţiei.
9.6. Calitatea lucrărilor de construcţie; alte
obligaţii generale ale Companiei de Proiect
Compania de Proiect are următoarele obligaţii:
a) sa reabiliteze, sa construiască si sa dezvolte
Centrul Dâmbovita pe amplasament:
(i) in conformitate cu tema de proiectare si toate
celelalte planşe aplicabile, cu planurile tehnice revăzute si aprobate si fata
de care Autoritatea publica nu a avut obiecţii si cu proiectul tehnic predat
Autorităţii publice;
(ii) in conformitate cu
practicile tehnice si de operare prudente, intr-un mod corespunzător si
profesional, folosind materiale si echipamente de buna calitate si bine
intretinute, in conformitate cu prevederile Legii nr. 10/1995 privind calitatea
in construcţii, cu modificările si completările ulterioare;
(iii) intr-un cadru operaţional sigur, luând toate
masurile necesare pentru a asigura un control corespunzător al poluării si alte
masuri de protecţie a mediului in conformitate cu legile si reglementările in vigoare;
(iv) intr-un mod care sa minimizeze întreruperile si
alte inconveniente pentru public, rezidenţi si activitatea de afaceri (in caz
ca exista) din vecinătatea Centrului Dâmbovita;
b) sa întocmească cartea tehnica a construcţiei.
9.7. Principalele obligaţii ale
Autorităţii publice in timpul etapei de construcţie Autoritatea publica are
următoarele obligaţii:
a) sa asiste Compania de Proiect in limitele
competentelor sale in raporturile cu orice autoritate in legătura cu
construcţia Centrului Dâmbovita;
b) sa sprijine obţinerea aprobărilor necesare in
legătura cu construcţia Centrului Dâmbovita, fara a prejudicia standardele stabilite
in legătura cu răspunderile sale in art. 5.3;
c) sa sprijine Compania de Proiect in obţinerea altor
aprobări menţionate in prezentul contract;
d) sa asigure intregul sprijin necesar Companiei de
Proiect pe perioada de construcţie.
ARTICOLUL 10: Verificare, control si finalizare
10.1. Monitorizare si verificare
a) Autoritatea publica va fi indreptatita ca pe baza
unei notificări rezonabile transmise Companiei de
Proiect sa monitorizeze construcţia Proiectului Dâmbovita si sa efectueze teste
pentru a verifica calitatea realizării construcţiilor pe amplasament, in
conformitate cu prevederile legale romane. Monitorizarea si verificarea vor fi
intreprinse in asa fel incat sa minimizeze amestecul inevitabil in derularea
construcţiei.
b) Toate costurile unor astfel de monitorizări si
verificări vor fi suportate de Autoritatea publica, in afara de cazul in care
rezultatele oricăror verificări arata ca vreo lucrare, vreun material sau
echipament nu este in conformitate cu contractul. Intr-un astfel de caz toate
cheltuielile legate de verificările respective vor fi de indata rambursate
Autorităţii publice.
10.2. Inspecţia după Finalizare
Finalizarea unui obiectiv, parte a unei Componente a
Proiectului Dâmbovita, este considerata a fi realizata la momentul la care
Compania de Proiect încheie procesul-verbal de recepţie la terminarea
lucrărilor de construcţie conform Hotărârii Guvernului nr. 273/1994 privind
aprobarea Regulamentului de recepţie a lucrărilor de construcţii şi instalaţii
aferente acestora, cu modificările şi completările ulterioare, sau orice alta
reglementare aplicabila la acel moment cu privire la terminarea lucrărilor de
construcţie. Autoritatea Publică va organiza imediat ce este posibil şi în
orice moment în termenul de treizeci (30) de zile calendaristice după ce o
Notificare de Finalizare este transmisă de către Compania de Proiect
Autorităţii Publice, o inspecţie a obiectivului/părţii finalizate a Componentei
corespunzătoare a Proiectului Dâmbovita pentru a confirma dacă Lucrările de
Construcţie pentru Componenta respectivă (sau parte a Componentei) au fost
finalizate în mod substanţial în conformitate cu Documentaţia Tehnică, cu
menţiunea că, în cazul în care Autoritatea Publică, din culpa sa, amână sau întârzie
realizarea inspecţiei respective cu mai mult de 30 de zile de la data primirii
Notificării de Finalizare, atestarea la care se face referire în art. 10.3 va
fi considerat emis. O Notificare de Finalizare va fi transmisă după finalizarea
Componentei respective sau a unui obiectiv/a unei părţi a unei Componente a
Proiectului. Părţile vor coopera pentru înscrierea în mod prompt în cartea
funciară şi în orice alte registre relevante a drepturilor Părţilor asupra
fiecărui obiectiv finalizat.
10.3. Atestarea finalizării
Daca controlul după finalizare menţionat in art. 10.2 a
confirmat ca lucrările de construcţie pentru Proiectul Dâmbovita au fost
substanţial încheiate conform cerinţelor, Autoritatea publica va elibera, in
termen de 10 (zece) zile de la data controlului respectiv, o atestare in acest
scop.
10.4. Recepţiile pe etape de realizare si recepţia
finala
10.4.1. Recepţia lucrărilor pentru Proiectul Dâmbovita
se va face in conformitate cu prevederile Hotărârii Guvernului nr. 273/1994
privind aprobarea Regulamentului de recepţie a lucrărilor de construcţii si
instalaţii aferente acestora.
10.4.2. Compania de Proiect va avea dreptul sa pună in
funcţiune parţial Centrul Dâmbovita pe măsura finalizării fiecărei etape de
construcţie. Recepţia fiecărei asemenea finalizări parţiale se va face in
conformitate cu art. 10.4.1.
ARTICOLUL 11: Intârzieri in construcţie si
prelungirea duratei
11.1. Prelungirea
termenului
Compania de Proiect va avea dreptul la o prelungire a
termenelor de îndeplinire a obligaţiilor fixate ca urmare a unei întârzieri
cauzate de unul dintre următoarele evenimente, care va fi notificat Autorităţii
Publice:
(i) O încălcare a Contractului de către
Autoritatea Publică care a dus la o astfel de întârziere (inclusiv exercitarea
abuzivă a drepturilor sale asumate în baza prezentului Contract sau amânarea
nerezonabilă a aprobărilor sau avizelor necesare); sau
(ii) O modificare a Documentaţiei
Tehnice făcute ca urmare a unei sugestii corespunzătoare a Autorităţii Publice
şi care este de aşa natură încât va conduce la prelungirea termenelor de
pregătire a PUZ/PUD relevante (în cazul în care modificările solicitate de
Autoritatea Publică vor influenţa procedurile de pregătire a PUZ/PUD) sau în
cazul în care PUZ/PUD aprobat impune modificări ale Documentaţiei Tehnice; sau
(iii) o Modificare a Legilor, aşa cum e definita in
art. 1.1, care afectează executarea la timp şi în mod corespunzător a
obligaţiilor din prezentul Contract; sau
(iv) Orice întârziere şi/sau refuz al unei autorităţi
publice competente în emiterea unei aprobări, aviz sau permis necesar pentru
implementarea legală a Lucrărilor de Construcţie sau care are legătură cu
Compania de Proiect, cu condiţia ca documentaţia depusă pentru obţinerea acelei
aprobări, aviz sau permis să fi respectat întocmai toate dispoziţiile legale
aplicabile la data întocmirii acestei documentaţii;
si
pentru evitarea oricărei neclarităţi (şi indiferent de
estimarea de bună credinţă că procedurile de modificare a regulamentelor de
urbanism se vor încadra în orarul prezentat în Etapele Proiectului Dâmbovita),
Investitorii şi/sau Compania de Proiect nu vor fi răspunzători pentru
întârzierea începerii construcţiei şi a finalizării Proiectului Dâmbovita dacă
întârzierea respectivă este cauzată de întârzierea autorităţii competente în
aprobarea documentaţiei de urbanism necesare (inclusiv emiterea avizelor
corespunzătoare pentru aprobare), cu condiţia ca această documentaţie să fi
respectat întocmai toate dispoziţiile legale aplicabile la data întocmirii
acestei documentaţii;
(v) Orice întârziere şi/sau refuz din partea CNI la
adoptarea hotărârilor organelor de conducere sau statutare ale Companiei de
Proiect sau contestarea hotărârilor organelor de conducere sau statutare ale
Companiei de Proiect şi care au condus la impiedicarea sau întârzierea
începerii, continuării sau finalizării lucrărilor, cu condiţia ca hotărârile
organelor de conducere sau statutare să fi respectat întocmai dispoziţiile
legale precum şi prevederile Contractului;
(vi) Acţiuni in justiţie formulate de orice terţ în
legătură cu Amplasamentul Iniţial sau Amplasamentul Suplimentar care conform
dispoziţiilor legale pot conduce la impiedicarea sau supendarea lucrărilor de
construcţie, precum şi orice acţiuni în justiţie in legătura cu Contractul, cu
menţiunea ca Părţile convin ca de buna credinţa sa analizeze aceste acţiuni si
in funcţie de consecinţele
acestor acţiuni asupra realizării Proiectului, să decidă de comun acord asupra
suspendării sau continuării lucrărilor de construcţie in măsura in care
continuarea este posibila; sau
(vii) Identificarea oricărui impediment în legătură cu
Amplasamentul Iniţial sau Amplasamentul Suplimentar, spre exemplu reţele
tehnice sau alte reţele de utilităţi şi facilităţi, identificarea
descoperirilor arheologice şi/sau a problemelor de mediu legate de
Amplasamentul Iniţial sau Amplasamentul Suplimentar, precum şi orice impediment
în obţinerea accesului la utilităţi în parametri necesari pentru dezvoltarea şi
operarea a Centrului Dâmbovita, care au determinat impiedicarea sau suspendarea
lucrărilor de construcţie;
(viii) Apariţia unui eveniment de Forţă Majoră;
(ix) Orice alte evenimente care
nu se datorează Investitorilor sau Companiei de Proiect şi nu au fost determinate
în nici un fel de culpa Investitorilor sau a Companiei de Proiect.
Prelungirea datei de indeplinire a obligaţiilor fixate
se va stabili de către Părţi de comun acord..
11.2. Stabilirea cererilor de prelungire a duratei
a) In termen de 15 zile de la primirea notificării
Companiei de Proiect conform art. 11.1, Părţile se vor intalni pentru a stabili
prelungirea duratei care sa fie justificata având in vedere imprejurările
respective.
b) Stabilind prelungirea conform lit. a), Autoritatea
publica va acţiona in mod corect si rezonabil. Decizia sa va fi deschisa pentru
control si rezolvare a disputelor in conformitate cu prevederile art. 25.
ARTICOLUL 12: Funcţionarea si intretinerea Centrului Dâmbovita
12.1. Obligaţiile Companiei de Proiect începând de la
data finalizării si pana la sfârşitul perioadei contractului, Compania de
Proiect va asigura operarea si intretinerea Centrului Dâmbovita reabilitat, in
conformitate cu condiţiile generale de construcţie si cu toate legile si
reglementările in vigoare.
12.2. Raportare
Compania de Proiect va adresa anual informări cu
privire la funcţionarea pe care o asigura in legătura cu Centrul Dâmbovita
reabilitat.
12.3. Siguranţa si cazuri de
urgenta
Compania de Proiect va lua toate masurile necesare
pentru siguranţa si securitatea Centrului Dâmbovita.
12.4. închiderea Centrului Dâmbovita
Fara a aduce prejudiciu celorlalte drepturi si
obligaţii care ii revin in cadrul acestui contract, Compania de Proiect va fi
indreptatita sa inchida parţial sau in intregime Centrul Dâmbovita, din motive
de siguranţa, prevăzute sau urgente, întreţinere si curăţenie.
ARTICOLUL 13: Contabilitatea Companiei de Proiect
13.1. O societate importanta
de audit multinaţionala va fi angajata anual de către Compania de Proiect.
13.2. Standardele Internationale de Contabilitate vor
fi aplicabile in ceea ce priveşte tinerea contabilităţii Companiei de Proiect
si procedura de auditare.
13.3. Distribuirea profitului
se va face pe baza declaraţiilor financiare anuale auditate de către o
societate importanta de audit multinaţionala, conform Standardelor
Internationale de Contabilitate.
ARTICOLUL 14: Management financiar; declaraţii
financiare si raportări
14.1. Obligaţiile Companiei de
Proiect
Compania de Proiect trebuie sa obtina toate fondurile
necesare pentru proiectarea, construirea, operarea si intretinerea Centrului
Dâmbovita in conformitate cu prezentul contract.
14.2. Declaraţii financiare
14.2.1. Compania de Proiect
isi asuma intreaga responsabilitate, pe toata durata contractului, cu privire
la indeplinirea in totalitate a clauzelor contractului privind condiţiile de
operare tehnico-economice.
14.2.2. Compania de Proiect va da explicaţii cu
privire la activităţile sale, pregătind declaraţii financiare, auditari si orice
alte informări anuale in legătura cu situaţia financiara a companiei si
inaintandu-le Autorităţii publice.
ARTICOLUL 15: Asigurări
Compania de Proiect, pe cheltuiala sa, va încheia şi va menţine în vigoare poliţele de asigurare necesare în
legătură cu construirea, operarea, întreţinerea, menţinerea şi administrarea
Centrului Dâmbovita pe Durata Contractului. Poliţele de asigurare:
(a) pentru întreaga perioadă a acestui Contract vor
desemna Compania de Proiect ca prim beneficiar al poliţelor;
în scop de clarificare, după expirarea acestui
Contract, poliţele de asigurare vor desemna Autoritatea Publică ca prim
beneficiar al poliţelor; şi
(b)vor putea fi cesionate, cu titlu de garanţie, în
totalitate către orice instituţie financiară care finanţează Proiectul
Dâmbovita.
ARTICOLUL 16: Obligaţii generale legate de
Autoritatea publica
16.1. Conformitatea cu legea
Autoritatea publica se va conforma tuturor legilor si
reglementarilor relevante in legătura cu indeplinirea
obligaţiilor care ii revin in baza prezentului contract.
16.2. Acordarea de aprobări si asistenta in legătura
cu aprobările
Facand toate eforturile rezonabile si conformandu-se
legilor si reglementarilor relevante, Autoritatea publica:
a) va acorda Companiei de Proiect, potrivit competenţelor
jurisdicţiei sale, aprobările necesare pentru construcţia, operarea,
întreţinerea şi administrarea Centrului Dâmbovita;
b) va ajuta Compania de Proiect sa coordoneze procesul
de aprobare in vederea obţinerii oricăror alte
aprobări pe care compania trebuie sa le obtina in baza prezentului contract.
16.3. Neamestec
a) Cu excepţia cazurilor prevăzute în prezentul
Contract sau în legislaţia în vigoare, Autoritatea Publică nu va interveni în
construcţia, operarea, intretinerea şi administrarea Proiectului Dâmbovita
b) Daca Compania de Proiect o cere, Autoritatea publica
va face toate eforturile rezonabile pentru a minimiza orice amestec al unor
terţe parti in Proiect, inclusiv amestecul altor autorităţi pe perioada
contractului.
16.4. Facilităţi
La cererea Investitorilor, Autoritatea Publică, în
limitele competenţei sale, cu respectarea prevederilor legale din domeniul
ajutorului de stat, va depune diligente astfel încât Compania de Proiect să
obţină şi să beneficieze de toate facilităţile permise de legislaţia în vigoare
în legătură cu Proiectul.
ARTICOLUL 17: Obligaţii generale legate de Compania
de Proiect
17.1. Conformitatea cu legislaţia si reglementările
Compania de Proiect se va conforma
tuturor legilor si reglementarilor relevante in legătura cu indeplinirea
obligaţiilor care ii revin in baza prezentului contract.
17.2. Construcţia, operarea si intretinerea Centrului
Dâmbovita
Compania de Proiect va pune in aplicare Proiectul pe propria cheltuiala si pe propriul risc, in conformitate cu prevederile
prezentului contract. Compania va investi, va dezvolta, va proiecta, va
finanţa, va construi, va incheia, va verifica, va opera, va administra si va
întreţine Centrul Dâmbovita pe perioada contractului,
in conformitate cu prezentul contract.
17.3. Norme de sănătate si siguranţa
Compania de Proiect trebuie sa respecte normele si
practicile de sănătate si siguranţa relevante cerute de legislaţie si
reglementari si care sunt aplicabile Proiectului Dâmbovita. Compania va
respecta toate normele de sănătate si siguranţa din cadrul Sistemului de
asigurare a calităţii si din prezentul contract.
17.4. Protecţia mediului înconjurător
Compania de Proiect va proteja amplasamentul (inclusiv
solul, pământul, apele de suprafaţa si aerul), precum si mediul inconjurator de
contaminarea mediului in cursul construcţiei, operării si întreţinerii
Centrului Dâmbovita, pe toata perioada contractului, si va indeplini alte norme
de mediu stabilite de legislaţie si reglementari.
17.5. Aprobări
In conformitate cu cele prevăzute astfel in mod expres
in prezentul contract, Compania de Proiect va obţine si va păstra toate
aprobările necesare in legătura cu ea insasi si cu Proiectul, pe propria
cheltuiala.
17.6. Protecţia obiectelor
arheologice, geologice si istorice
Compania de Proiect va lua masuri pentru a proteja
obiectele arheologice, geologice si istorice pe care le poate descoperi pe
parcursul construcţiei, operării si intretinerii Centrului Dâmbovita.
17.7. Răspunderea Companiei de Proiect pentru
contractanţi
Compania de Proiect va fi răspunzătoare de acţiunile si
omisiunile contractanţilor si angajaţilor lor, ca si cum acele acţiuni si
omisiuni ar fi acţiunile si omisiunile Companiei de Proiect si ale angajaţilor sai.
17.8 Construire şi returnarea/transferul Clădirii
Autorităţii Publice
Compania de Proiect va construi Clădirea Autorităţii
Publice pe Amplasamentul Suplimentar şi va transfera Clădirea Autorităţii
Publice şi Amplasamentul Suplimentar Autorităţii Publice în termen de 10 zile
de la finalizarea lucrărilor de construcţie, respectând Etapele Proiectului
Dâmbovita. Nepredarea la termen a Clădirii Autorităţii Publice din culpa Companiei de Proiect va
genera obligaţia de plată a penalităţilor în conformitate cu prevederile pct.
20 din Anexa nr. 2 la prezentul Contract. In situaţii justificate, Părţile pot conveni
prelungirea termenului respectiv cu 6 luni, situaţie în care penalizările vor
fi aplicate numai după expirarea termenului de 6 luni.
ARTICOLUL 18:
Obligaţii si drepturi comune ale Autorităţii publice si ale Companiei de
Proiect
18.1. Dreptul la informaţii
Autoritatea publica recunoaşte ca informaţiile ce ii
sunt furnizate de către Compania de Proiect reprezintă proprietatea Companiei
de Proiect.
18.2. Confidenţialitate
a) Autoritatea publica si Compania de Proiect vor
păstra confidenţialitatea asupra tuturor informaţiilor si documentelor
referitoare la Proiect.
b) Autoritatea publica si Compania de Proiect pot
dezvălui informaţii sau documente referitoare la Proiect daca si in măsura in
care:
(i) cealaltă parte consimte la aceasta dezvăluire;
(ii) dezvăluirea este impusa de legi si reglementari
sau de regulile unei burse importante;
(iii) dezvăluirea este necesara in mod rezonabil pentru
a permite unei parti sa isi indeplineasca obligaţiile care ii revin in baza
prezentului contract.
18.3. Obligaţia de a colabora
Părţile vor colabora in legătura cu Proiectul.
ARTICOLUL 19: Forţa majora
19.1. Orice obligaţie a unei parti (in afara de
obligaţia de plata) va fi temporar suspendata pe perioada in care o astfel de
parte este in incapacitate de a-si indeplini o astfel de obligaţie ca urmare a
unui caz de forţa majora, dar numai in limitele acestei incapacităţi de a o
indeplini.
In cazul în care intervine un
eveniment de Forţă Majoră, Partea care consideră necesară suspendarea
executării obligaţiilor afectate de evenimentul de Forţă Majoră va notifica
cealaltă parte în termen de zece (10) zile de la producerea evenimentului,
prezentând documentele care dovedesc Forţa Majoră şi furnizând detalii
suficiente în notificarea sa cu privire la natura şi efectele posibile ale
evenimentului de Forţă Majoră. Notificarea respectivă va include de asemenea şi
perioada estimată de suspendare şi natura suspendării executării obligaţiilor
în urma producerii evenimentului şi efectele acestuia asupra Proiectului
Dâmbovita.
19.2. In sensul prezentului contract, termenul
forţa majora înseamnă un eveniment imprevizibil si insurmontabil, în afara
controlului partii implicate si care generează imposibilitatea temporara sau
definitiva de executare parţiala ori totala a obligaţiilor si care constituie
sau este de natura unuia sau mai multora dintre evenimentele care urmează:
a) catastrofe naturale, incendii, inundaţii, erupţii
vulcanice, dereglări atmosferice, explozii, fulgere, fenomene meteorologice
sezoniere mai grave decât cele normale, taifun, penurie de apa, seceta,
tornade, cutremure, alunecări de teren, eroziunea solului sau prăbuşirea
terenului, spălarea solului de ploile torenţiale, epidemii, contaminare,
inclusiv chimică şi embargou; sau
b) război, război civil, blocade, insurecţii, sabotaj,
acte de terorism, tulburări civile, stare de necesitate, stare de urgenta.
19.3 Părţile vor depune toată diligenta ca să asigure
executarea în parametri normali a prezentului Contract şi în cazul
evenimentelor de Forţă Majoră şi în acest sens:
a) înainte de revenirea la normal a situaţiei,
obligaţiile Părţilor vor fi executate în măsură maxim posibilă;
b) Dacă evenimentul de Forţă Majoră subzistă mai mult
de 6 luni, Părţile vor începe negocieri de bună-credinţă pentru a modifica
prezentul Contract astfel încât Forţa Majoră să afecteze cât mai puţin posibil
efectele juridice şi economice iniţial preconizate în legătură cu prezentul
Contract sau să decidă încetarea acestui Contract şi efectele implicite; şi
c) Părţile vor reveni la normala executare a
obligaţiilor care decurg din prezentul Contract (astfel modificat în caz de
Forţă Majoră) după incetarea unui eveniment de Forţă Majoră
ARTICOLUL 20: Incetare
20.1. Incetare prin ajungerea la termen
Efectele prezentului contract încetează la expirarea
Duratei Contractului, cu excepţia cazurilor de prelungire sau încetare înainte
de termen a acelei perioade ca urmare a prevederilor
acestui Contract.
20.2. Cazuri de încetare din iniţiativa Autorităţii
Publice 20.2.1 In cazul în care:
(a) lucrările de construcţie pentru clădirile
aferente Componentei A nu sunt începute la termenul prevăzut în prezentul
Contract (punctul 16 din Anexa 2), astfel cum acest termen poate fi modificat
în conformitate cu prevederile Contractului, din motive imputabile Companiei de
Proiect, şi aceste lucrări nu sunt începute nici după trecerea unei perioade
suplimentare de 6 luni justificate de către Compania de Proiect (pentru
eliminarea oricărei neclarităţi, Părţile convin ca dovada respectării
termenului de incepere a lucrărilor de construcţie se face cu instiintarea de
incepere a lucrărilor, conform Normei Metodologice din data de 26.08.2005,
aprobata prin Ordinul nr. 1430/2005 al Ministerului Transporturilor,
Construcţiilor si Turismului, data inceperii lucrărilor fiind data la care
Compania de Proiect a comunicat inceperea lucrărilor Inspectoratului de Stat in
Construcţii al Municipiului Bucureşti);
(b) din motive imputabile Companiei de Proiect,
Amplasamentul Suplimentar şi Clădirea Autorităţii Publice nu au fost predate
către Autoritatea Publică libere de orice sarcini sau obligaţii, cu Clădirea
Autorităţii Publice in stare funcţionala. Pentru eliminarea oricărei
neclarităţi, Părţile convin ca recepţia Clădirii Autorităţii Publice se va face
potrivit celor prevăzute in art. 10.4.1 si respectiv 10.4.2 din Contract si in
conformitate cu prevederile Regulamentului de recepţie a lucrărilor de
construcţii si instalaţii aferente acestora, astfel cum acesta a fost aprobat
prin Hotarirea Guvernului nr. 273/1994 („Regulamentul"),
in condiţiile specificate in cele ce urmează.
Comisia de recepţie va fi desemnata conform art. 7 alin. 1 din Regulament.
Autoritatea Publica declara si confirma ca in cazul in care comisia de recepţie
procedează conform art. 16 din Regulament si recomanda admiterea recepţiei,
Clădirea Autorităţii Publice va fi in mod automat considerata ca fiind
funcţionala iar Autoritatea Publica nu se va putea prevala sub nici o forma de
acest caz de încetare. In situaţia in care comisia de recepţie procedează
conform art 18 din Regulament si recomanda respingerea recepţiei, Părţile
convin sa numească un expert neutru care sa determine îndeplinirea condiţiei de
funcţionalitate a Clădirii Autorităţii Publice. Daca Părţile nu convin asupra
numirii acestui expert, numirea o va face preşedintele Curţii Internationale de
Arbitraj de la Londra. Indiferent de modalitatea de desemnare a expertului,
numai in cazul in care expertul recomandă respingerea recepţiei se va considera
ca nefiind indeplinita condiţia de funcţionalitate a Clădirii Autorităţii
Publice;
(c) au fost constituite de către Investitori
şi/sau Compania de Proiect garanţii asupra Amplasamentului Suplimentar sau
asupra Clădirii Autorităţii Publice;
şi Compania de Proiect nu remediază o astfel de
încălcare în termen de 30 de zile calendaristice de la primirea unei notificări
scrise din partea Autorităţii Publice, adresate, sub sancţiunea lipsirii
acesteia de orice eficienta juridica, atit Companiei de Proiect cit si fiecărui
Investitor in parte, în care se arată această încălcare, atunci Autoritatea
Publică va avea dreptul să considere reziliat de plin drept prezentul contract fără
a mai fi necesară punerea în întârziere sau îndeplinirea vreunei formalităţi
prealabile.
20.2.2 In cazul în care Investitorii şi/sau Compania
de Proiect nu-şi îndeplinesc sau îndeplinesc cu întârziere sau necorespunzător
obligaţiile asumate şi Compania de Proiect şi/sau Investitorii nu remediază o
astfel de încălcare în termen de 30 de zile calendaristice sau in orice alt
termen convenit de către Parti in funcţie de natura obligaţiei încălcate, de la
primirea unei notificări scrise din partea Autorităţii Publice, adresate, sub
sancţiunea lipsirii acesteia de orice eficienta juridica, atât Companiei de
Proiect cat si fiecărui Investitor in parte, în care se arată această
încălcare, atunci Autoritatea Publică are dreptul să solicite rezilierea
prezentului Contract potrivit art. 25.
20.2.3 In cazul în care numai unul sau unii dintre
Investitori şi/sau Afiliaţi încalcă obligaţiile prevăzute la art. 4.3. şi 4.7.
din Contract, atunci acel Investitor şi/sau Afiliat este înlocuit în mod
automat atât în Contract cât şi în Compania de Proiect de către ceilalţi
Investitori care nu au încălcat aceste obligaţii.
20.3. Relaţia între diverse prevederi referitoare
la neîndeplinirea obligaţiilor de către Investitori
Ori de câte ori, pentru neîndeplinirea, îndeplinirea cu întârziere sau necorespunzătoare a unei obligaţii de către
Investitori, există o sancţiune specială prevăzută în prezentul Contract
urmează a se aplica cu prioritate acea sancţiune. Cu toate acestea, sancţiunea
rezilierii de plin drept urmează a se aplica ori de câte ori a survenit unul
dintre cazurile de neexecutare a obligaţiilor contractuale prevăzute în cadrul
art. 20.2.1.
20.4. Incetarea din iniţiativa Investitorilor
Dacă Autoritatea Publică nu-şi îndeplineşte sau îşi
îndeplineşte cu întârziere sau necorespunzător obligaţiile care îi revin în
temeiul acestui Contract şi nu remediază o astfel de încălcare în termen de 30
de zile de la primirea unei notificări scrise din partea Investitorilor în care
se arată această încălcare, Investitorii pot solicita
rezilierea prezentului Contract potrivit art. 25.
20.5. Relaţia între diverse prevederi referitoare
la neîndeplinirea obligaţiilor de către Autoritatea Publică
Ori de câte ori, pentru neîndeplinirea, îndeplinirea cu
întârziere sau necorespunzătoare a unei obligaţii de către Autoritatea Publică,
există o sancţiune specială prevăzută în prezentul Contract urmează a se aplica
cu prioritate acea sancţiune.
20.6. Incetarea în caz de forţă majoră
In cazuri de forţă majoră, in măsura in care Părţile nu
reuşesc sa ajungă la o intelegere conform art. 19.3 (b), oricare dintre Părţi
are dreptul să solicite încetarea prezentului Contract în conformitate cu
prevederile art. 25.
20.7. Neîncetare
(a) Autoritatea Publica nu îşi va exercita dreptul de a
înceta prezentul Contract ca urmare a unui caz de forţa majora in conformitate
cu art. 19, daca acesta se datorează oricărei acţiuni sau omisiuni a
Autorităţii publice in contradicţie cu obligaţiile care ii revin in baza
prezentului Contract.
(b) Investitorii nu îşi vor
exercita dreptul de a înceta prezentul Contract ca urmare a unui caz de forţa
majora in conformitate cu art. 19, daca acesta se datorează oricărei acţiuni sau omisiuni a Companiei de Proiect sau a
Investitorilor in contradicţie cu obligaţiile care ii
revin in baza prezentului contract.
20.8. Efectele încetării prezentului Contract
Incetarea din orice cauză a efectelor prezentului
Contract are drept principală consecinţă reîntoarcerea de drept a bunurilor ce
compun Centrul Dâmbovita în patrimoniul Autorităţii Publice în starea în care
se găsesc la momentul încetării contractului, cu excepţia cazului de încetare
prin ajungere la termen, când bunurile se întorc cu titlu gratuit, în bună
stare, exploatabile şi libere de orice sarcină sau obligaţie. Modalitatea de
reglementare a raporturilor dintre Parti si a compensaţiei dintre Parti în
cazul încetării Contractului, cu excepţia încetării contractului prin expirarea
duratei sale, va fi stabilita de către instanţa arbitrala competenta, potrivit
legii aplicabile şi prezentului Contract."
ARTICOLUL 21: Declaraţii si garanţii
21.1. Autoritatea publica
a) Autoritatea Publică declară şi garantează
Investitorilor şi Companiei de Proiect următoarele:
(i) are dreptul si autoritatea de a incheia prezentul contract si de a indeplini obligaţiile care ii revin in cadrul
acestuia;
(ii) sprijină obţinerea tuturor aprobărilor necesare de
la toate autorităţile pentru a incheia prezentul contract;
(iii) este împuternicita si autorizata in mod
corespunzător sa acorde, sa transmită si sa investească Compania de Proiect cu
drepturi depline si exclusive pentru întreaga perioada a contractului, in
conformitate cu prezentul contract, inclusiv accesul la amplasament si toate
celelalte drepturi de a-1 folosi, asa cum prevede prezentul
contract.
b) Autoritatea publica renunţa in mod expres la
apărarea imunităţii suverane si la orice alta apărare pe baza faptului sau a
afirmaţiei ca este o agenţie ori un instrument al unui stat suveran, in
legătura cu orice procedura de arbitraj, orice procedura legala de aplicare a
unei hotărâri a unei instanţe de arbitraj si in orice acţiune in instanţa intre
parti ca urmare sau in legătura cu prezentul contract.
c) Autoritatea Publică declară şi garantează în mod
irevocabil că Amplasamentul Iniţial şi Amplasamentul Suplimentar sunt în
proprietatea Statului Român şi că, la data semnării prezentului Act Adiţional,
nu există nici o cerere de restituire nesoluţionată sau în curs de soluţionare
şi/sau dispută şi/sau litigii de orice natură în legătură cu Amplasamentul
Iniţial sau Amplasamentul Suplimentar şi că nu există nici sarcini sau drepturi
ale vreunui terţ şi obligaţii legate de Amplasamentul Iniţial sau Amplasamentul
Suplimentar, care ar putea afecta într-un fel drepturile Companiei de Proiect.
d) Autoritatea Publică declară şi garantează de
asemenea că în cazul apariţiei uneia sau unora dintre situaţiile de mai sus va
întreprinde toate demersurile legale în vederea soluţionării în mod favorabil a
acelei situaţii litigioase. Despăgubiri pentru eventuale daune suportate de
Investitori/Compania de Proiect în legătură cu astfel de situaţii vor fi
stabilite de instanţa arbitrala competentă
e) Autoritatea Publică declară şi garantează si este
obligată să asigure Companiei de Proiect folosinţa liniştita si utila a
Terenului pe toată Durata Contractului. Autoritatea Publica va asigura
Companiei de Proiect Drepturile asupra Terenului si Drepturile asupra
Amplasamentului Iniţial pe toata Durata Contractului si va sprijini Compania de
Proiect pentru a reinnoi si a păstra valabile orice inregistrari in cartea
funciara sau orice alte registre relevante ale acestor drepturi, în
condiţiile legii.
f) Autoritatea Publică declară şi garantează în mod
irevocabil că, la data semnării prezentului act adiţional, nu există dispute
şi/sau litigii în curs de soluţionare sau nesoluţionate şi nici pretenţii de
orice natură în legătură cu Contractul a căror cauză ar fi anterioara Actului
Adiţional. In ipoteza in care apare o situaţie de potenţial litigiu sau
pretenţie in legătura cu Contractul, Părţile se vor informa reciproc si se vor
intalni pentru a stabili cu buna-credinta cum vor proceda in continuare.
21.2. Investitorii
21.2.1. Investitorii garantează si declara Autorităţii
publice ca au autoritatea de a incheia prezentul contract si de a indeplini
obligaţiile care le revin in cadrul acestuia.
21.2.2. Investitorii se obliga sa informeze imediat si
in scris Autoritatea publica despre orice modificare a statutului lor sau al
asociaţilor ori subcontractantilor lor, a poziţiei lor financiare, despre
apariţia unui conflict de interese si, in general, despre orice si toate
situaţiile care aduc schimbarea elementelor incluse in prezentul contract sau
care ar prejudicia in vreun fel realizarea contractului.
ARTICOLUL 22: Răspundere si despăgubire
22.1. Daune provocate mediului înconjurător
Compania de Proiect va fi răspunzătoare, va apăra şi
despăgubi Autoritatea Publică pentru obligaţii, daune, pierderi sau reclamaţii
suferite în legătură cu contaminarea mediului înconjurător în cazul în care
contaminarea respectivă este rezultatul unei acţiuni, omisiuni sau neglijenţe
ale Companiei de Proiect în dezvoltarea Proiectului Dâmbovita. Va fi efectuat
un audit de mediu în legătură cu Amplasamentul Iniţial şi Amplasamentul
Suplimentar de către Compania de Proiect. Cu toate acestea, în cazul în care
contaminarea Amplasamentului iniţial şi/sau a Amplasamentului suplimentar a
fost cauzată de poluarea istorică, iar această contaminare este atât de
importantă încât poate afecta realizarea Proiectului, atunci Părţile vor
stabili, de comun acord, cum vor proceda in continuare. Prin poluare istorică
se înţelege orice tip de poluare produsă până la data preluării Amplasamentului
iniţial şi/sau a Amplasamentului suplimentar de către Compania de proiect.
22.2. Răspundere comuna
Daca vreo paguba, cheltuiala, pierdere sau răspundere
este provocata parţial de o acţiune sau omisiune a Autorităţii publice si
parţial de o acţiune sau omisiune a Companiei de Proiect, fiecare parte va fi
răspunzătoare fata de cealaltă parte numai proporţional cu partea sa relativa
de vina.
ARTICOLUL 23: Finalizare si transfer după perioada
contractului
23.1 Data finalizării
Lucrările de construcţie pentru fiecare Componentă vor
fi finalizate în conformitate cu Etapele
Proiectului."
23.2. Obiectul transferului/restituirea
23.2.1. Compania de Proiect va transfera intregul
complex in care este dezvoltat Centrul Dâmbovita către Autoritatea publica, in
buna stare de exploatare si liber de orice sarcini sau obligaţie in
conformitate cu art. 11 din Ordonanţa Guvernului nr. 16/2002, aprobata cu
modificări si completări prin Legea nr. 470/2002. Condiţiile care stau la baza
acestui transfer sunt menţionate in anexa 10.
Compania de Proiect va transfera Autorităţii Publice
Clădirea Autorităţii Publice în bună stare, exploatabilă şi liberă de orice
sarcini şi obligaţii, în conformitate cu art. 11 din Ordonanţa nr. 16/2002
privind contractele de parteneriat public-privat, în 10 de zile de la
finalizarea Clădirii Autorităţii Publice.
23.2.2. Următoarele drepturi vor fi acordate
Investitorilor şi Companiei de Proiect:
(a) In cazul în care legislaţia în vigoare din România
va permite acest lucru şi cu excepţia cazului în care drepturile de mai jos
urmează a fi transmise unei alte autorităţi a statului, la Data Transferului
Centrului Dâmbovita către Autoritatea Publică, Companiei de Proiect i se va
acorda drept de preferinţă (în condiţii egale) pentru administrarea şi exploatarea Centrului Dâmbovita, cu
excepţia Clădirii Autorităţii Publice, pentru o perioadă determinată de timp;
(b) Dacă Autoritatea Publică, sau succesoarea acesteia
în drepturi va decide să transfere drepturile asupra
i. bunurilor din Amplasamentul Iniţial, inclusiv şi
nelimitat dreptul asupra unor echipamente şi instalaţii şi dreptul de
proprietate asupra Terenului sau Clădirilor Existente şi Clădirilor Viitoare;
sau
ii. părţilor sociale deţinute în Compania de Proiect
în măsura permisă de legea aplicabilă în acel moment,
Investitorii şi/sau Compania de Proiect au un drept de preferinţă în dobândirea
drepturilor respective, cu excepţia cazului în care drepturile de mai sus
urmează a fi transmise cu titlu gratuit unei alte autorităţi publice.
La data expirării Duratei Contractului, dacă legile în
vigoare permit acest lucru, Autoritatea Publică şi Investitorii vor putea
negocia cu bună credinţă prelungirea Duratei Contractului şi condiţiile acestei
prelungiri
ARTICOLUL 24: Transfer si entitate succesoare
24.1. Este convenit că transferul drepturilor şi
obligaţiilor din Contract este permis numai după aprobarea prealabilă şi în
scris a Autorităţii Publice, în conformitate cu termenii şi conform procedurii
menţionate la art. 4.7 b-i, cu menţiunea ca, în ceea ce priveşte garanţia care
va fi creată în favoarea entităţilor finanţatoare, aprobarea Autorităţi Publice
să nu fie necesară.
24.2 Cesionarea de către Autoritatea Publică
a) Autoritatea Publică nu poate cesiona sau transfera
prezentul Contract sau drepturile sau obligaţiile sale în baza prezentului
Contract unei entităţi private.
b) Autoritatea Publică va putea să fuzioneze sau să se
consolideze cu, sau să transfere drepturile şi obligaţiile oricărei alte
Autorităţi, minister, departament, autoritate sau agenţie a Statului român sau
altei subdiviziuni administrative a Statului român sau oricărei corporaţii sau
entităţi deţinută integral de către Statul român sau orice subdiviziune
administrativă a Statului român. In acest caz, cesionarul respectiv sau entitatea
supravieţuitoare vor asuma şi vor deveni pe deplin răspunzători de îndeplinirea
obligaţiilor Autorităţii Publice în baza prezentului Contract.
c) Pentru evitarea confuziilor, în cazul în care
Autoritatea Publică sau Statul român încetează sau se prevede să înceteze să
fie, direct sau indirect, unicul acţionar în CNI, Autoritatea Publică se va
asigura că părţile sociale deţinute de CNI în Compania de Proiect sunt
transferate unei alte entităţi controlate de Statul român sau unei entităţi
private acceptată de către Investitori, cu respectarea prevederilor (i) legii
aplicabile şi (ii) Actului Constitutiv al Companiei de Proiect, sau, în măsura
în care este permisa de legislaţia in vigoare la acel moment, Investitorii vor
avea dreptul de a achiziţiona de la CNI părţile sociale deţinute in Compania de
Proiect.
d) In cazul în care fie CNI,
fie acţionarii CNI care deţin, singuri sau împreună, cel puţin 50% din
capitalul social al CNI, vor fi privatizaţi, CNI va pierde dreptul (prevăzut
contractual şi prin actul constitutiv) de a avea o persoana desemnată în
consiliul de administraţie al Companiei de Proiect, Autoritatea Publică
preluând direct capacitatea de a desemna un membru în consiliul de
administraţie al Companiei de Proiect până când părţile sociale reprezentând
15% din capitalul Companiei de Proiect deţinute de CNI vor fi transferate la
altă entitate sub controlul deplin al Autorităţii Publice."
24.3 Crearea garanţiei
24.3.1 Autoritatea Publică convine prin prezenta că
Investitorii şi/sau Compania de Proiect, după caz, pot stabili, în conformitate
cu prevederile legale, Garanţiile, în scopul finanţării Proiectului Dâmbovita,
inclusiv, dar fără limitare la:
a) Garanţii asupra tuturor drepturilor şi intereselor
Companiei de Proiect şi /sau ale Investitorilor în temeiul Contractului;
b) Orice garanţie (inclusiv, dar fără a se limita la
ipotecă) asupra dreptului de uzufruct pentru clădiri (fie Clădiri Existente,
fie Viitoare) construite pe Amplasamentul Iniţial. Pentru a înregistra garanţia
asupra dreptului de uzufruct, Autoritatea Publică va lua toate măsurile
necesare pentru a susţine Investitorii în îndeplinirea formalităţilor de
înscriere în Cartea Funciară;
c) Dreptul Companiei de Proiect de a cesiona, ca
garanţie / garanţie suplimentară, Drepturile asupra Terenului şi Drepturile
asupra Amplasamentului Iniţial;
d) Garanţie asupra bunurilor mobile proprietatea
Companiei de Proiect;
e) Gaj sau cesiune a sumelor care urmează a fi
încasate, a drepturilor, beneficiilor sau creanţelor Companiei de Proiect care
decurg din contractele şi precontractele la care Compania de Proiect este
parte, precum şi a garanţiilor aferente (ex. contracte de vânzare-cumpărare,
închiriere şi leasing, contracte de exploatare, de administrare, de
antreprenoriat etc);
f) Gaj/cesiune asupra/a conturilor bancare ale
Companiei de Proiect;
g) Cesionarea poliţelor de asigurare;
h) Gaj asupra părţilor sociale ale Companiei de
Proiect deţinute direct sau indirect de către Investitori;
i) orice alte garanţii, în măsura permisă de
legislaţia romana aplicabila;
iar Autoritatea Publică va lua toate măsurile necesare
pentru a susţine Compania de Proiect în îndeplinirea formalităţilor de
înscriere în Cartea Funciară şi în Arhiva Electronică a Valorilor Mobiliare,
precum şi în alte registre, în conformitate cu legislaţia în vigoare şi fără a
afecta dreptul de proprietate a statului.
24.3.2 Compania de Proiect sau Investitorii nu pot
crea în nici un mod nici o garanţie de orice natură, asupra Amplasamentului
Suplimentar sau asupra Clădirii Autorităţii Publice.
24.3.3 Părţile convin că executarea uneia dintre
garanţiile specificate la art. 24.3.1 punctele (a), (b) şi (c) şi (h), şi,
pentru evitarea oricăror neînţelegeri, doar executarea acestora şi nu şi a
altor garanţii dintre cele menţionate în cadrul art. 24.3.1, va implica
înlocuirea automată a Investitorilor atât in Contract cât şi in Compania de
Proiect la care participă direct sau indirect prin/cu persoanele cărora le sunt
acordate respectivele Garanţii sau către care Garanţiile s-au adjudecat ca
urmare a procedurii de executare şi prin asumarea de către persoanele
respective a obligaţiilor care derivă din prezentul Contract. Această clauză va
fi cuprinsă în mod obligatoriu în contractul/contractele prin care se acordă
Garanţiile.
24.3.4 Părţile se obligă şi garantează că, în toate
cazurile în care există o punere în executare a Garanţiilor, administrarea
bunurilor Centrului Dâmbovita (Teren, Clădirea Existentă, Clădiri Viitoare) nu
se va putea face decât de către Compania de Proiect sau societăţi succesoare
convenite cu Autoritatea Publică, cu menţiunea că această clauză nu limitează
în nici un fel producerea efectelor executării Garanţiilor prin încasarea
veniturilor rezultate din proiect de către entităţile finanţatoare în vederea
satisfacerii creanţelor acestora până la concurenţa sumelor datorate conform
contractelor de finanţare, fără a afecta drepturile Autorităţii Publice
rezultate din contract. Nu se vor încheia acte şi nu se vor agrea clauze în
contractele încheiate de Compania de Proiect care ar putea aduce atingere
acestor obligaţii.
24.3.5 Investitorii şi Compania de Proiect se obligă
să nu constituie nici un fel de garanţii asupra bunurilor şi drepturilor
Companiei de Proiect, inclusiv garanţiile prevăzute în cadrul art. 24.3 în
scopul finanţării altor proiecte.
24.4 Drepturi de
intervenţie:
a) Părţile admit că pentru Proiectul Dâmbovita este
nevoie de finanţare, pe care Investitorii şi Compania de Proiect o vor asigura
(inclusiv prin împrumuturi ale asociaţilor sau finanţarea de către alte
entităţi), iar părţilor finanţatoare li se vor acorda Garanţii, în conformitate
cu legislaţia în vigoare.
b) Părţile admit de asemenea şi convin ca în cazul
unei încălcări a contractelor de împrumut sau a prezentului Contract şi în
situaţia în cazul în care Compania de Proiect nu remediază situaţia în termenul
specificat printr-o notificare scrisă transmisă de Autoritatea Publică sau,
dacă este cazul, de către entităţile finanţatoare ale Companiei de Proiect, entităţile
finanţatoare vor avea dreptul să facă o cerere către Autoritatea Publică
i. prin care să propună Autorităţii Publice o entitate
care să se substituie din acel moment Investitorilor atât în Contract cât şi în
Compania de Proiect („Entitatea Substituentă"); şi, în acelaşi
timp,
ii. furnizând Autorităţii Publice toate informaţiile şi
documentaţiile necesare care atestă că sunt îndeplinite condiţiile prevăzute în
clauza (c) de mai jos.
c) Entitatea Substituentă numită de către entităţile
finanţatoare va avea dreptul de a substitui din acel moment Investitorii în
Contract cât şi în Compania de Proiect dacă entitatea respectivă:
i. este constituită în mod legal şi valabil;
ii. are capacitatea tehnică sau capacitatea de a
mobiliza toate serviciile necesare pentru îndeplinirea obligaţiilor din acest
Contract şi posibilitatea de a asigura o finanţare suficientă pentru
îndeplinirea şi asumarea obligaţiilor contractuale rămase ale Investitorului
care decurg din Contract; iar
iii. Autoritatea Publică este de acord cu entitatea
propusă, ca urmare a verificării documentaţiei prevăzute la litera (d) de mai jos.
d) Documentaţia care demonstrează îndeplinirea
condiţiei stipulate la punctul (ii) de mai sus va fi compusă din documente din
care rezultă identitatea Entităţii/lor Substituite (acte constitutive),
profilul societăţii arătând domeniile de activitate relevante, experienţa
relevantă sau capacitatea de a mobiliza toate serviciile necesare pentru
îndeplinirea obligaţiilor din acest Contract, rezultatele financiare (declaraţii
financiare), dovada existenţei unor resurse financiare pentru continuarea
executării obligaţiilor contractuale rămase din prezentul Contract.
e) In termen de 30 de zile calendaristice de la data
primirii unei solicitări din partea entităţilor finanţatoare în conformitate cu
acest articol şi de la punerea la dispoziţie a documentaţiei menţionate la
punctul (d) de mai sus, Autoritatea Publică le va informa asupra deciziei sale
de a consimţi sau nu la substituirea respectivă. Autoritatea Publica nu va
putea decât in mod justificat sa refuze substituirea, iar decizia sa, motivând
refuzul, va fi comunicata in scris entităţilor finanţatoare care au propus
Entitatea Substituentă.
f) In cazul în care Autoritatea Publică nu răspunde în
termenul specificat mai sus, transferul va fi considerat acceptat de către
Autoritatea Publică.
g) In cazul în care Autoritatea Publică aprobă
substituirea sau în cazul în care nu este primit nici un răspuns din partea
Autorităţii Publice în termenul sus-menţionat, cesiunea (directă sau indirectă
a) părţilor sociale va avea drept consecinţă înlocuirea din Contract şi din
Compania de Proiect a Investitorilor cu Entitatea/Entităţile Substituente.
Intrând în vigoare la data transferării părţilor sociale, Entitatea/Entităţile
Substituente vor prelua în mod automat toate drepturile şi obligaţiile Investitorului asumate în temeiul Contractului.
Incepând cu data transferării părţilor sociale,
Investitorul este eliberat în mod automat de orice obligaţie şi răspundere în
temeiul Contractului (cu excepţia datoriilor care decurg din sau care au
legătură cu obligaţiile sau îndeplinirea acestora de către Investitor
anterioare datei transferării părţilor sociale, dacă există şi dacă datoria
respectivă nu este anulată în mod expres).
h) La solicitarea oricărei Parti sau a entităţilor
finanţatoare, Autoritatea Publică, Investitorii şi Entitatea Substituentă vor
încheia toate documentele necesare, în condiţiile legii, pentru a reflecta prevederile mai sus menţionate în 45 de
zile de la data depunerii la Autoritatea Publică a notificării scrise prin care
se solicită consimţământul
ARTICOLUL 25: Soluţionarea conflictelor
25.1. Orice conflict sau neintelegere intre Parti în
legătură cu prezentul Contract, inclusiv orice chestiune referitoare la
existenţa, valabilitatea, interpretarea, executarea sau încetarea prezentului
Contract, va fi soluţionata in măsura posibilului prin intelegere intre Parti,
iar Părţile sunt de acord sa facă toate eforturile cu buna-credinta pentru a
ajunge la o astfel de intelegere.
25.2. In cazul în care in urma unor eforturi
rezonabile făcute cu buna-credinta de Parti nu se ajunge la o soluţionare pe
cale amiabilă în termen de 2 luni de la apariţia respectivului conflict, acesta
va fi supus soluţionării definitive prin arbitraj în baza regulilor Curţii de
Arbitraj Internaţional de la Londra, reguli care sunt incorporate prezentei
clauze prin referirea care este făcută la acestea.
25.3. Numărul de arbitri va fi trei si aceştia vor fi
numiţi in conformitate cu regulile Curţii de Arbitraj Internaţional de la
Londra. Locul arbitrajului va fi Londra. Limba folosită va fi limba engleză. In
măsura in care procedura arbitrajului nu este acoperita de regulile menţionate
sau încorporate în prezentul articol, ea va fi decisa de arbitri.
25.4. Cheltuielile de arbitraj vor fi suportate de
Partea care va fi stabilita de arbitri.
25.5. Indiferent daca procedura de arbitraj stabilita
in baza prezentului Contract este in curs, Compania de Proiect va continua sa
isi exercite drepturile si obligaţiile in legătura cu Centrul Dâmbovita."
ARTICOLUL 26: Legea aplicabila
Prezentul contract si relaţia dintre parti vor fi
guvernate de legile României si interpretate in conformitate cu acestea.
ARTICOLUL 27: Limba
Contractul este elaborat in limbile romana si engleza.
Ambele versiuni au efect legal egal.
ARTICOLUL 28: Prevederi diverse
28.1. Renunţare
In măsura permisa de legile României si pe baza
prezentului contract, neexercitarea sau exercitarea cu întârziere de către una
dintre parti a vreunui drept in cadrul acestui contract nu va insemna o
renunţare la acest drept. In plus, exercitarea unica sau parţiala a unui astfel
de drept nu va impiedica exercitarea pe viitor a acelui drept.
28.2. Efect obligatoriu
Acest contract este elaborat in folosul ambelor parti si
al succesorilor si cesionarilor lor legali si este obligatoriu din punct de
vedere juridic pentru ei. Acest contract nu poate fi schimbat verbal, ci numai
printr-un instrument scris semnat de parti si aprobat de ele.
28.3. Nulitate parţiala
Daca vreuna dintre prevederile acestui contract este
considerata nevalabila sau neaplicabila, acea
prevedere (in măsura in care este nevalabila sau neaplicabila) va fi
considerata ca nu are efect si nu va fi inclusa in acest contract, fara insa a
invalida oricare dintre prevederile ramase ale contractului. Părţile vor face
in acest caz toate eforturile rezonabile pentru a înlocui prevederea nevalabila
sau neaplicabila cu o prevedere valabila si aplicabila, al cărei efect este cat
mai apropiat posibil de efectul dorit al prevederii nevalabile si neaplicabile.
28.4. Integralitatea contractului
Prezentul contract constituie intregul contract dintre
parti in ceea ce priveşte subiectul respectiv. Acest contract inlocuieste toate
discuţiile, negocierile si contractele prealabile dintre parti.
28.5. Prevalarea contractului
Acest contract va guverna toate
aspectele Proiectului si toate relaţiile contractuale dintre parti, legate de
Proiect. Compania de Proiect va lua masuri ca executarea si indeplinirea altor
contracte de proiect de către aceasta sa nu o facă sa nu isi indeplineasca
obligaţiile care ii revin in cadrul acestui contract sau sa le indeplineasca
necorespunzator. In caz de conflict intre acest contract si orice contract de
proiect, inclusiv toate aspectele de interpretare a acestui contract, prezentul
contract va prevala intre parti.
28.6. Notificări
Orice notificare sau comunicare scrisa prevăzuta in
prezentul contract, făcuta de una dintre parti celeilalte parti, inclusiv, fara
insa a se limita la ele, oricare si toate propunerile sau notificările, se vor
face prin fax, posta electronica, telegrama sau telex si vor fi confirmate prin
scrisoare transmisa prin curier, de indata, pe adresa partii respective. Data
primirii unei astfel de notificări sau comunicări va fi considerata a fi 12
(douăsprezece) zile după transmiterea scrisorii prin curier, in cazul unei
scrisori predate prin curier, si 3 (trei) zile lucratoare după transmitere, in
cazul transmiterii prin fax, posta electronica, telegrama sau telex. Toate
notificările si comunicările vor fi trimise la adresele menţionate mai sus,
pana când aceste adrese sunt schimbate prin notificare făcuta in scris
celeilalte parti.
28.7 Penalităţi
28.7.1. Nerespectarea culpabilă de către Compania de
Proiect a obligaţiilor contractuale care cauzează nerespectarea termenelor
prevăzute în cadrul Etapelor Proiectului va determina plata de către Compania
de Proiect către Autoritatea Publică a penalităţilor prevăzute în cadrul Etapelor
Proiectului.
28.7.2 Părţile convin ca in ipoteza in care
nerealizarea unei operaţiuni in perioada menţionata in Anexa 2 - Etapele
Proiectului Dâmbovita nu atrage interzieri in demararea unei operaţiuni
ulterioare de care este legata (de exemplu nefinalizarea lucrărilor de demolare
nu atrage întârzierea in iniţierea lucrărilor de construire), penalităţile
aferente unei intarzieri in realizarea primei operaţiuni nu vor fi exigibile
pana la termenul stabilit pentru demararea fazei ulterioare de care este legata
si nu vor fi datorate daca faza ulterioara este demarata la termenul stabilit.
28.8. Autoritatea Publică şi
Investitorii se obligă:
a) Să analizeze structura oportună necesară pentru
funcţionarea Companiei de Proiect şi să consimtă la modificarea formei juridice
a Companiei de Proiect (respectiv să schimbe forma din societate comercială cu
răspundere limitată în societate comercială pe acţiuni) în măsura în care
această structură a Companiei de Proiect ar facilita implementarea Proiectului
Dâmbovita şi îndeplinirea de către Părţi a obligaţiilor care le revin în baza
Contractului.
b) Să negocieze cu bună-credinţă restructurarea
Proiectului, în funcţie de circumstanţele economice, sociale sau ale cadrului
legislativ, în vederea implementării optime a Proiectului cu respectarea
intereselor Partilor. In acest sens, oricare dintre Părţi poate iniţia
negocieri în legătură cu restructurarea Proiectului prin adaptarea acestuia la
cerinţele economice de dezvoltare şi operare a Proiectului, inclusiv reorganizarea
Companiei de Proiect prin diverse modalităţi cum ar fi prin restructurarea
actionariatului acesteia sau, având in vedere autonomia obiectivelor ce urmează
a fi dezvoltate si operate, divizarea Companiei de Proiect si organizarea
separată a anumitor operaţiuni sau componente ale Proiectului in legătura cu
care Drepturile asupra Terenului şi Drepturile asupra Amplasamentului Iniţial
se vor aplica in mod corespunzător.
c) Noii Investitori sunt responsabili pentru
obligaţiile asumate in temeiul acestui Act Adiţional pentru perioada care
începe la data la care devin părţi ale Contractului (după semnarea şi intrarea in vigoare conform
art. 5.1.1. a acestui Act Adiţional) şi nu au nici un fel de responsabilitate
pentru perioada precedentă datei la care devin părţi la Contract.
d) Toate modificările legislative ulterioare
referitoare la cadrul legal aplicabil contractelor de parteneriat public privat
sau a altor structuri juridice care combină iniţiativele publice şi private, în
măsura în care acestea sunt favorabile Investitorilor, pot fi integrate în
totalitate în Contract prin modificarea prevederilor relevante ale
Contractului, în conformitate cu legea română;
e) Investitorii, in calitate de asociaţi majoritari,
direcţi sau indirecţi, ai Companiei de Proiect, se obliga sa determine Compania
de proiect sa execute obligaţiile prevăzute in prezentul in sarcina sa.
Ca mărturie a celor de mai sus,
fiecare parte a dispus semnarea prezentului contract la Bucureşti, România, in
3 exemplare originale, fiecare in limbile romana si engleza, toate textele
fiind egal autentice, la data menţionata mai sus.
